Vaihe 2
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Autohallin lattian eristeasennus ja raudoitus
- E-portaan siiven sokkelin eristeasennus

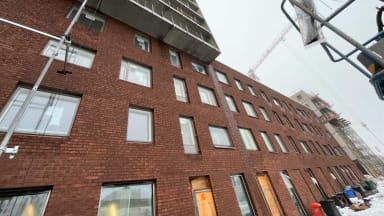

Kuva 1. Pohjoiseen Rälssitilankujalle.
E-rappu:
- LVIS -työt käynnissä
- Laminaattiasennus
- Laatoitus
- Oviasennus
- Kodinkoneasennus

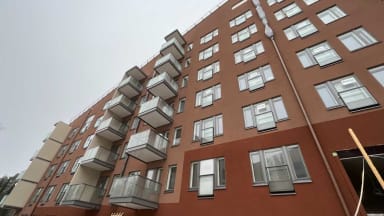

Kuva 2. Julkisivua E-rapussa länteen.
F-rappu:
- LVIS -työt käynnissä
- Tasoitus
- Maalaus
- Kalusteasennus
- Kivitasoasennus

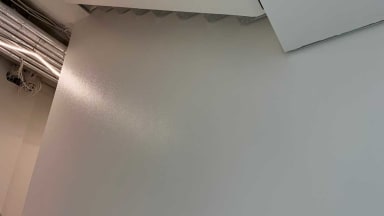

Kuva 3. Porraskäytävän seinien maalaus käynnissä.
G-rappu:
- LVIS -työt käynnissä
- Tasoitus
- Maalaus
- Kalusteasennus
- Kivitasoasennus
- Kodinkoneasennus
- Parkettiasennus
- Laatoitus
- Saunan puutyöt
- Kylpyhuoneen pintakromit
- Oviasennus
- Irtaimistovaraston maalaus
- Pesulan maalaus

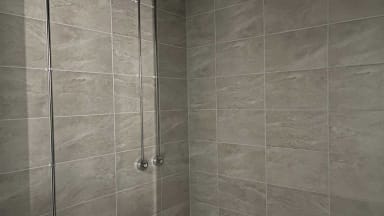

Kuva 4. Kylpyhuoneen pintakromien asennus aloitettu.
H-rappu:
- LVIS -työt käynnissä
- Tasoitus
- Maalaus
- Kalusteasennus

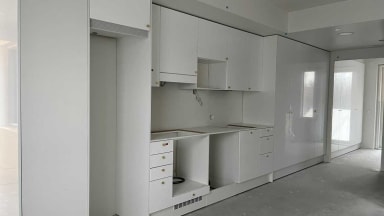

Kuva 5. Kaapistoja H-rapussa.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 99,16 %.

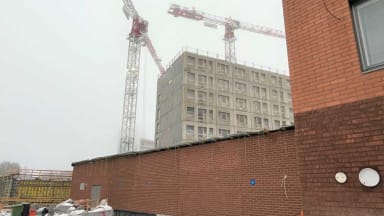

Kuva 6. Julkisivua etelään.

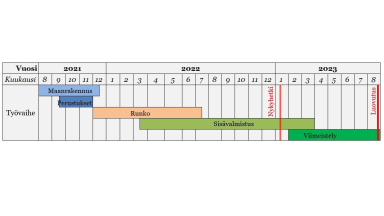

Aikataulu
Vaihe 3

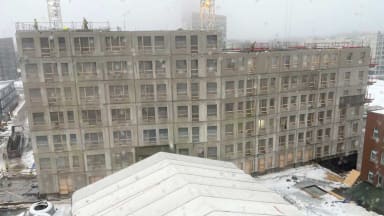

Kuva 7. Vaihe 3 J ja K -raput.
Käynnissä olevat työvaiheet
I-rappu:
- Väestönsuojan 1. osan holvin raudoitus ja valu
- Väestönsuojan 2. osan ulkoseinien valu
- Väestönsuojan 2. osan holvin muotti

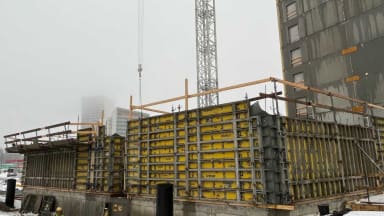

Kuva 8. Väestönsuojan seinät rakentuvat I-rapussa.
J-rappu:
- 8. kerroksen elementtiasennus
K-rappu:
- 7. kerroksen elementtiasennus
Työmaan viimeisimmän TR-mittauksen tulos on 97,44 %.
Aikataulu
