Vaihe 1
Käynnissä olevat työvaiheet
Autohalli ja piha-alueet:
- Piharakennuksen nurmikaton asennus
- Pihakannen asfaltointi
- Pihakannen portaat
- Autohallin luiskan maanrakennus
- Autohallin edustan täyttö
- Autohallin seinien levytys
- Autohallin nosto-oven asennus
A-rappu:
- Asuntojen viimeistely
- Itselleluovutukset
- Verkkokoppien asennus
B-rappu:
- Asuntojen viimeistely
- Kodinkoneiden testaus
- Loppusiivous
- Verkkokoppien asennus
C-rappu:
- Asuntojen viimeistely
- Itselleluovutukset
- Pesulan koneiden asennus
- Liiketilan saunaosaston laatoitus
- Liiketilan saunaosaston panelointi
- Liiketilan ja pukuhuoneiden mattotyöt
- Keittiön lattian maalaus
D-rappu:
- Käytävien valaisimet
- Käytävien viimeistely
Kuva 1. Käytävien valaisimet.
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,23 %.

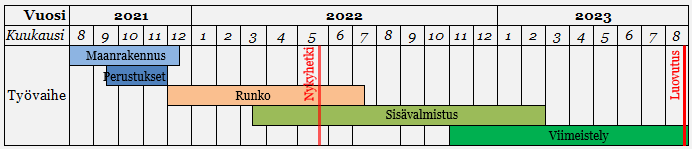

Aikataulu
Vaihe 2

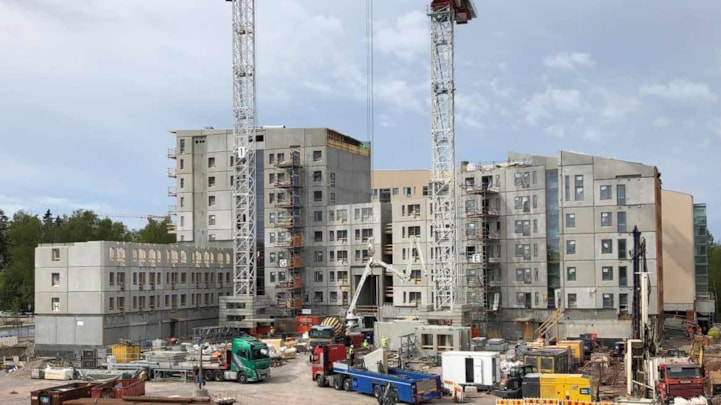

Kuva 2. Vaihe 2 idästä kuvattuna.
Käynnissä olevat työvaiheet
E-rappu:
- LVIS -työt käynnissä
- Ikkunoiden pellitys
- Lattioiden etutyöt
- Kylpyhuoneiden reunavalut

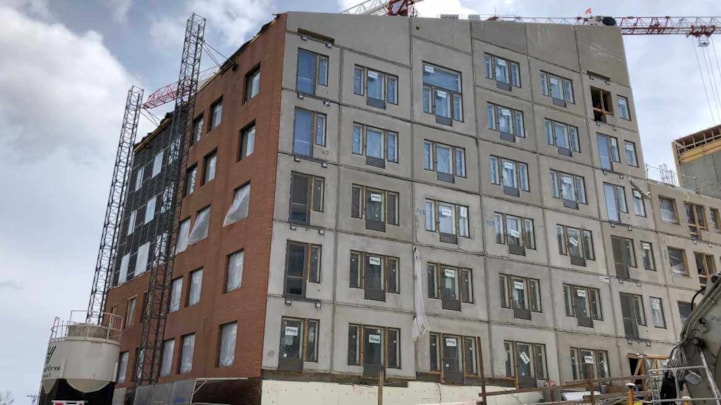

Kuva 3. E-rappu ikkuna-asennuksen jälkeen.
F-rappu:
- 6. kerroksen elementtiasennus
G-rappu:
- LVIS -työt käynnissä
- Ikkunoiden tiivistys
- Ikkunoiden pellitys
- Lattioiden etutyöt
- Märkätilojen lattialämmitys
- Pohjakermi asennettu vesikatolle
- Räystäsasennus

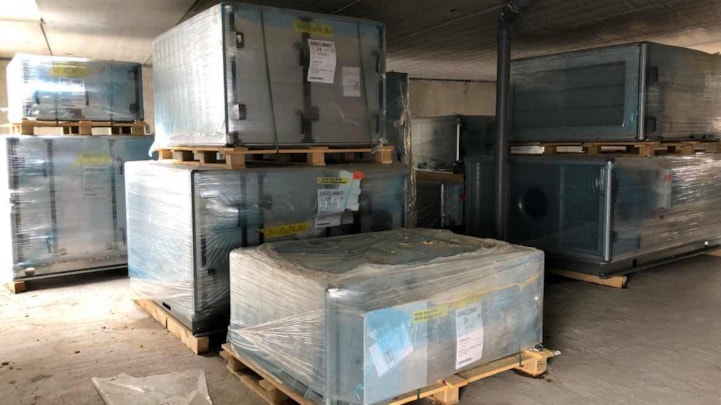

Kuva 4. Rakentamisessa tarvittavat isommat tavarat nostetaan sisälle ennen seuraavan kerroksen elementtiasennusta.
H-rappu:
- 4. kerroksen elementtiasennus
Työturvallisuus
Työmaan viimeisimmän TR-mittauksen tulos on 97,11 %.
Aikataulu
Vaihe 3
Alustavat maanrakennustyöt aloitettu.
