Viikkotiedote 9/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!

HASO-yhtiössä on tällä viikolla jatkunut julkisivumuuraukset.
B-talon tasoitus- ja maalaustyöt ovat edenneet kolmanteen kerrokseen. Ensimmäiset keittiökalusteet saapuivat keskiviikkona ja asennus alkoi torstaina. Kylpyhuoneiden laatoitus on alkanut ensimmäisessä kerroksessa.
A-talossa oli lattioiden plaanovalu ja ensi viikolla alkaa kipsiväliseinien asennus. Ensimmäiset ontelokuivaimet on myös asennettu puhaltamaan.

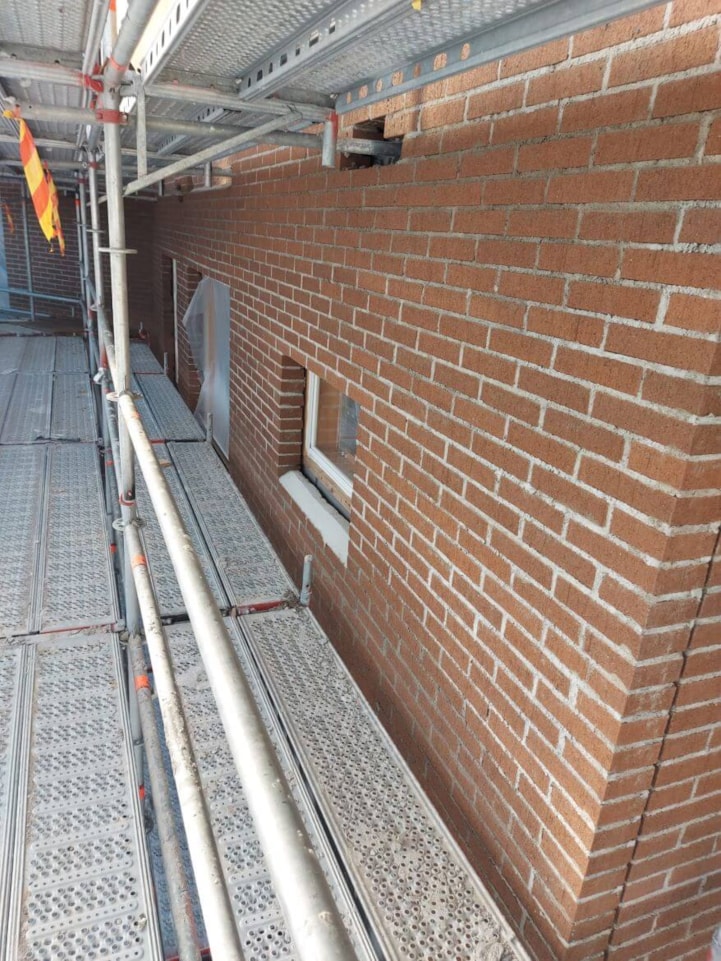

HASOn julkisivua.

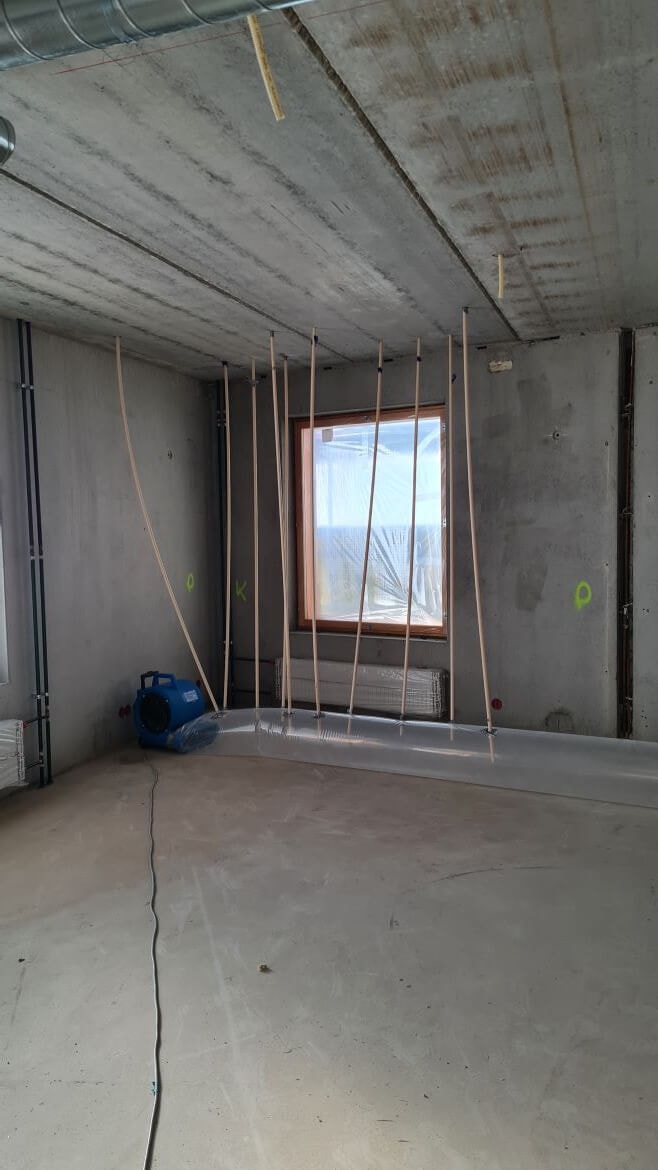

HASO A-talon ontelokuivatus.

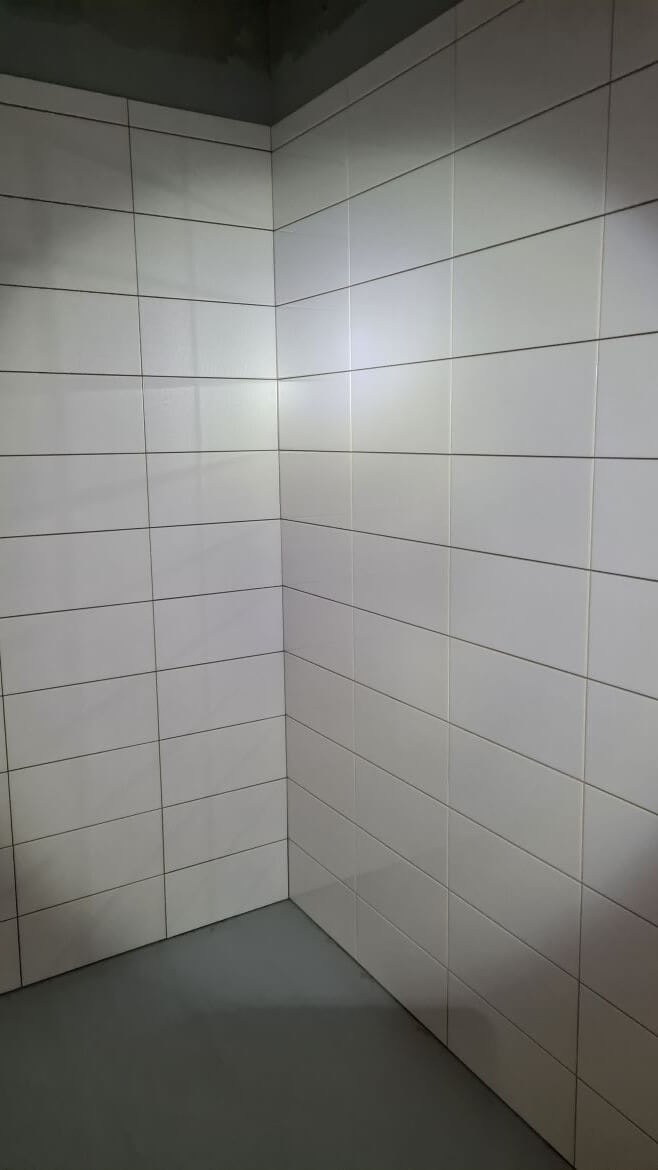

HASO B:n kylpyhuone.
HEKA-yhtiön C-talon julkisivulla jatkuu muuraus- sekä villoitustyöt. Sisätiloissa on aloitettu kipsiväliseinien tuplaus eli seinä suljetaan sähköasennusten jälkeen. Seinien tasoitetyöt alkavat ensi viikolla.
B-talossa väliseinien muuraus on edennyt neljänteen kerrokseen.
A-talossa on tehty toisen kerroksen elementtiasennuksia.

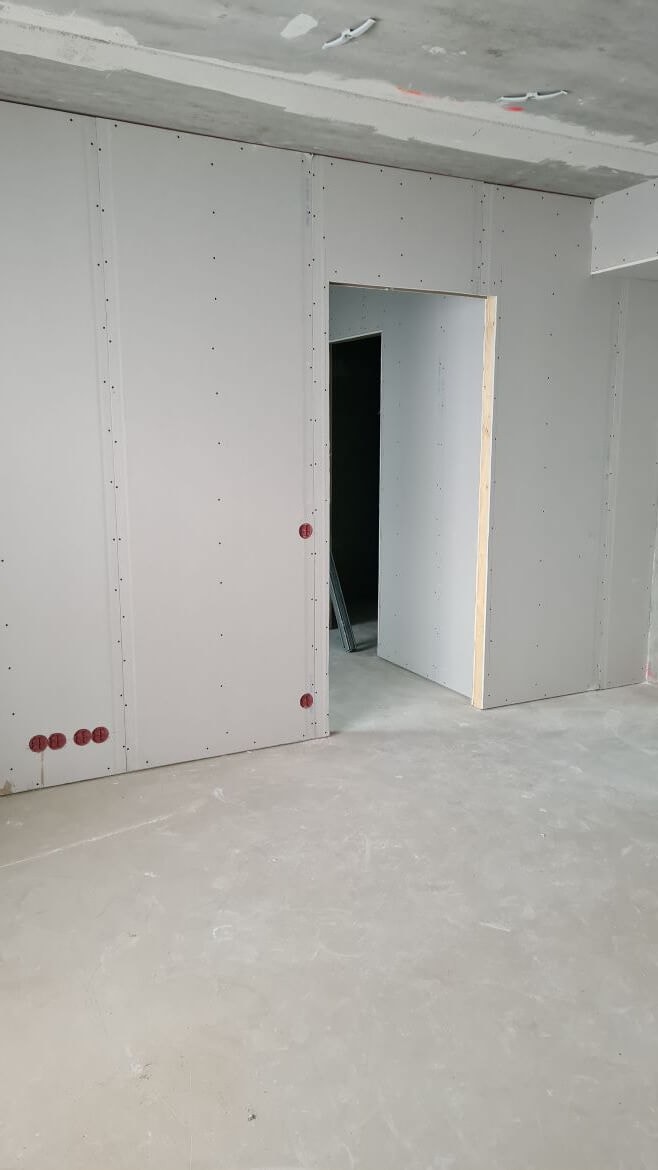

HEKAssa ensimmäisen kerroksen väliseinät tuplattu.
HITAS-yhtiön A-talossa on tehty valmisteluja ensi viikon holvivalua varten.

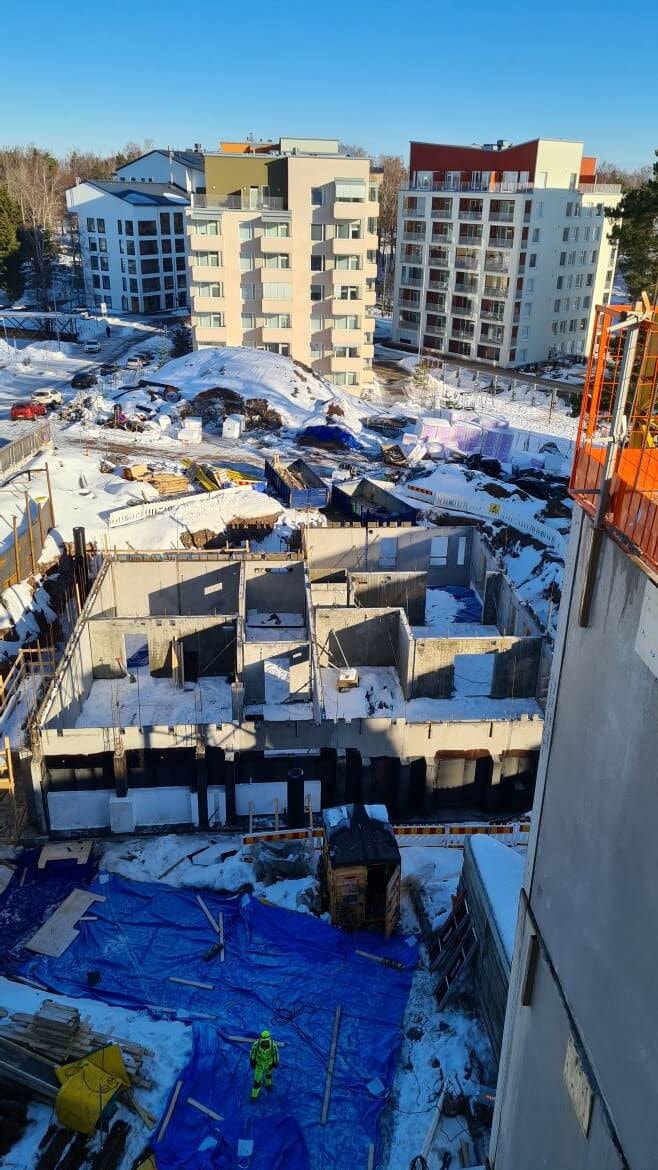

HITAS B-talo. Kuva otettu HITAS A:n saunatilan porraskäytävästä.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 2.3.2022
- HASO - 96,92%
- HEKA - 95,95 %
- HITAS - 98,43 %
Aikataulu

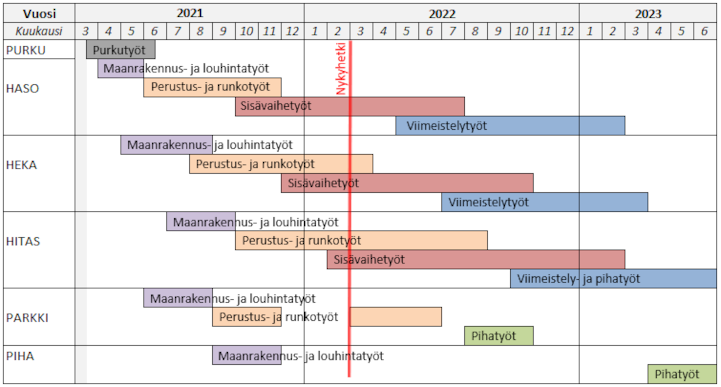

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
