Viikkotiedote 6/23
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiössä on alkanut rakennustöiden valvojien tarkastukset. Yleisissä tiloissa tehdään viimeistelytöitä ja parvekkeilla pellityksiä.
HEKA-yhtiön C-talossa tehdään yleisten tilojen maalauskorjauksia ja viimeistelyjä. B-talossa aloitettiin ilmanvaihdon säätötyöt ja asuntojen viimeistelytyöt saatiin valmiiksi. A-talossa on asennettu pesulan koneet ja aloitettu loppusiivouksen toinen kierros sekä asuntojen viimeistelytyöt.
HITAS-yhtiön A-talossa on aloitettu kodinkoneasennus. Saunan lauteet saapuivat ja asennus alkaa ensi viikolla. B-talossa välioviasennus etenee ylimmissä kerroksissa ja listoitus kolmannessa kerroksessa. Sähkömiehet aloittivat huoneistokeskuksien asennukset ja kerhohuoneen sähkötyöt. C-talossa kalusteasennus ja laatoitus on neljännessä kerroksessa ja ensi viikolla siirrytään viidenteen kerrokseen.

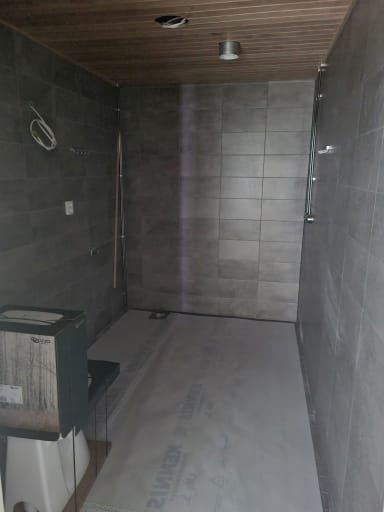

HITAS B

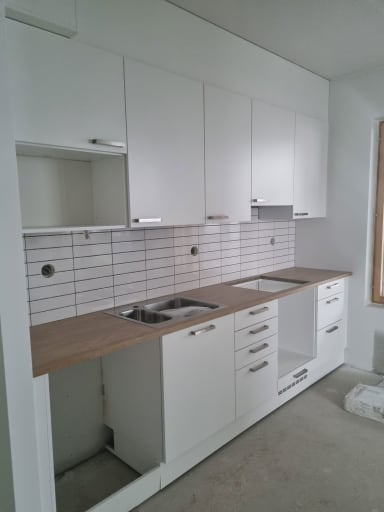

HITAS C
Pysäköintihallissa on käynnissä LVIS-työt ja kannella tehdään täyttötöitä.

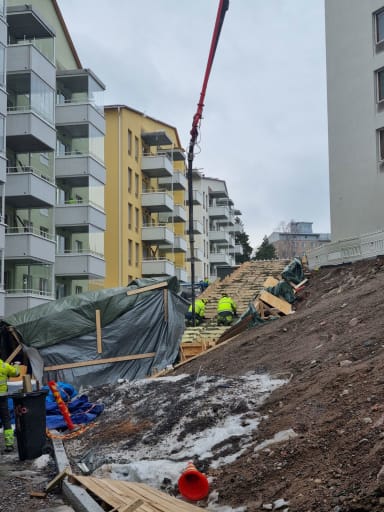

Torstaina valettiin yhteispihan portaat
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 9.2.2023
- HASO - Ei enää mitata
- HEKA - 97,33%
- HITAS - 96,63%
Aikataulu
HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
