Viikkotiedote 51/21
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset

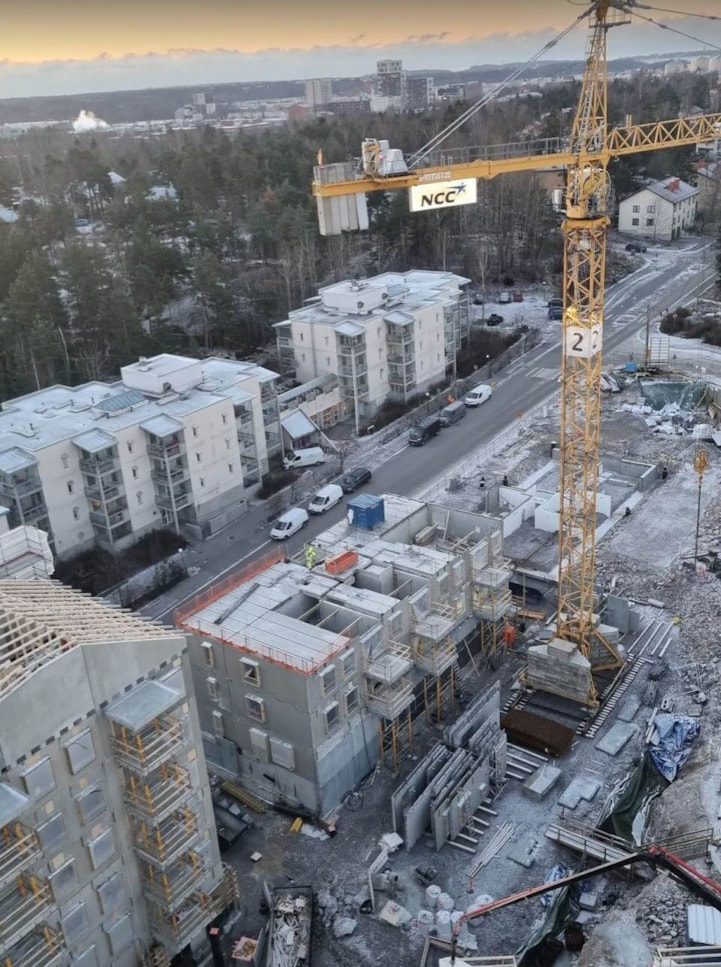

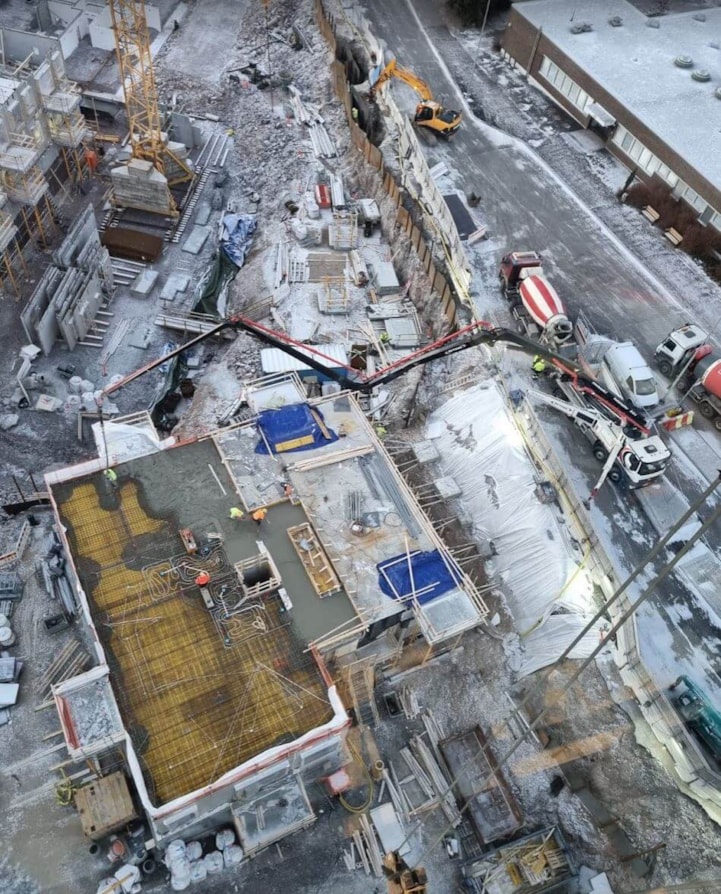

Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiössä on tällä viikolla tehty vesikattotöitä, väliseinämuurauksia, valettu B-rappuun 4. ja 5. kerroksen plaanot sekä aloitettu kipsiväliseinien ja hissiasennuksen valmisteluja. Julkisivulla ovat jatkuneet villoitukset ja muuraukset.
HEKA-yhtiön B-talossa asennettiin tällä viikolla kolmannen kerroksen ontelolaattaelementit. C-talossa käynnissä olevia työvaiheita ovat olleet vesikattotyöt ja väliseinämuuraukset. Julkisivulla käynnissä ovat villoitus- ja muuraustyöt.
HITAS-yhtiön A-taloon valettiin tällä viikolla ensimmäisen kerroksen holvi ja asennettiin toisen kerroksen seiniä. B-osalla valettiin tällä viikolla anturat.


HATT Herttoniemen työmaa hiljenee joulun viettoon ja toivottaa kaikille Rauhallista Joulua ja Onnellista Uutta Vuotta!

Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 14.12.2021
- HASO - 97,97 %
- HEKA - 95,39 %
- HITAS - 97,32 %
Aikataulu

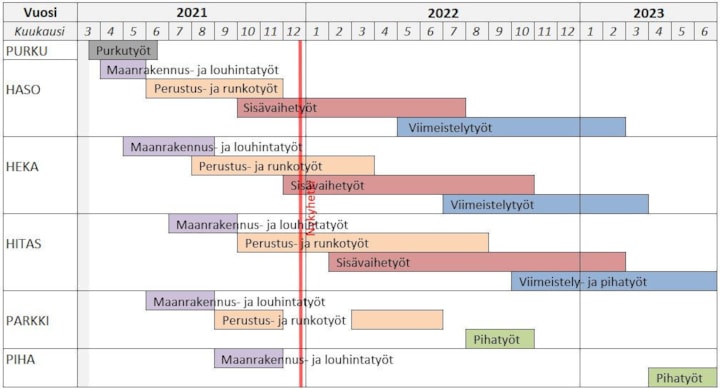

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
