Viikkotiedote 50/21
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiössä on tällä viikolla asennettu A-osan viimeiset kuorielementit ja B-osalla on käynnistynyt vesikaton peltityöt. Julkisivulla käynnissä ovat telineasennus, julkisivun villoitukset ja muuraustyöt. Sisällä tehdään lämpörunko- ja viemäritöitä, väliseinämuurauksia ja tällä viikolla on tehty myös ensimmäisten plaanojen valut B-osalle.
HEKA-yhtiön A-taloon on tällä viikolla asennettu ensimmäiset sokkelielementit, B-talossa on kolmannen kerroksen elementtiasennus aloitettu ja C-talossa on työn alla vesikaton puutyöt. C-osalla on käynnissä myös julkisivutelineiden asennus, väliseinämuuraus ja kylpyhuoneiden viemärihajotukset.

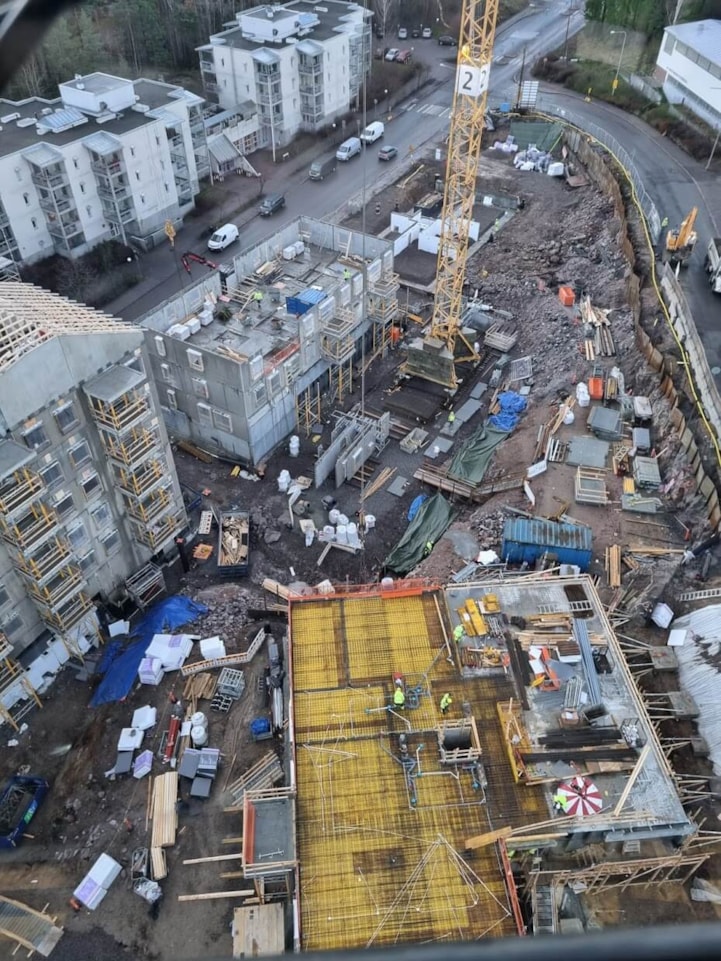

HITAS-yhtiön A-talossa on tällä hetkellä käynnissä ensimmäisen kerroksen holvin raudoitus ja valu tehdään tulevalla viikolla. B-osalla on anturatyöt aloitettu ja valu on sovittu ensi viikolle.

HASO-yhtiön vesikattotyöt ovat käynnissä.

HEKA-yhtiössä tapahtuu kaikkien rappujen alueella. HITAS-yhtiön A-rapussa on käynnissä 1. kerroksen holvin raudoitus.

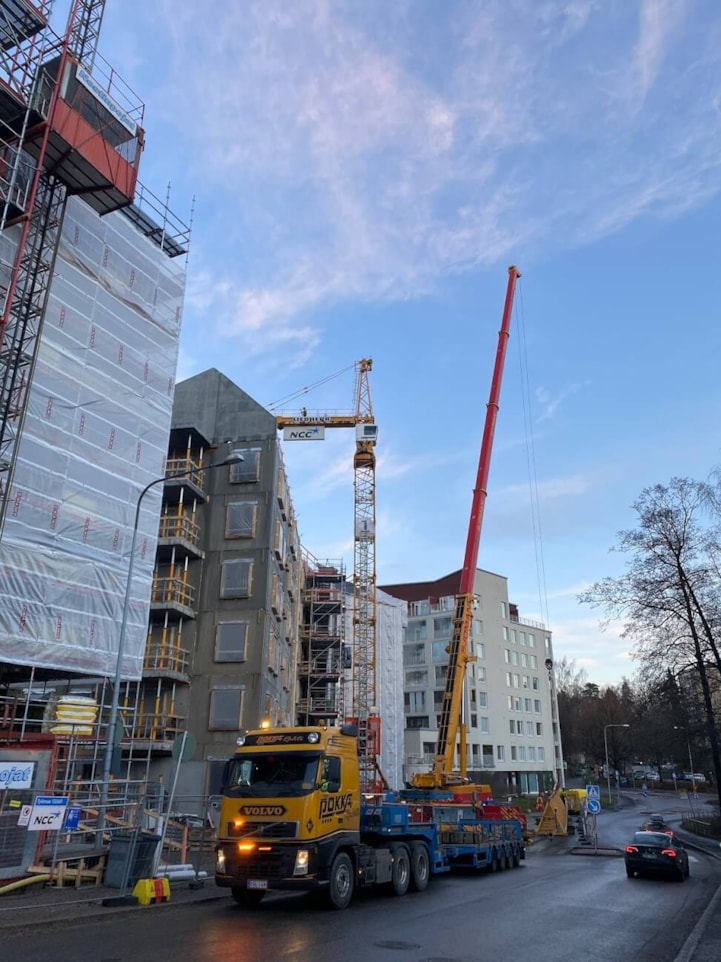

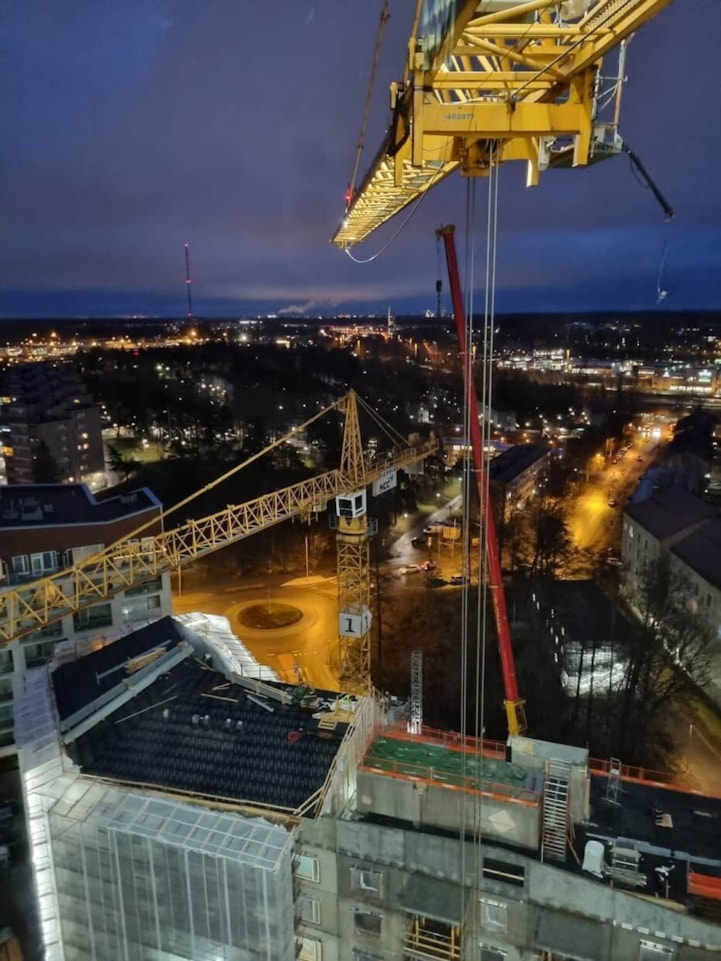

HASO-yhtiön torninosturi purettiin eilen, sillä elementtiasennus on valmistunut.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 14.12.2021
- HASO - 97,97 %
- HEKA - 95,39 %
- HITAS - 97,32 %
Aikataulu

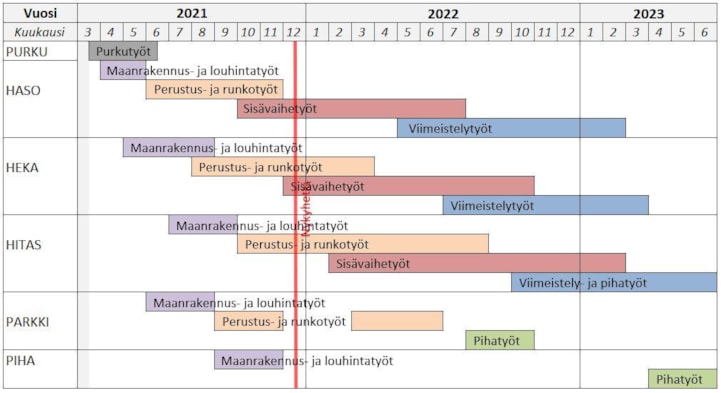

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
