Viikkotiedote 48/21
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön runkoelementtiasennus on valmistunut tällä viikolla. Vesikatolla B-osalla on käynnissä huopakatteen asennus ja A-osalla aloitetaan höyrynsulun asennus. Julkisivulla käynnissä ovat telineasennus, julkisivun villoitukset ja muuraustyöt. Sisällä tehdään lämpörunko- ja viemäritöitä, lattialämmitysten asennuksia, ikkunoiden ja parvekeovien asennuksia sekä väliseinämuurauksia. Tällä viikolla on myös tehty ensimmäisiä kaatovaluja kylpyhuoneisiin. Tulevalla viikolla HASO-yhtiöön asennetaan porraskäytävän nauhaikkuna.
HEKA-yhtiön A-talossa tehtiin tällä viikolla perusmuurien valu ja B-talossa on käynnissä elementtiasennus talon toisessa kerroksessa. C-talossa käynnissä on vesikaton höyrynsulkukermin asennus ja julkisivutelineiden asennus. C-talossa on sisällä käynnissä myös väliseinämuuraukset.
HITAS-yhtiön A-taloon on tällä viikolla asennettu alapohjan ontelolaatat ja tulevalla viikolla asennetaan 1. kerroksen seiniä. Muiden talojen kohdalla tehdään maanrakennustöitä.

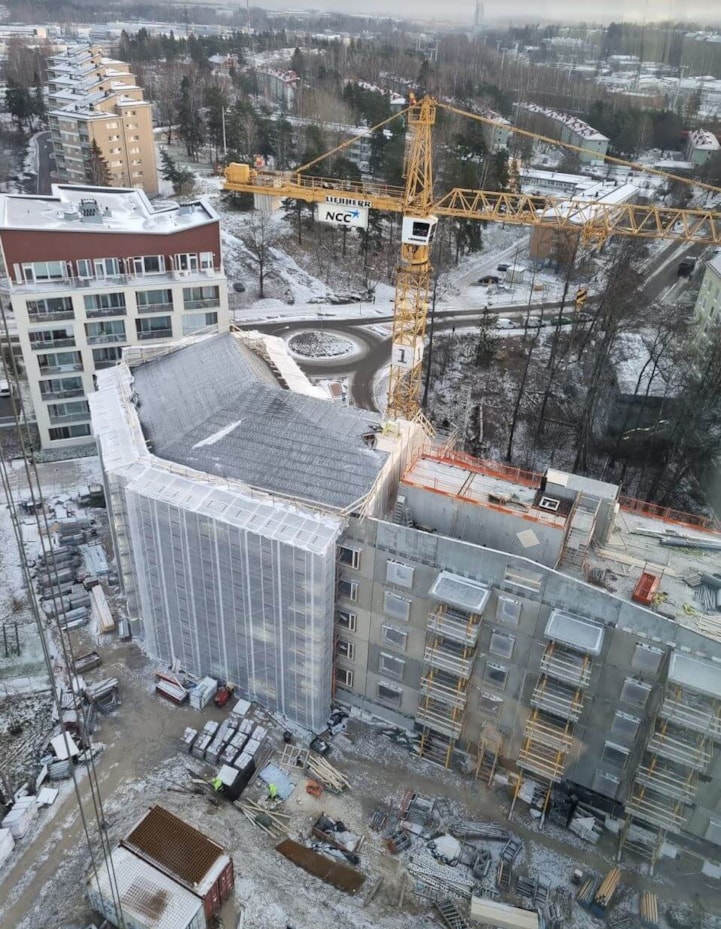

HASO-yhtiön B-talon huopakate on melkein asennettu.

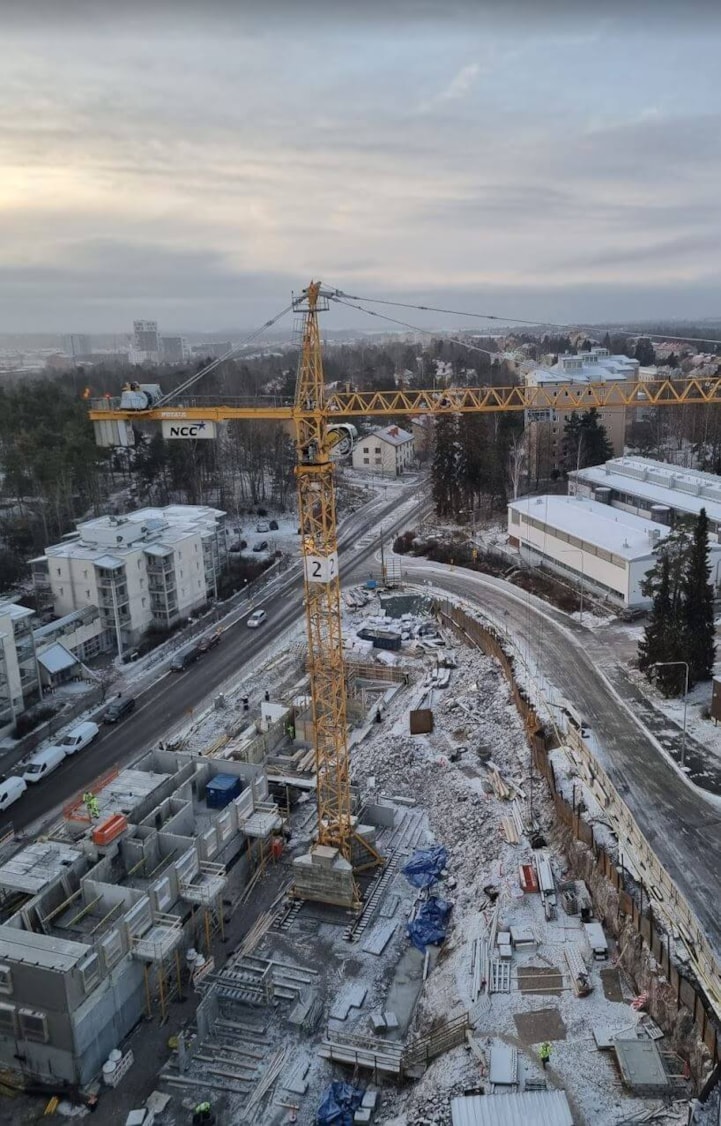

HEKA-yhtiön B-talo on noussut 2. kerrokseen.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 2.12.2021
- HASO (A- ja B-talo) - 98,10 %
- HEKA (A-, B- ja C-talo) - 90,71 %
- HITAS - 87,18 %
Aikataulu

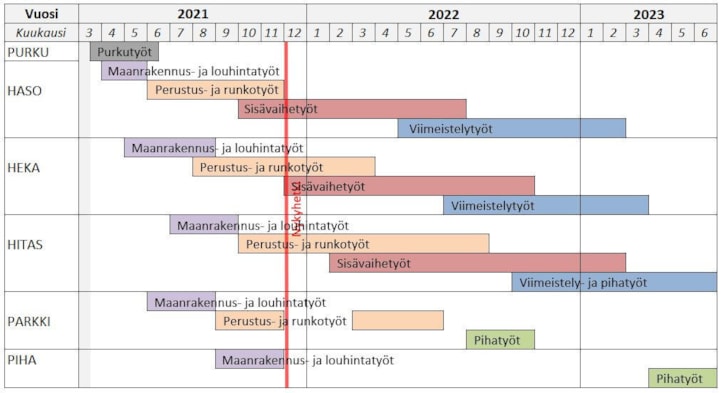

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
