Viikkotiedote 45/21
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön A-rapun elementtiasennus on tällä viikolla edennyt neljänteen kerrokseen. B-rapussa on käynnissä kattoristikkojen asennus, lämpörunko- ja viemärityöt, julkisivutelineiden asennukset, väliseinämuuraukset ja tällä viikolla ovat alkaneet myös IV-asennukset.
HEKA-yhtiön elementtiasennus on C-rapussa edennyt kuudenteen kerrokseen ja samalla taloon asennetaan julkisivun kuorielementtejä. B-rappuun on valettu väestönsuojan lattia ja A-rapun perustusvalu tehdään tulevalla viikolla. C-rapussa on aloitettu tällä viikolla myös väliseinämuurauksia.
HITAS-yhtiön A-rapun väestönsuojan lattian työt on aloitettu ja tulevalla viikolla A-rapussa asennetaan myös jo sokkelielementtejä.

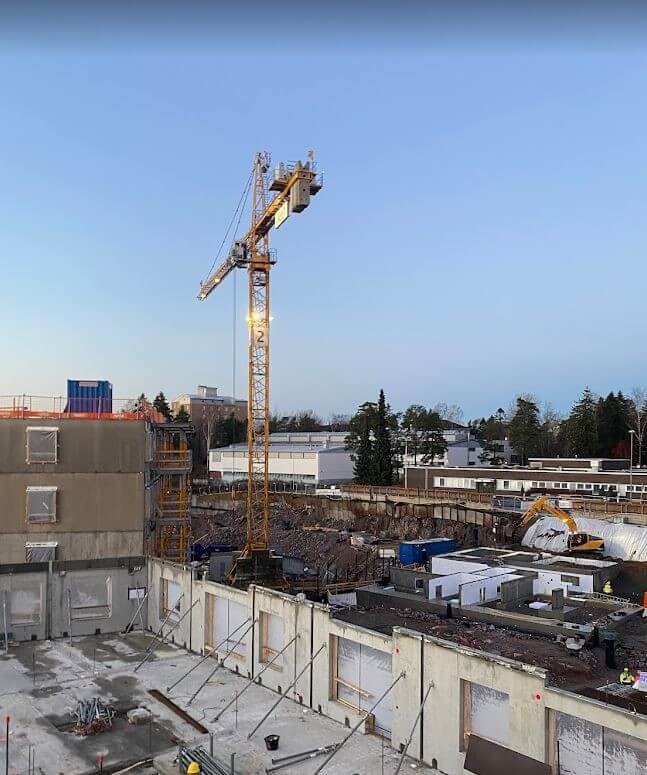

Työmaa vk 45.

HASO-yhtiön vesikatto etenee.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 5.11.2021, tulos 95,97 %
Aikataulu

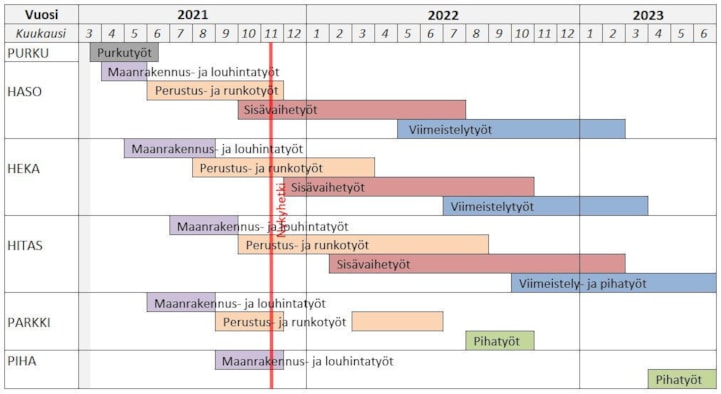

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
