Viikkotiedote 44/21
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön elementtiasennukset ovat A-rapussa edenneet tällä viikolla talon kolmanteen kerrokseen. B-rapussa on käynnissä kattoristikkojen asennus, lämpörunko- ja viemärityöt, julkisivutelineiden asennukset ja väliseinämuuraukset.
HEKA-yhtiön elementtiasennus on C-rapussa noussut viidenteen kerrokseen ja samalla taloon asennetaan julkisivun kuorielementtejä. B-rappuun on tällä viikolla asennettu sokkelielementit.
HITAS-yhtiön A-rapun paikallavalukorotukset on valettu ja väestönsuojan lattian raudoitukset aloitetaan tulevalla viikolla.
Korttelin yhteispihan alueella tehty viemärilinja on myös valmistunut tällä viikolla.

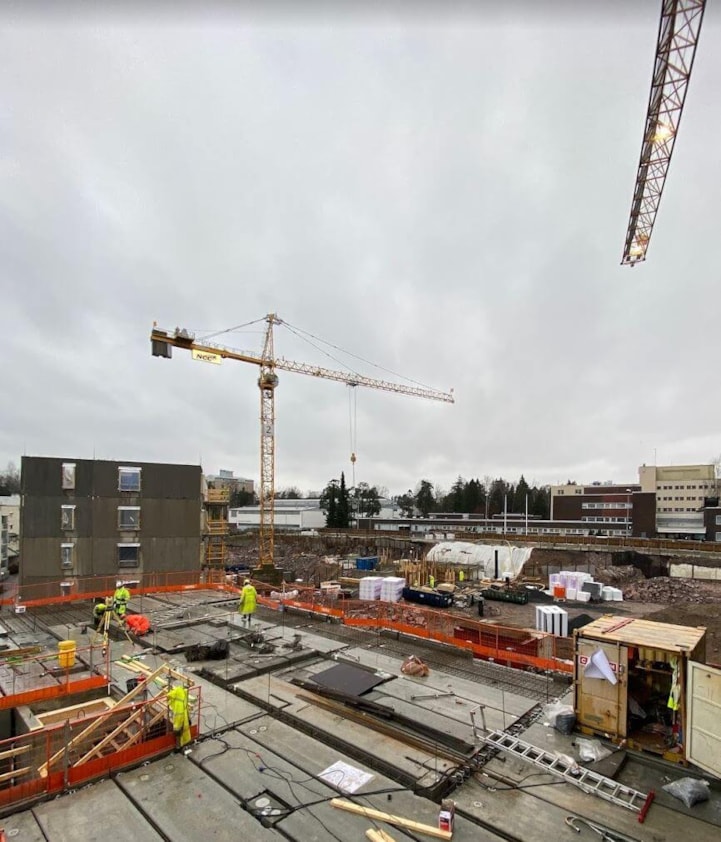

Työmaa 5.11.2021
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 5.11.2021, tulos 95,97 %
Aikataulu

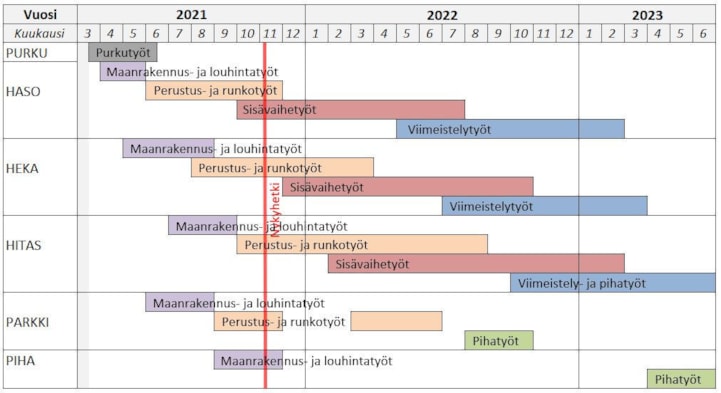

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
