Viikkotiedote 4/23
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiössä on käynnissä asukastarkastuksien ensimmäinen viikko.

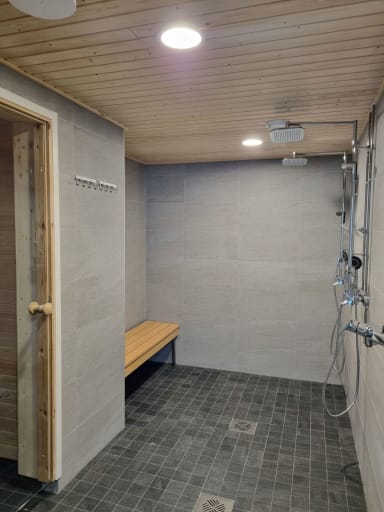

HASO talosauna

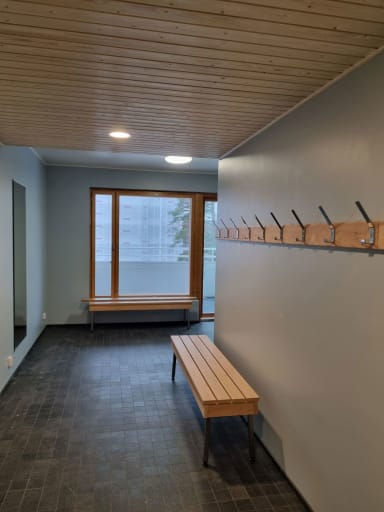

HASO talosauna
HEKA-yhtiön C-talossa huoneistojen viimeistelytyöt ovat jatkuneet ja seuraavaksi aloitamme myös yleisten tilojen viimeistelyn. B-talossa oli pölyttömyystarkastus ja nyt voimme käynnistää ilmanvaihtokoneet ja aloittaa toimintakokeet sekä säätötyöt. A-talossa yleisten tilojen laatoitustyöt on saatu valmiiksi ja mattotyöt voi alkaa. Loppusiivouksen ensimmäinen kierros on alkanut nyt myös A:ssa.

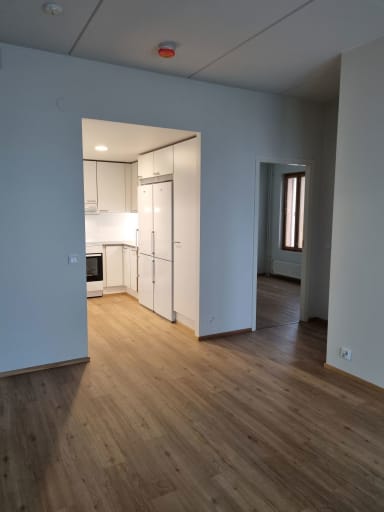

HEKA C
HITAS-yhtiön A-talossa on jatkunut listoitus, kylpyhuoneiden paneelikattojen teko ja varustelu. Metalliovien asennus alkoi yleisissä tiloissa. B-talossa on käynnissä parkettiasennus, laatoitus ja välioviasennus. C-talossa on jatkunut laatoitus ja kalusteasennus ja alkuviikolla aloitimme saunojen runkotyöt.
Pysäköintihallissa on käynnissä LVIS-työt ja kannella tehdään täyttötöitä.

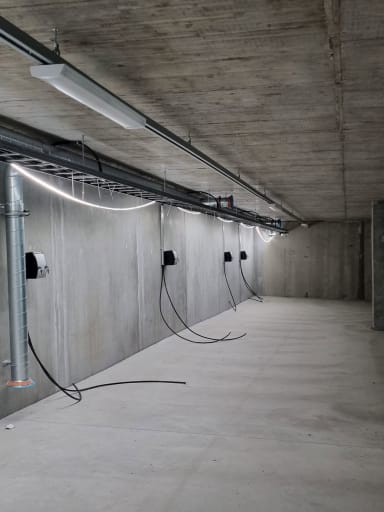

Autojen lämmitystolppien asennus käynnissä
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 25.1.2023
- HASO - Ei enää mitata
- HEKA - 95,45%
- HITAS - 92,12%
Aikataulu
HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
