Viikkotiedote 4/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiössä on tällä viikolla jatkunut vesikaton ristikkoasennustyöt, julkisivumuuraukset sekä väliseinätyöt. B-rapussa on alkanut väliseinien viimeistely sekä hissiasennukset käynnistyneet. A-talossa jatkuu väliseinien muuraukset.

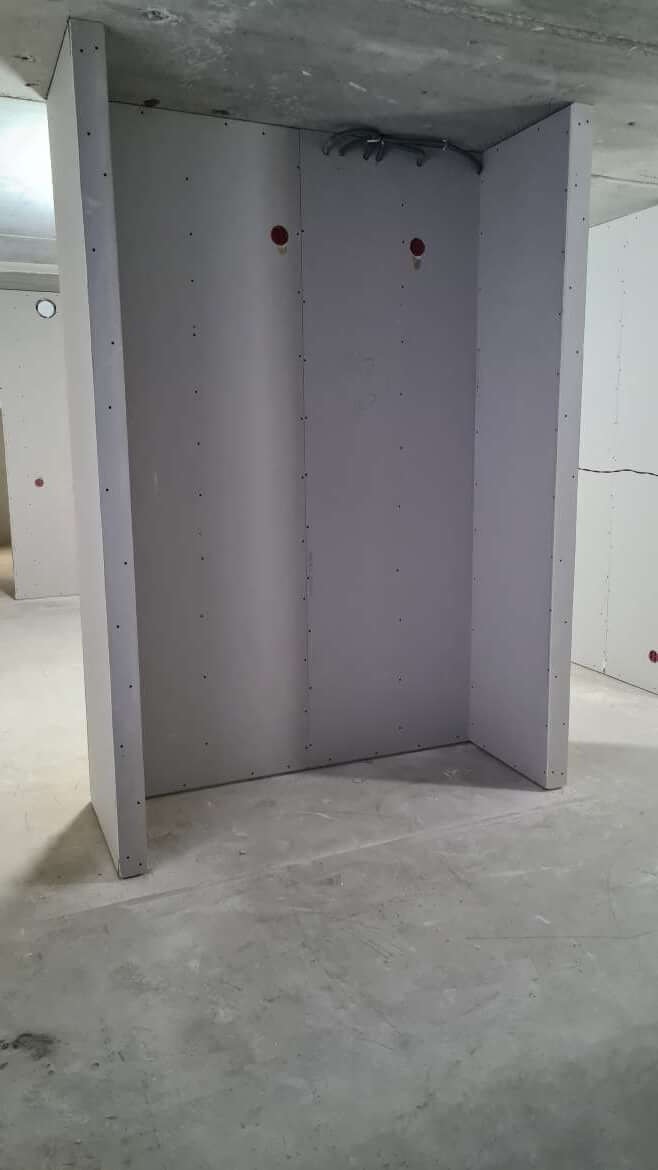

Väliseinien viimeistely

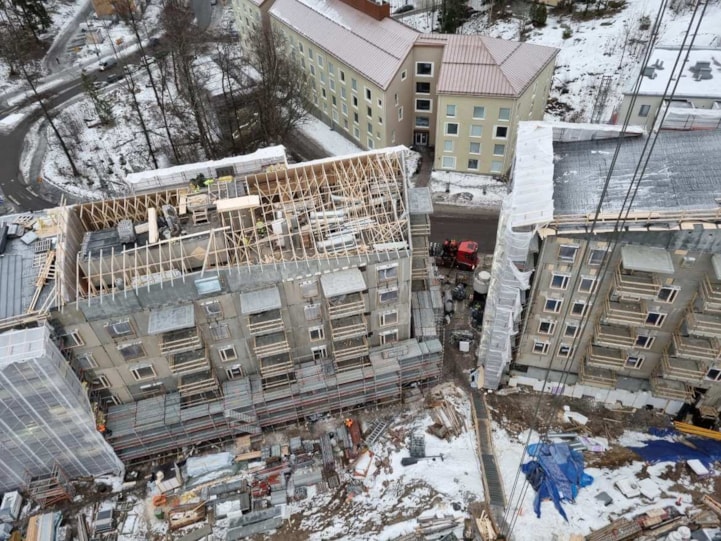

Vesikattotyöt etenee HASO A-talossa
HEKA-yhtiön C-talossa väliseinämuuraukset jatkuvat yleisissä tiloissa ja ensi viikolla jatkuvat ikkuna- ja oviasennukset. Julkisivulla jatkuu muuraus- sekä villoitustyöt.
B-talon elementtiasennukset ovat edenneet 6. kerrokseen.
HITAS-yhtiön A-talossa runkotyöt ovat edenneet 3. kerrokseen ja parvekeasennukset alkaneet. B-talossa on aloitettu ensimmäiset rungon pystytykset.

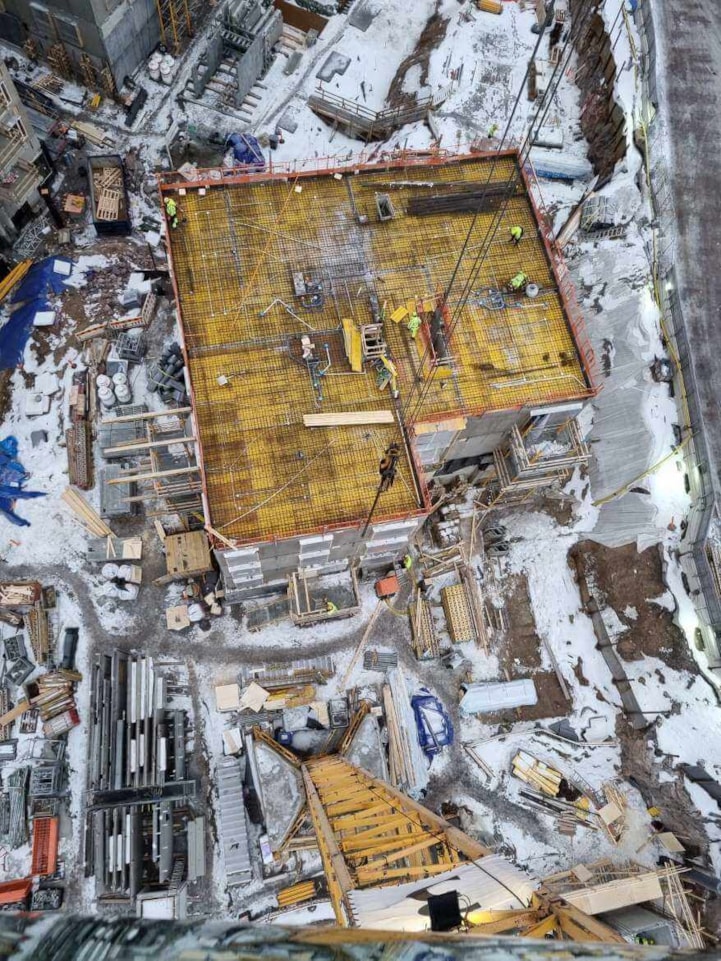

HITAS A-talo

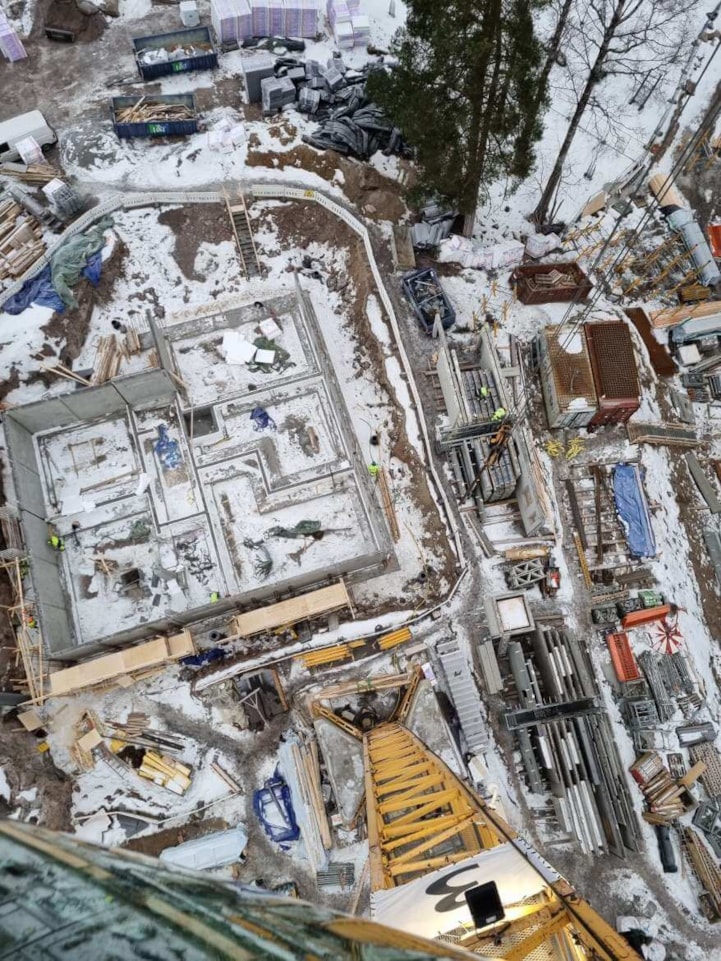

HITAS B-talo
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 28.1.2022
- HASO - 98,09%
- HEKA - 93,57 %
- HITAS - 95,22 %
Aikataulu

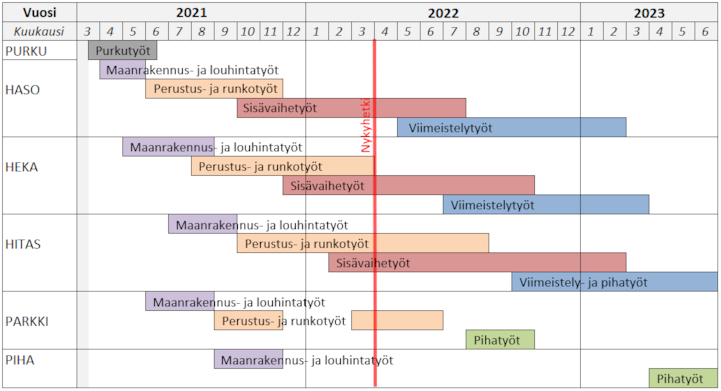

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
