Viikkotiedote 41/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!

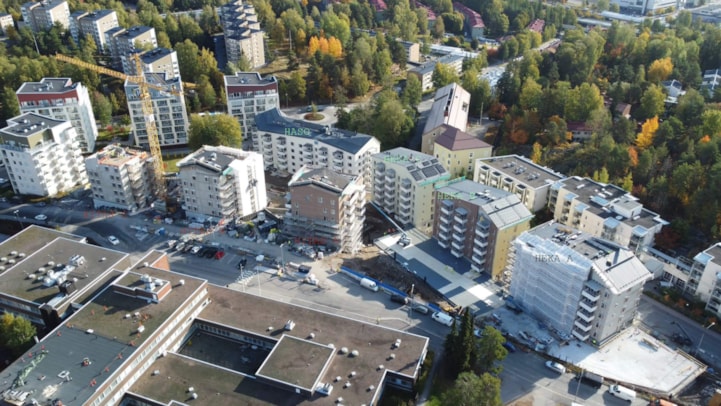

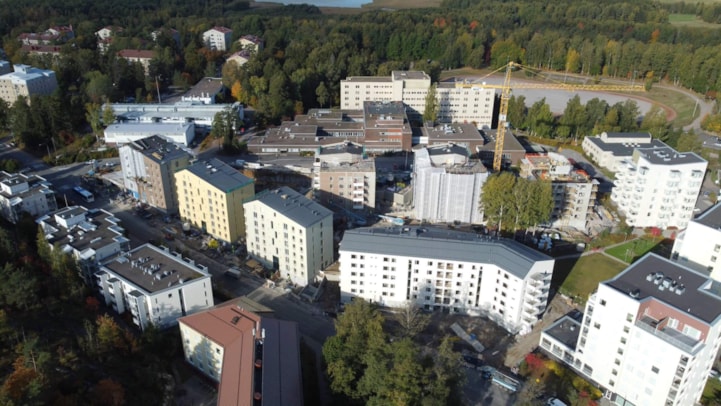

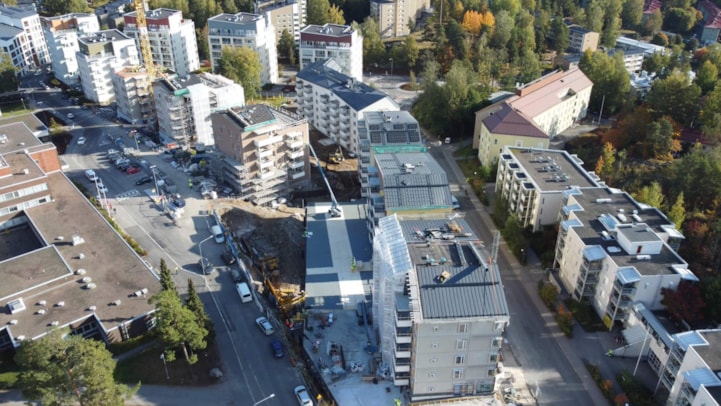

Syyskuun lopulla drone kävi kuvaamassa työmaatamme ja alla kuvia taloista ylhäältä kuvattuna.

HASO-yhtiössä pihatyöt ovat jatkuneet sisäpihan puolella.
Yleisissä tiloissa on tehty sähköasennuksia, maalaustöitä ja desibelikattoja.
A-talossa listoitustyöt ovat jatkuneet ja ikkunoiden pesu aloitettu.
HEKA-yhtiön B-talossa on tehty porrashuoneiden mattoasennuksia ja listoituksia.
A-talon neljännessä kerroksessa on tehty vinyyliattian asennuksia ja keittiöiden välitilalaatoituksia. Kalusteasennus etenee viimeisessä kerroksessa.
HITAS-yhtiön A-talossa on tehty kylpyhuoneiden ja keittiöiden laatoituksia.
B-talossa on jatkunut väliseinien tuplaus ja tasoitetyöt. Loppuviikosta aloitettiin maalaus ensimmäisessä kerroksessa. Katolla on käynnissä vesikaton peltityöt.
C-talossa väliseinämuuraustyöt ovat jatkuneet ja tänään suoritettiin papukaton valu.

HITAS A välitilalaatoitus

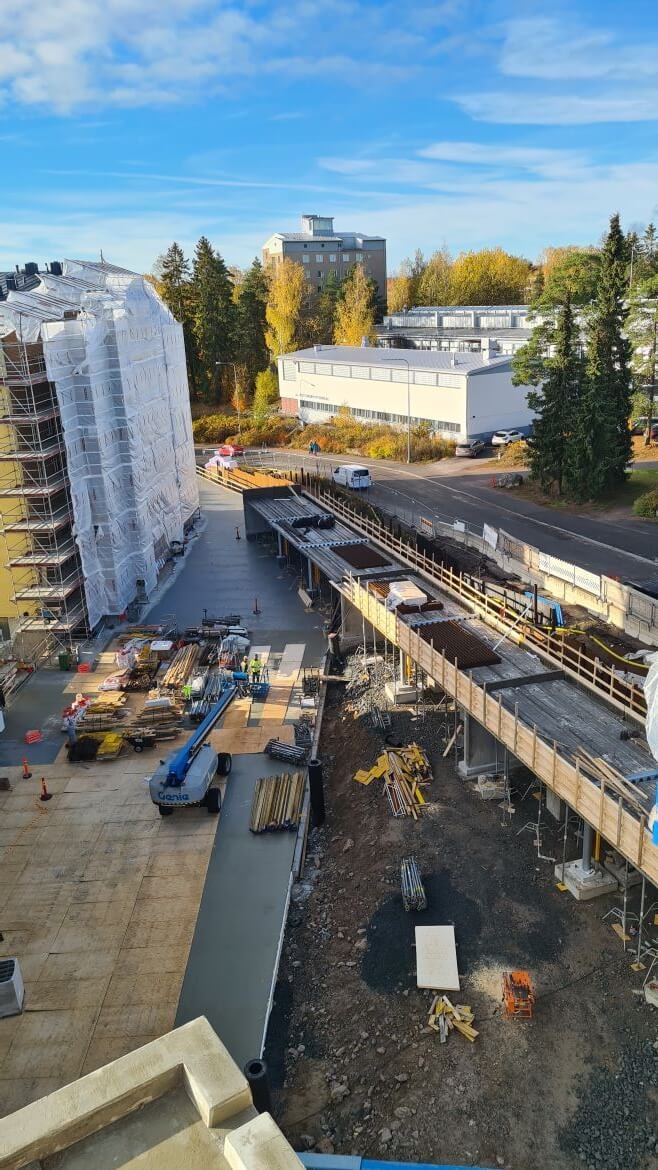

Autokatoksen katon raudoitustyöt
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 13.10.2022
- HASO - 96,31%
- HEKA - 97,06%
- HITAS - 94,00%
Aikataulu

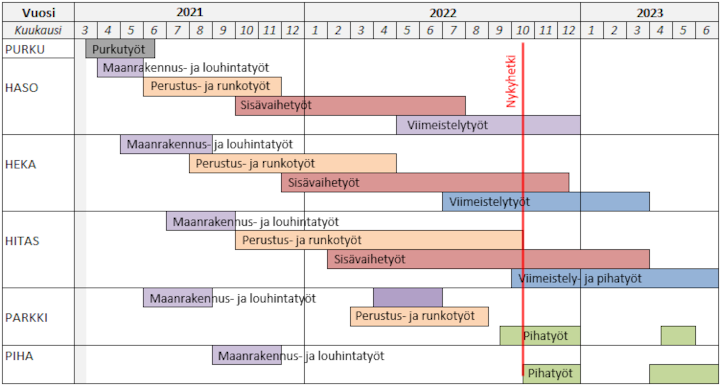

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
