Viikkotiedote 41/21
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön elementtiasennus on nyt siirtynyt A-rappuun ja tällä viikolla siellä onkin jo asennettu 1. kerroksen seinät ja katto. Tulevalla viikolla tehdään ensimmäisen kerroksen holivalu.
B-rapun vesikatolla tehdään tällä hetkellä vedeneristystöitä ja asennetaan bitumikermiä. B-rapussa viimeistellään myös julkisivutelineiden asennuksia ja julkisivun villoitustyöt aloitetaankin tulevalla viikolla. Sisätyövaiheina käynnissä ovat väliseinämuuraukset ja putkiasennukset.
HEKA-yhtiön C-rappu on noussut kolmenteen kerrokseen ja holvivalu tehdään tulevalla viikolla. B-rapun perusmuurien valu tehtiin tällä viikolla ja seuraavana työvaiheena rapussa on väestönsuojan rakenteet.
HITAS-yhtiön A-rapun anturoiden raudoitukset ovat hyvässä vauhdissa ja niitä päästään myös valamaan tulevalla viikolla.
Kuvia työmaalta 15.10.2021

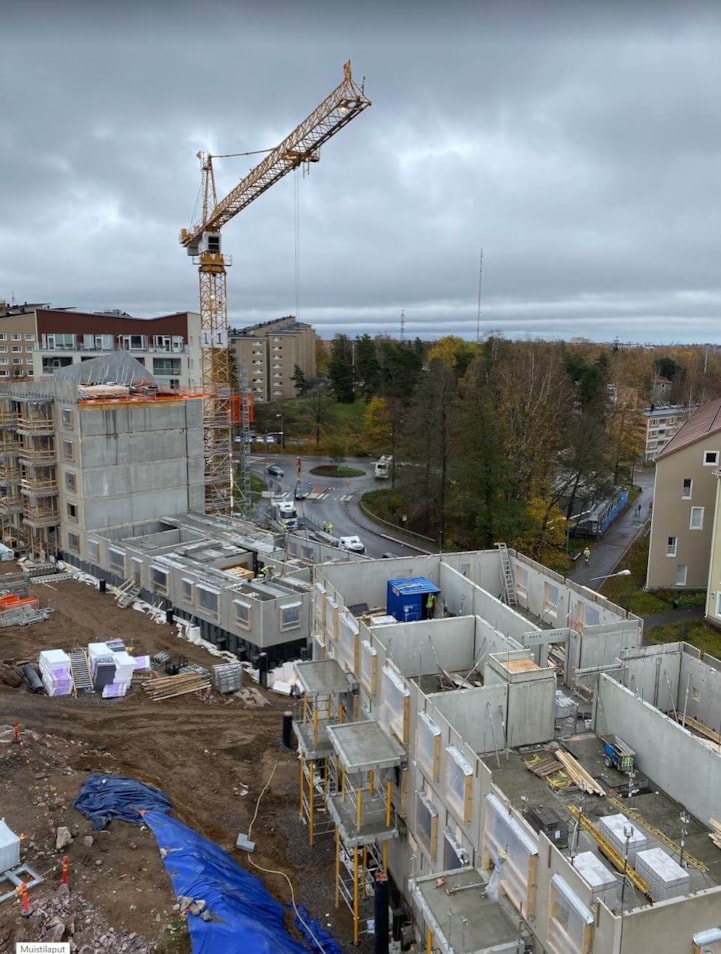

HASO-yhtiön B- ja A-raput sekä HEKA-yhtiön C-rappua.

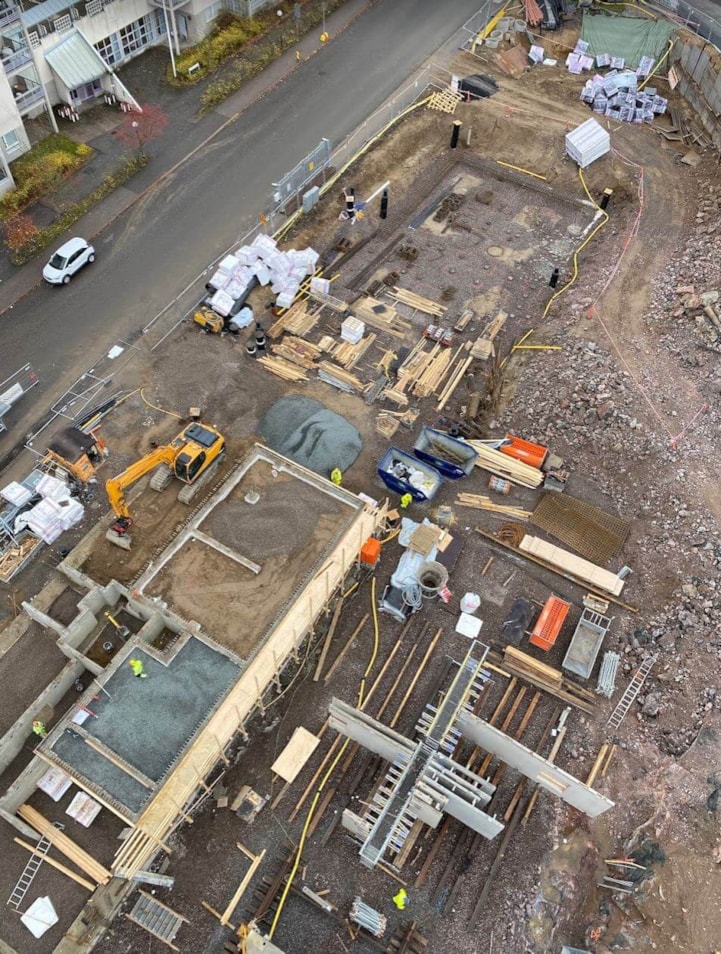

HEKA-yhtiön B- ja A-raput.

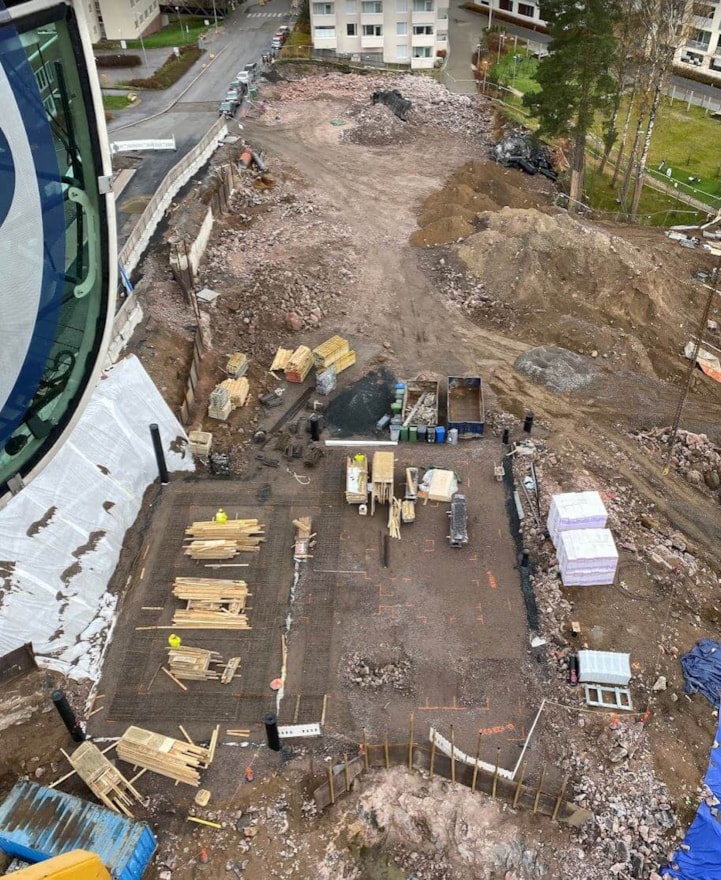

HITAS-yhtiön A-rappu.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 15.10.2021, tulos 93,49 %
Aikataulu

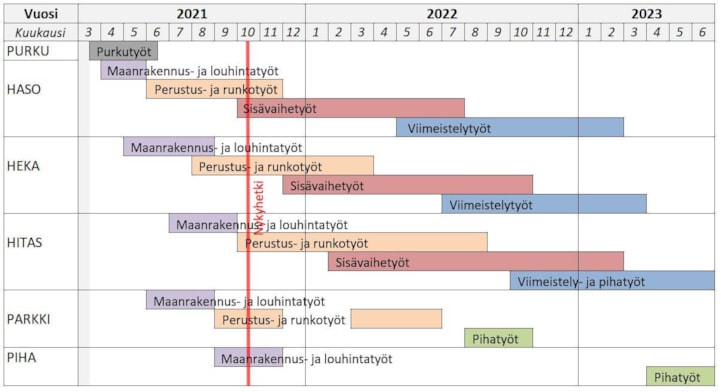

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
