Viikkotiedote 40/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiössä pihan varustelutyöt on käynnissä.
Yleisissä tiloissa on tehty saunan alakattoa, pesulan ja kuivaushuoneen desibelikattoja ja sähköasennuksia.
A-talossa listoitustyöt ovat jatkuneet ja B-talossa on tehty viimeisiä kodinkoneasennuksia.

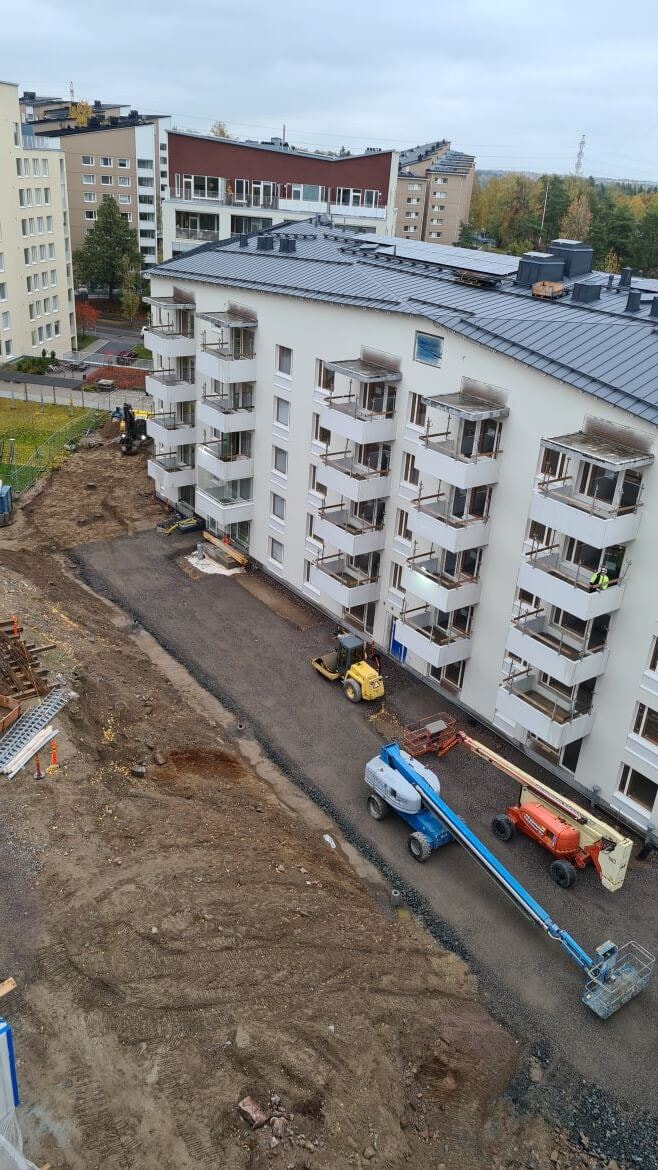

HASO etupihan puoli

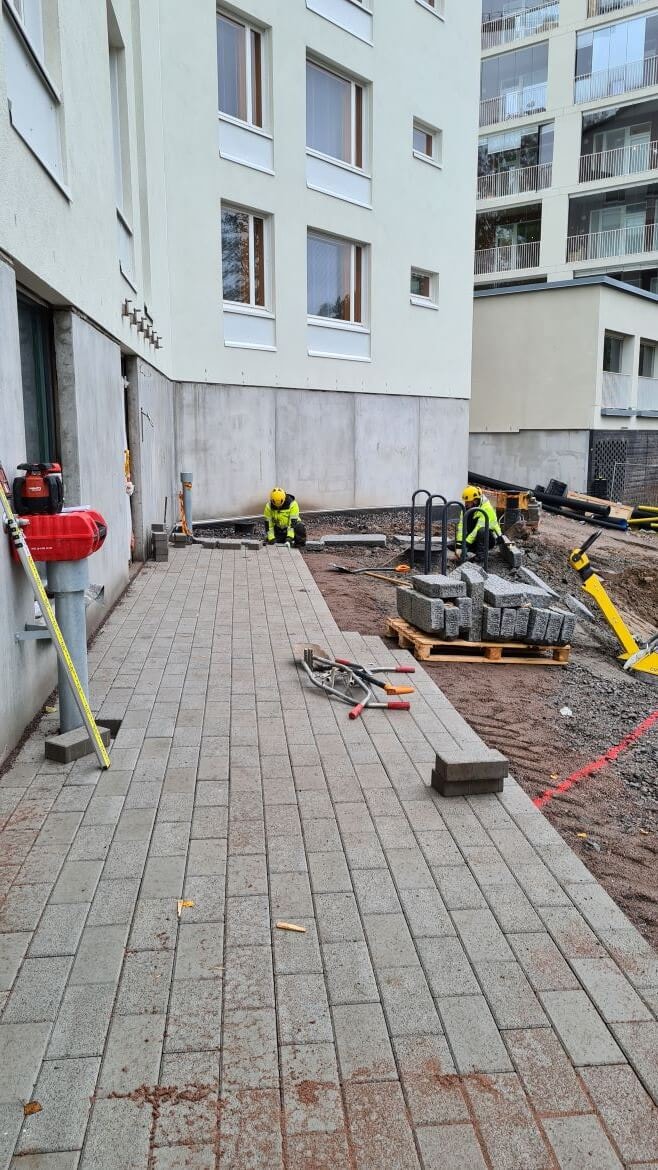

HASO sisäpihalta
HEKA-yhtiön C-talossa on tehty kodinkoneasennuksia ja jätehuoneen villoitusta.
B-talossa listoitustyöt ovat alkaneet ja keittiöiden välitilalaatoitus on ylimmissä kerroksissa.
A-talossa maalaustyöt ovat viimeisissä kerroksissa, kalusteasennus viidennessä kerroksessa ja kylpyhuoneiden laatoitus kolmannessa kerroksessa.
HITAS-yhtiön A-talossa alkoi kylpyhuoneiden laatoitus.
B-talossa on aloitettu tasoitetyöt ja väliseinien tuplaus etenee kolmannessa kerroksessa.
C-talossa väliseinämuuraus on jatkunut, katolla on tehty LVIS-töitä ja kattoristikoiden asennus on aloitettu.

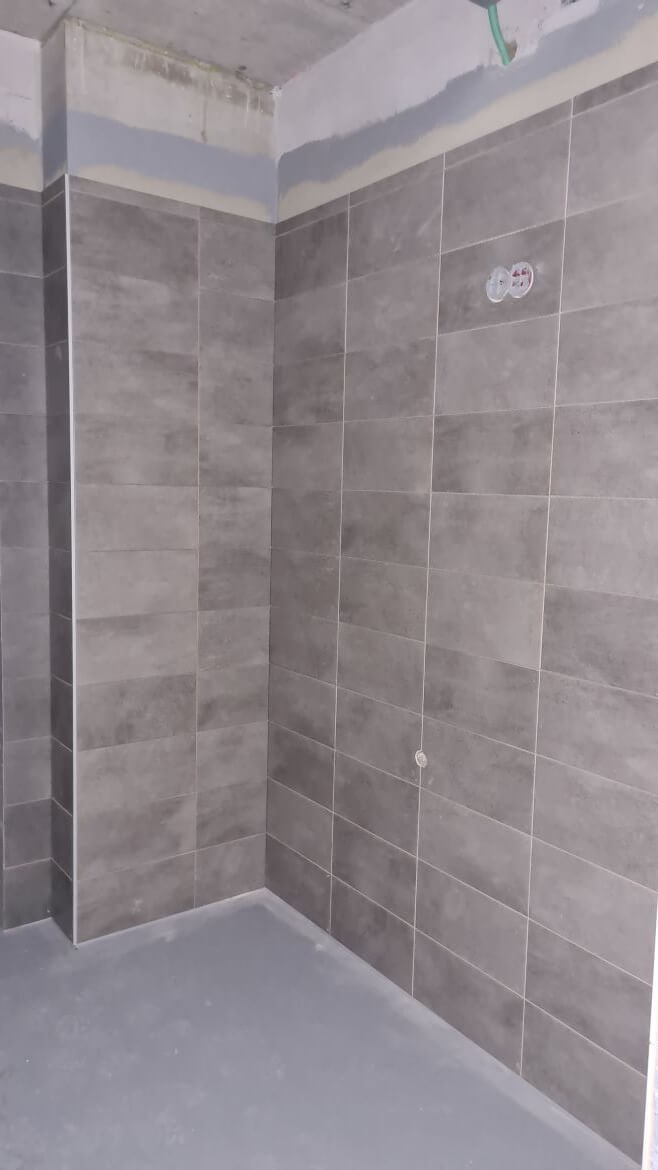

HITAS A laatoitus

Autokatoksessa on tehty elementtiasennuksia
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 6.10.2022
- HASO - 97,56%
- HEKA - 97,27%
- HITAS - 91,89%
Aikataulu

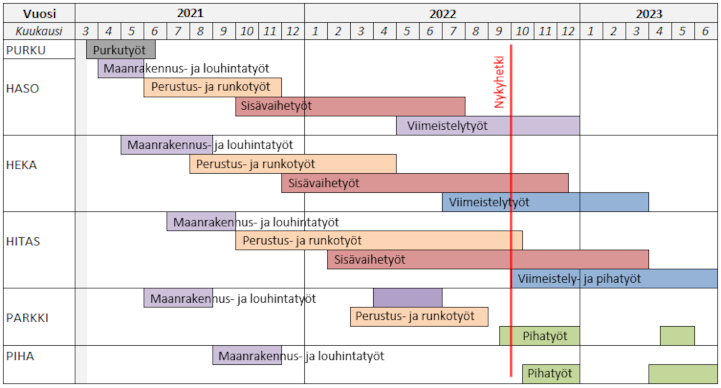

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
