Viikkotiedote 40/21
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!

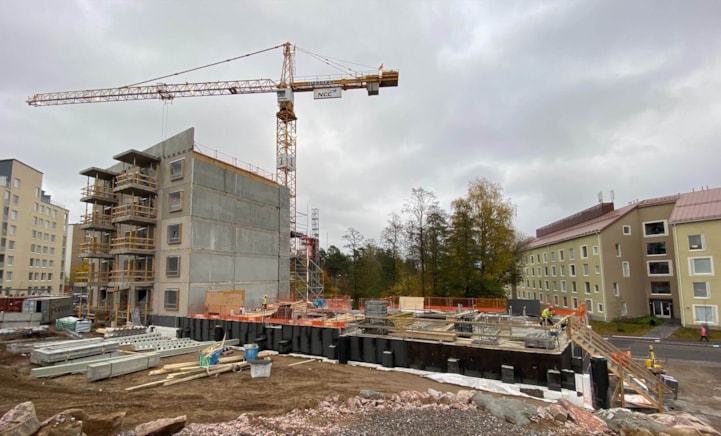

HASO-yhtiön B-rapun asuinkerrosten elementtiasennukset on saatu tällä viikolla valmiiksi ja työt ovat siirtyneet A-rapun puolelle. Tällä viikolla saatiinkin jo A-rappuun asennettua kellarin seinät ja katon ontelolaatat. B-rapun puolella on aloitettu vesikattotöiden valmistelu ja ullakolle tehdään vielä ilmanvaihdon konehuone. Tulevalla viikolla B-rappuun aletaan asentamaan myös julkisivutelineitä, joilta tehdään julkisivumuurauksia.
HEKA-yhtiön C-rapun elementtiasennus on noussut toiseen kerrokseen ja B-rapussa perusmuurien raudoitukset ovat viittä vaille valmiina valua varten. Raudoitustyöt siirtyvät seuraavaksi A-rapun alueelle ja B-rappuun aletaan rakentamaan väestönsuojaa.

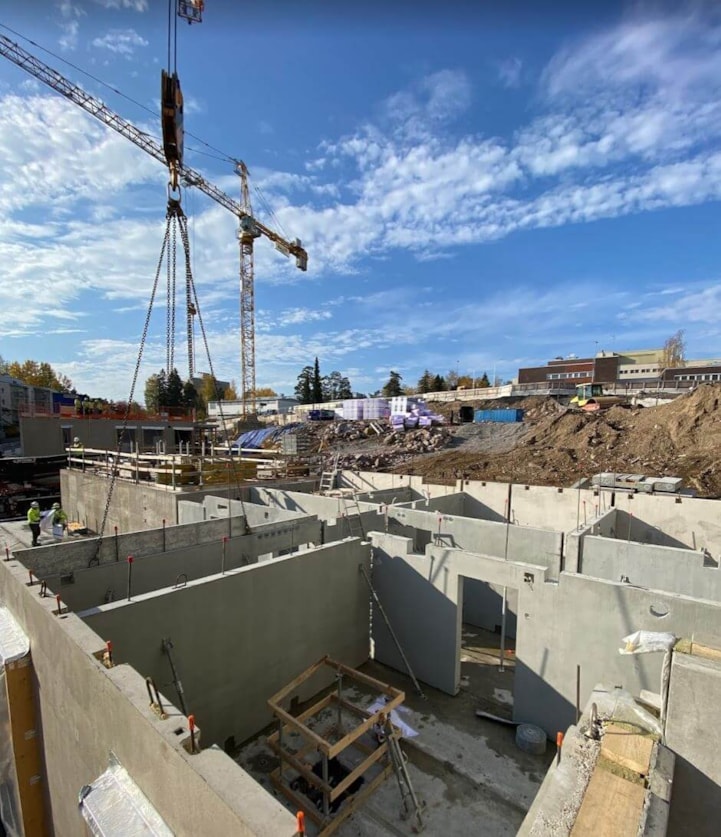

HITAS-yhtiön A-rapun alueen anturapohjien teko on aloitettu ja B- ja C-rapun alueella tehdään maanrakennustöitä.

HASO-yhtiön B-rapun asuinkerrosten elementtiasennukset ovat valmistuneet. Työt siirtyvät nyt A-rapun puolelle.

Tällä viikolla asennettiin HASO:n kellariin seiniä.

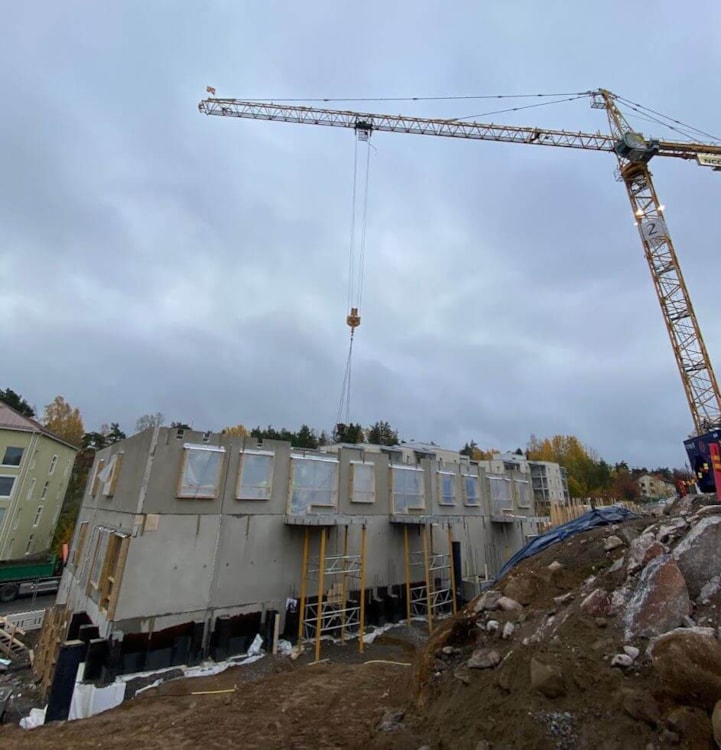

HEKA-yhtiön C-rappu on noussut toiseen kerrokseen.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 5.10.2021, tulos 95,12 %
Aikataulu

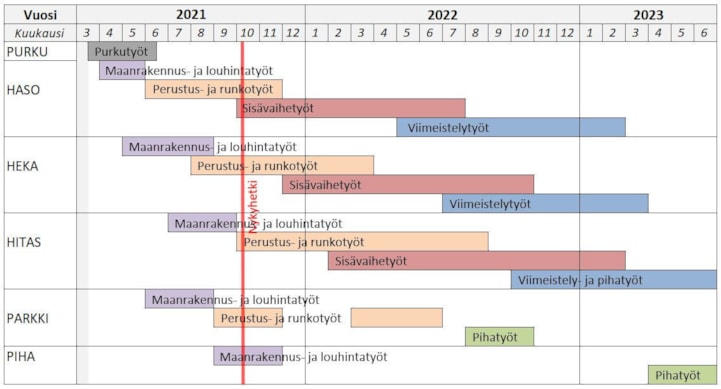

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
