Viikkotiedote 38/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!

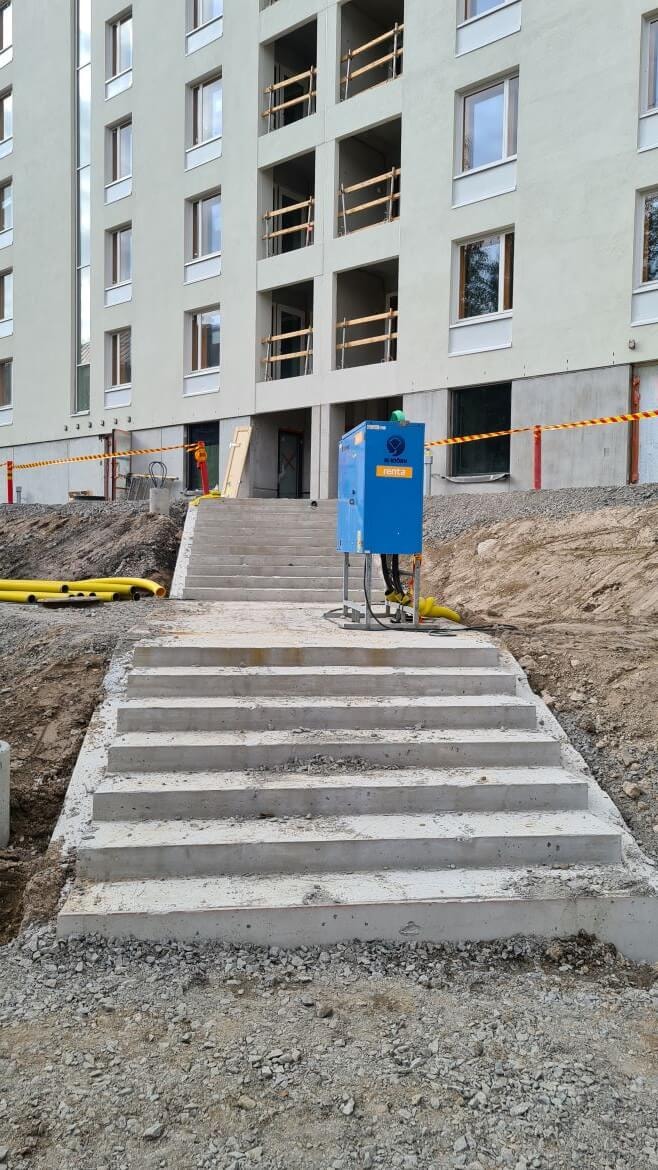

HASO-yhtiössä valettiin maanantaina sisäpihan siirtymälaatat ja ensi viikolla alkaa etupihalla kivetyksien teko ja pihan varustelu.
A-talossa listoitus ja vesikalustus etenee neljännessä kerroksessa ja käytäviä on laatoitettu ensimmäisessä kerroksessa.

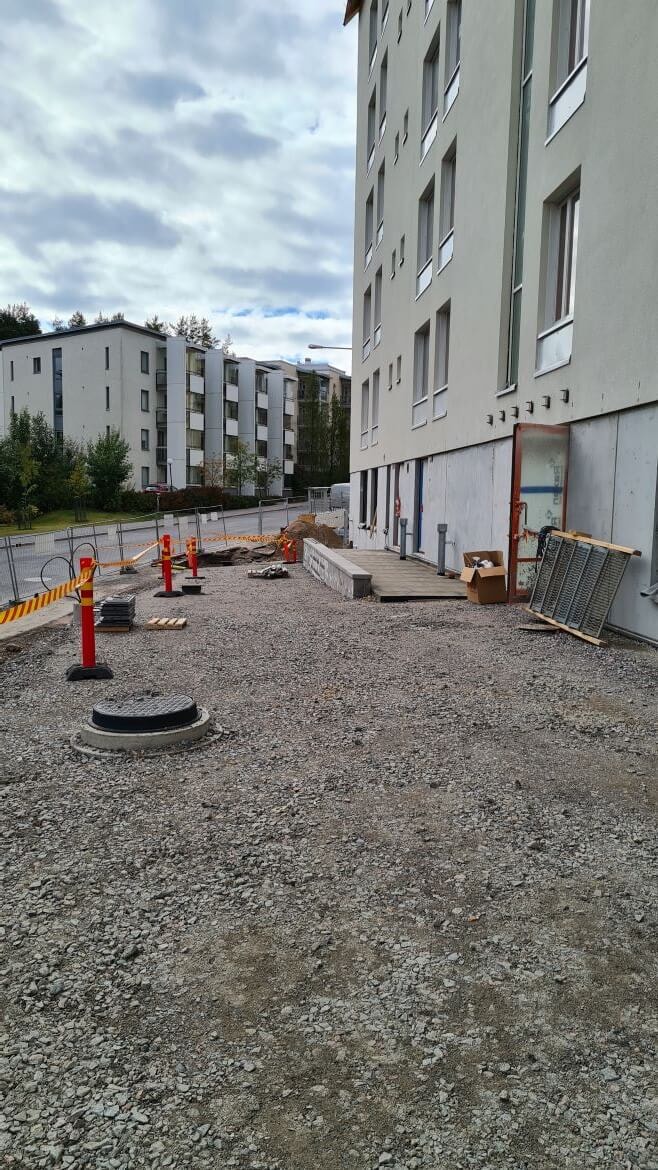

HASO:n etupiha. Ensi viikolla alkaa pihan varustelu.
HEKA-yhtiön taloissa on jatkunut julkisivutyöt sekä C- ja B-talojen tukimuurityöt.
C-talossa on laatoitettu käytäviä ensimmäisessä ja toisessa kerroksessa.
B-talossa vinyylilattioiden asennus on saatu valmiiksi ja ovien sekä kalustuksen asennustyöt ovat jatkuneet.
A-talossa on jatkunut tasoite- ja maalaustyöt, kalusteasennus sekä kylpyhuoneiden laatoitus.
HITAS-yhtiön A-talon julkisivulla aloitettiin rappaustyöt. Sisätiloissa on jatkunut tasoite- ja maalaustyöt sekä kalusteasennus. Kylpyhuonelaatoituksen valmistelevat työt ovat jatkuneet ja ensi viikolla alkaa vesieristys.
B-talon julkisivulla on aloitettu muuraus ja sisätiloissa on tehty plaanovaluvalmisteluita ensi viikon valua varten.
C-talossa on tehty kuudennen kerroksen holvilaudoituksia, raudoituksia ja sähköasennuksia. Ensi viikolla on holvivalu.

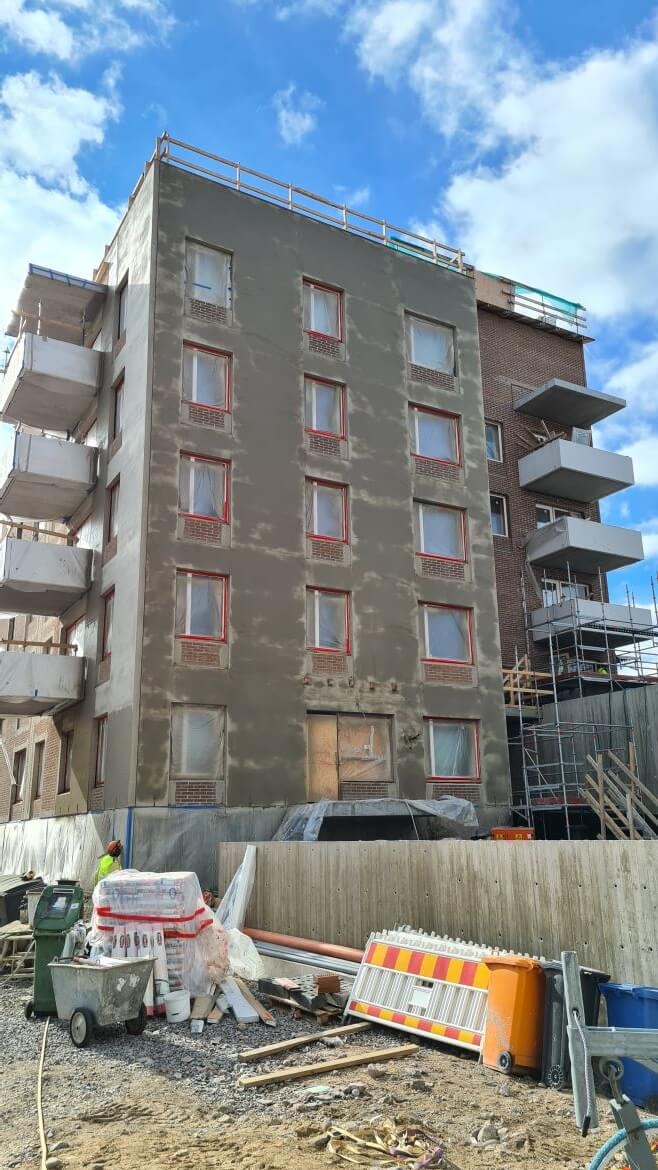

HITAS A-talon rappaus
Pysäköintihallissa oli lohkon 1 kannen vesieristys ja autokatoksen perustustyöt ovat jatkuneet.

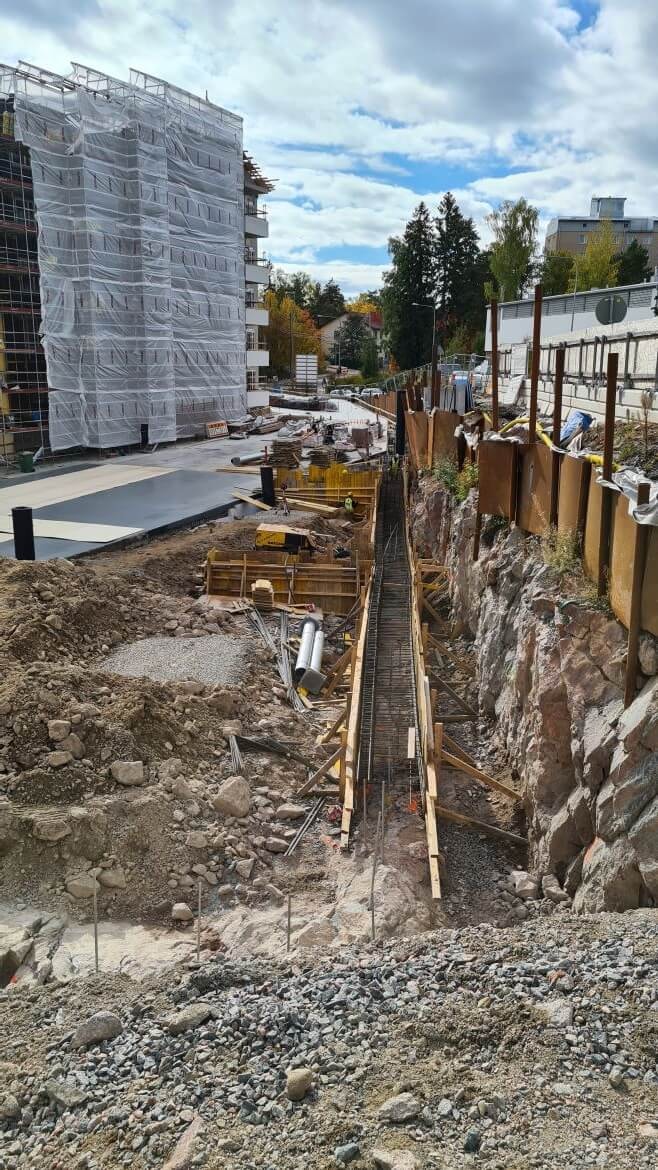

Autokatoksen perustuksien raudoitus. Vasemmalla kuvassa näkyy pysäköintihallin lohko 1 vesieristys.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 23.9.2022
- HASO - 99,26%
- HEKA - 91,94%
- HITAS - 95,07%
Aikataulu

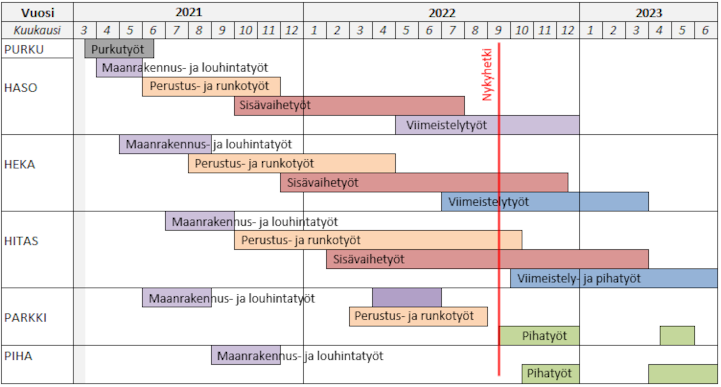

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
