Viikkotiedote 37/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön sisäpihalla on tehty laattojen raudoitus- ja muottitöitä. Ulkoportaiden valu oli maanantaina ja tiistaina oli muottien purku.
Kellarikerroksessa aloitettiin irtaimistovarastojen asennus.
B-talossa on aloitettu viimeistelytyöt ja loppusiivous.
A-talossa on maalattu talosaunan tehosteseinät, tehty alakattoasennuksia ja laatoitettu porraskäytäviä.

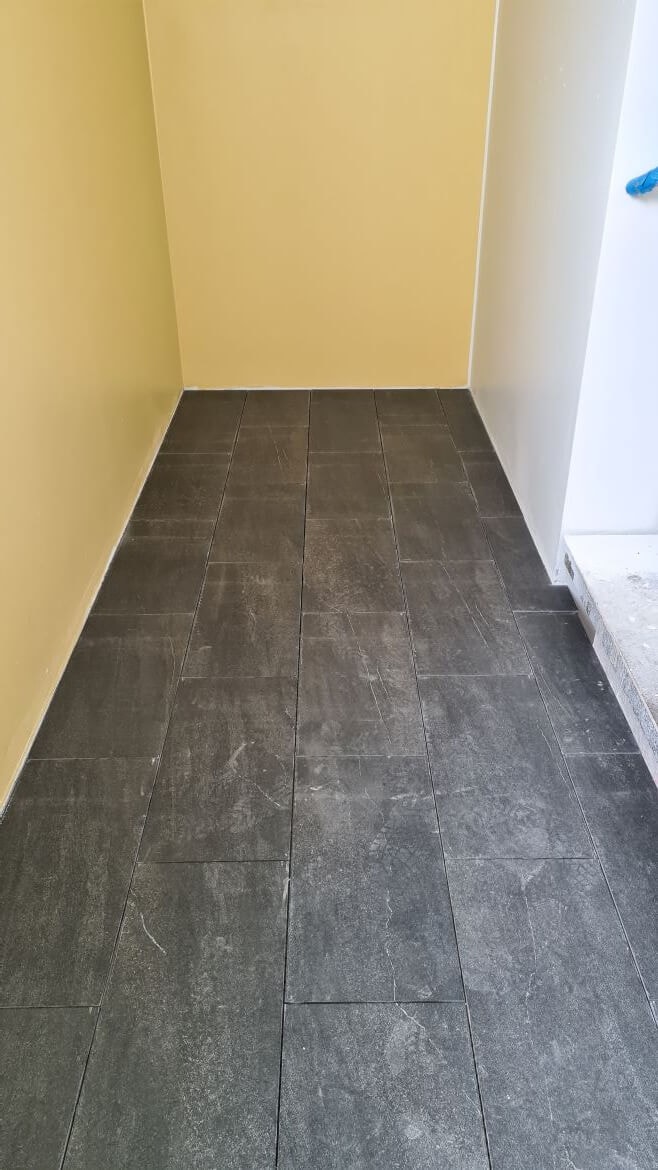

HASO A porraskäytävän laatoitus

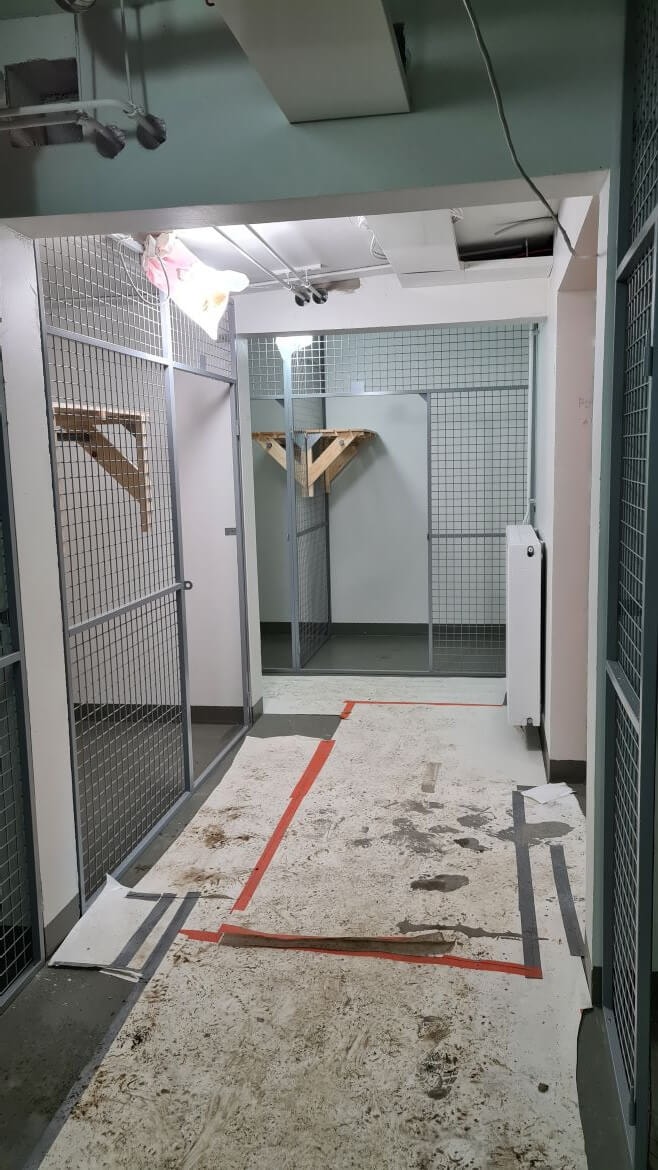

HASO irtaimistovarastot
HEKA-yhtiön taloissa on jatkunut julkisivutyöt sekä C- ja B-talojen tukimuurityöt.
C-talossa aloitettiin käytävien laatoitus ja kerhohuoneen alakattoasennukset.
B-talossa ovien, vinyylilattian- ja kalustuksen asennustyöt ovat jatkuneet.
A-talossa on jatkunut tasoite- ja maalaustyöt, kalusteasennus sekä kylpyhuoneiden laatoitus.
HITAS-yhtiön A-talon julkisivulla on purettu telineitä ja sään salliessa alkaa julkisivurappaus. Sisätiloissa on jatkunut tasoite- ja maalaustyöt sekä kalusteasennus. Kylpyhuonelaatoituksen valmistelevat työt on aloitettu.

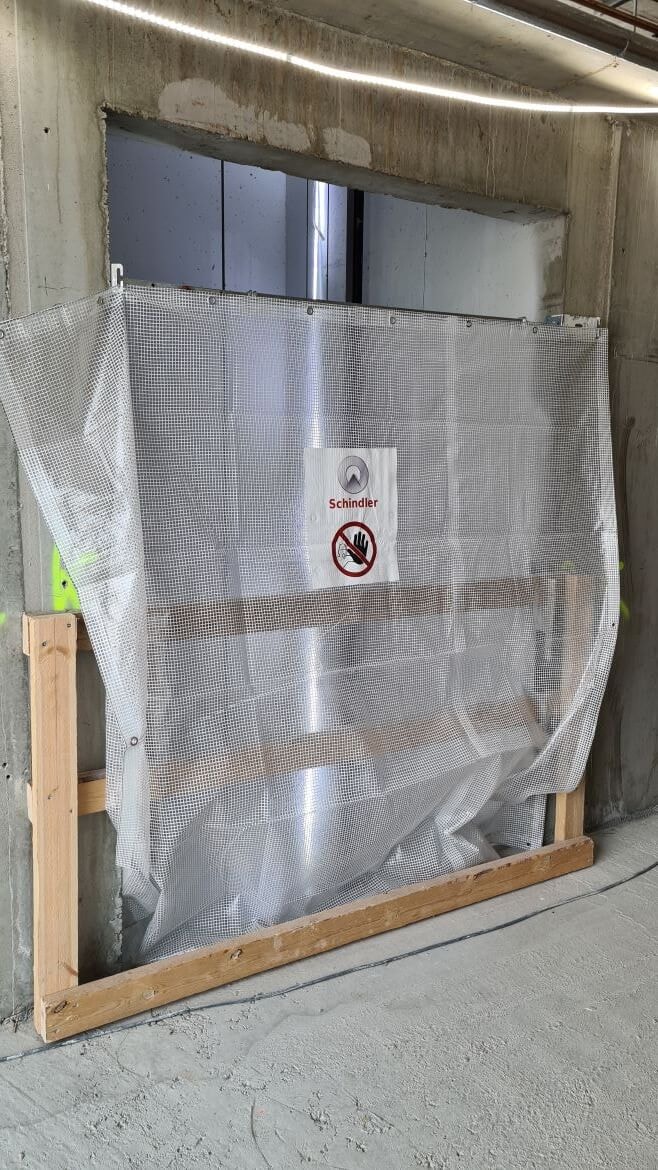

B-talossa aloitettiin kellarikerroksen väliseinämuuraus ja hissiasennus.
C-talossa on meneillään hormi-, ulko- ja väliseinäasennukset.

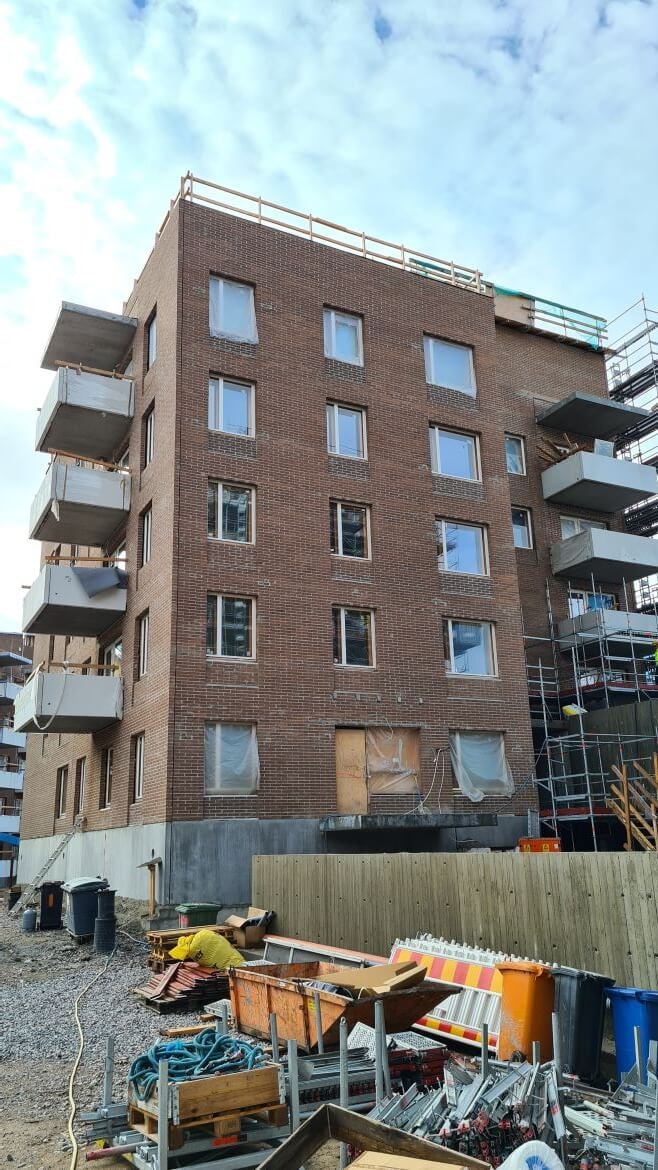

HITAS A telineiden purku käynnissä

HITAS B
Pysäköintihallissa oli lohkon 3 kansivalu ja aloitimme autokatoksen perustustyöt.

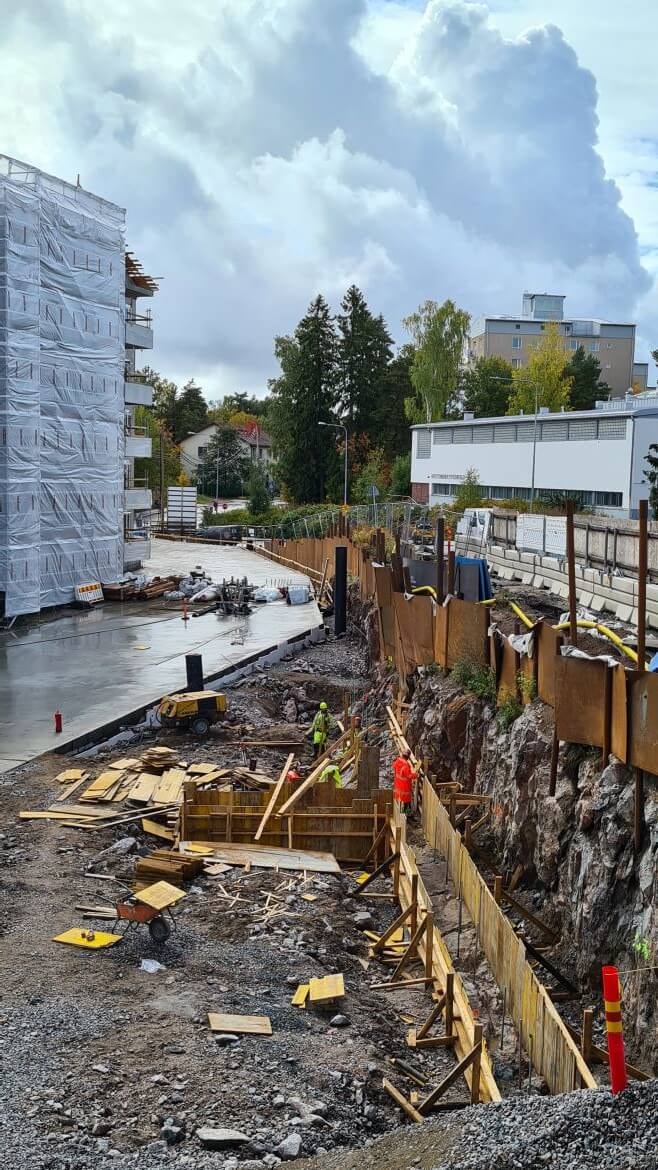

Autokatoksen perustustyöt ja taustalla lohko 3 kansi
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 13.9.2022
- HASO - 99,26%
- HEKA - 97,17%
- HITAS - 92,69%
Aikataulu

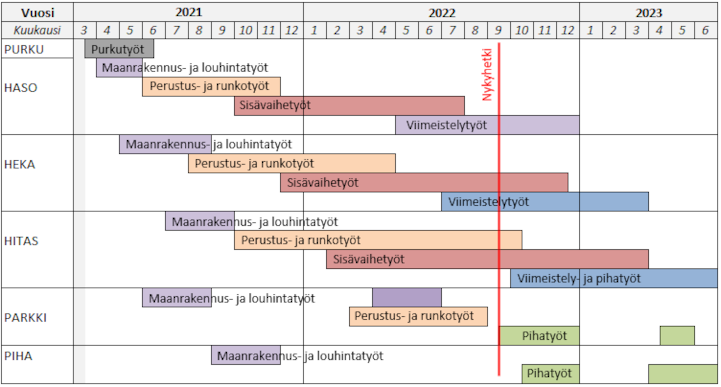

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
