Viikkotiedote 37/21
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
Tällä viikolla HASO-yhtiön B-rappuun on valettu neljännen kerroksen ontelolaattalattiaa ja asennettu seinäelementtejä paikoilleen. Ensi viikolla B-rapussa asennetaan viidennen kerroksen ontelolaattalattia ja A-rapun alapohjan ontelolaatat. Viides kerros onkin sitten jo HASO-yhtiön ylin.
HEKA-yhtiön A-rapun alueella on paalutustyöt saatu valmiiksi ja alueella tehdään nyt anturapohjia. B-rapun alueella ovat anturatyöt alkaneet ja C-rappuun asennettiin tänään ensimmäisiä kellarin seinäelementtejä.
Tällä viikolla työmaalle pystytettiin toinen torninosturi HEKA-yhtiön elementtiasennuksia varten. Torninosturin koukkukorkeus on 35 metriä.

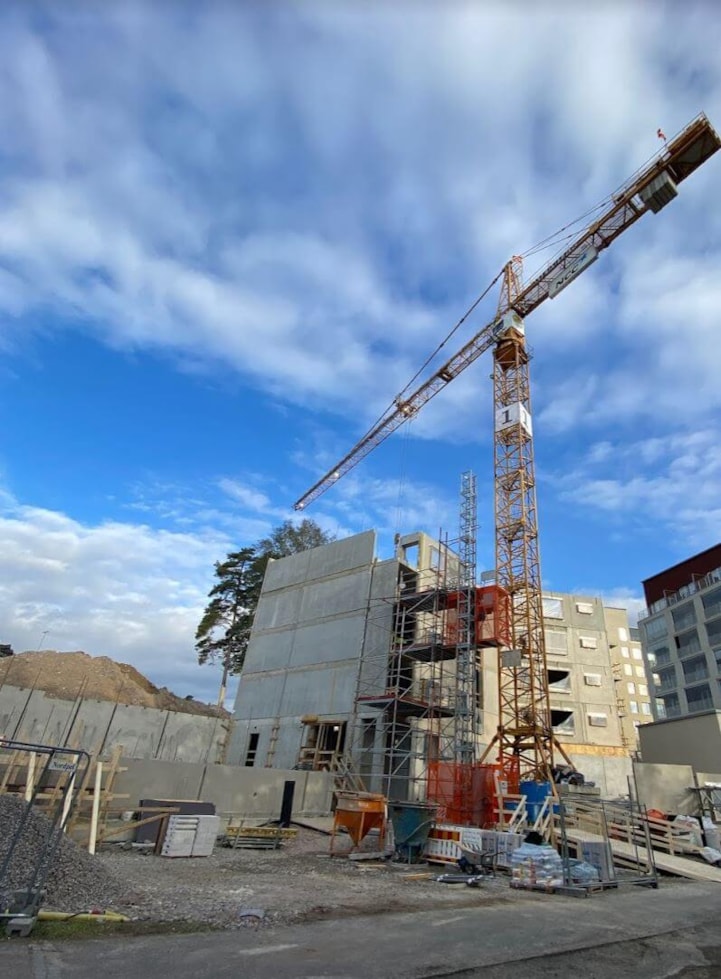

HASO-yhtiön B-rappu on noussut neljänteen kerrokseen.

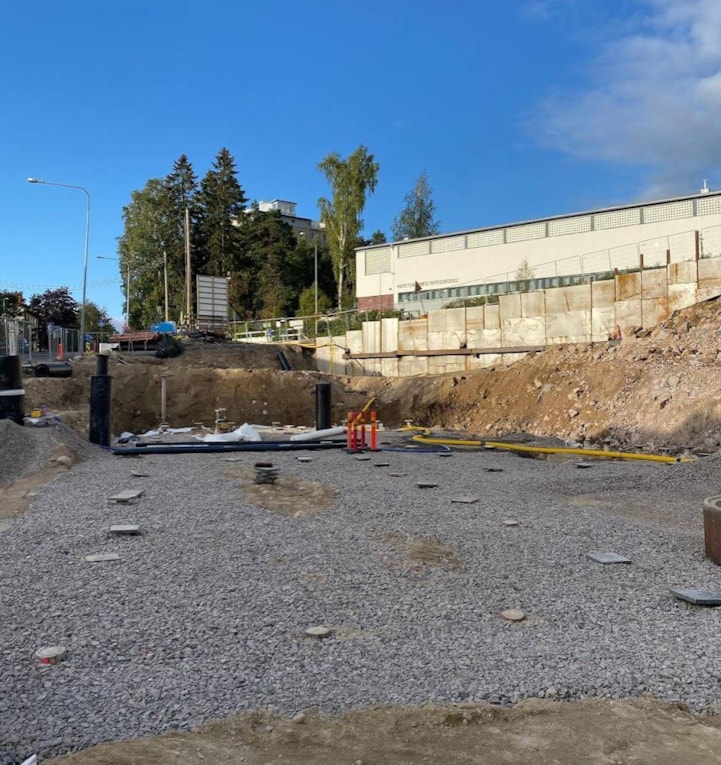

HEKA-yhtiön A-rapun alueella aloitetaan seuraavaksi anturatöitä.

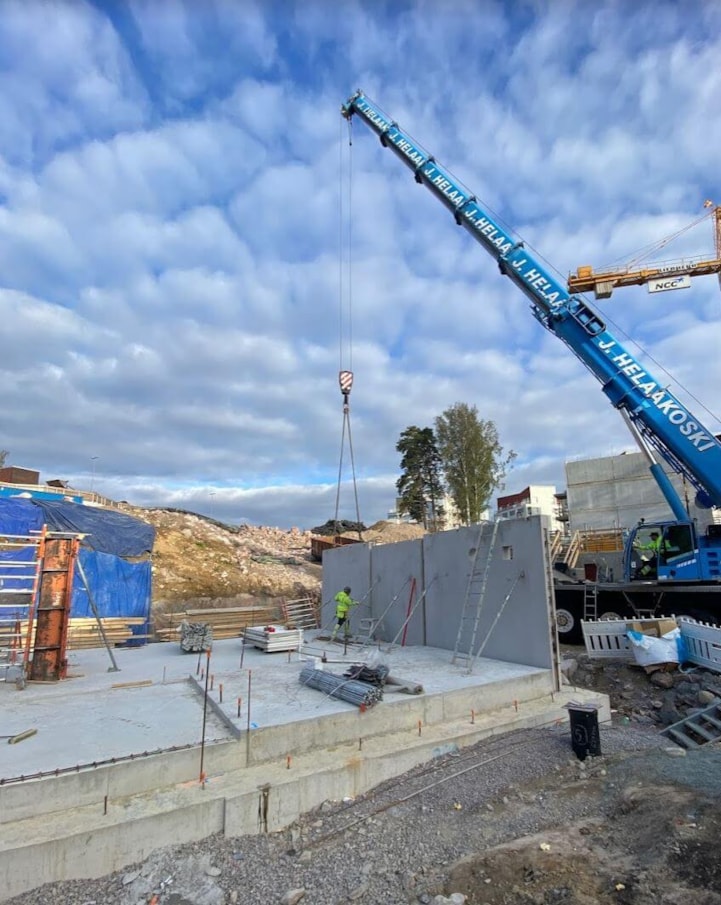

HEKA-yhtiön C-rappuun asennettiin tänään ensimmäiset seinäelementit.

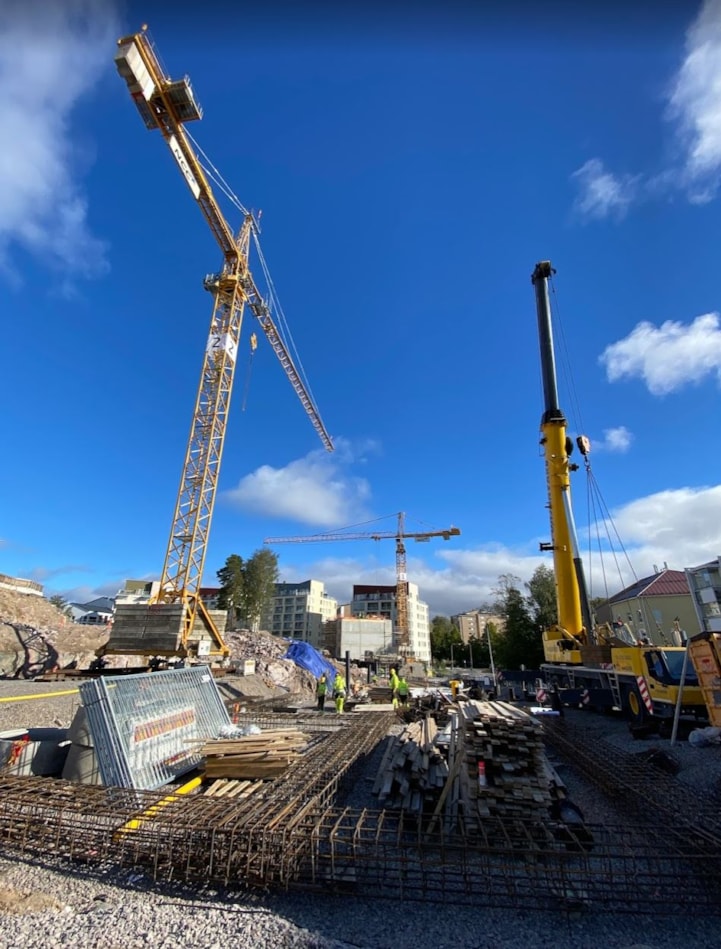

HATT Herttoniemen työmaalle on nyt pystyttetynä kaksi torninosturia.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 14.9.2021, tulos 96,45 %

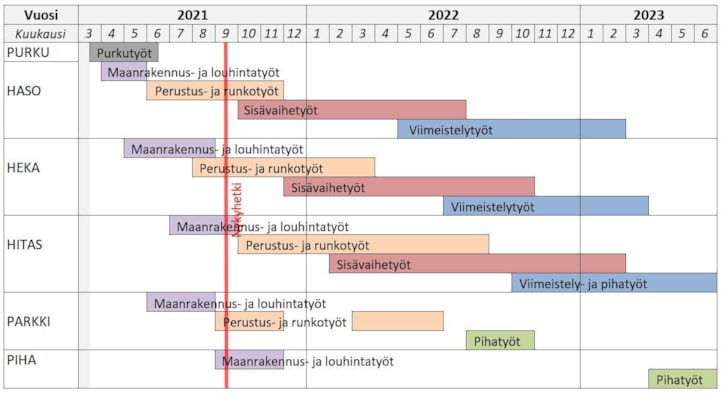

Aikataulu

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
