Viikkotiedote 36/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!

Keskiviikkona vietimme työmaalla Awareness Day:ta. Awareness Dayn tarkoituskena on - työturvallisuuteen ja -terveyteen keskittyen - lisätä tietoisuutta työturvallisuuteen liittyvistä asenteista ja käyttäytymisestä tiiminä ja yksilöinä. Tavoitteenamme NCC:llä on edistää terveellisempää työympäristöä ja nolla tapaturmaa -tavoitteemme toteutumista.
HASO-yhtiön pihalla kettutien puolella on tehty ulkoportaiden muotituksia ja ensi viikolla on valu.
Kerhohuoneen WC vesieristettiin alkuviikosta ja laatoitustyöt aloitettiin loppuviikosta.
B-talossa on aloitettu viimeistelytyöt ja loppusiivous.
A-talossa kylpyhuoneiden kaluste- ja listoitustyöt ovat jatkuneet.

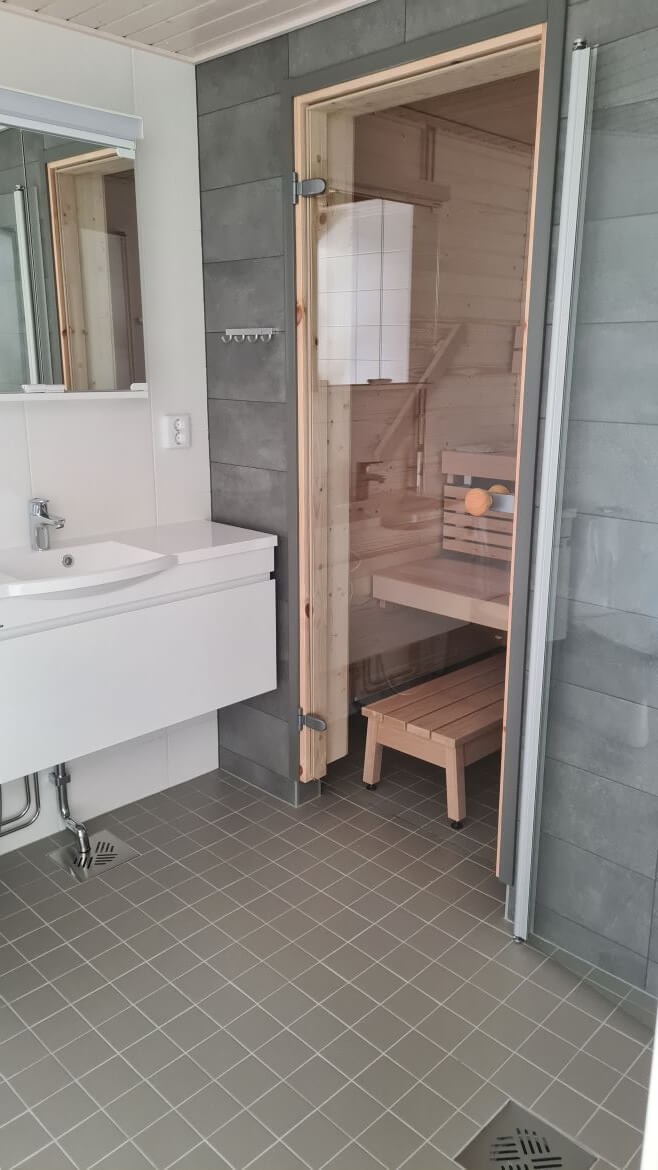

HASO B kylpyhuone. Saunoissa lauteet ja kiukaat asennettu.

HASO ulkoportaiden muottityöt
HEKA-yhtiön taloissa on jatkunut julkisivutyöt.
C-talossa listoitustyöt ovat jatkuneet.
B-talossa ovien, vinyylilattian- ja kalustuksen asennustyöt ovat jatkuneet.
A-talossa on jatkunut tasoite- ja maalaustyöt ja kalusteasennus. Kylpyhuoneiden laatoitus on alkanut.
HITAS-yhtiön A-talossa on jatkunut julkisivumuuraus, tasoite- ja maalaustyöt sekä kalusteasennus.
B-talossa kipsiväliseinien 1.puolen asennus on jatkunut ja keskiviikkona valettiin kellarikerroksen lattia.
C-talossa on meneillään viidennen kerroksen putki- ja raudoitustyöt.

HITAS B väliseinien 1.puoli

HITAS B kellarikerros valun jälkeen

Pysäköintihallissa on tehty lohko 2 vierustäyttötöitä. Ensi viikon torstaina 15.9. on lohkon 3 kansivalu. Työ aloitetaan aikaisin aamulla ja siitä saattaa kuulua melua, pahoittelemme.

Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 8.9.2022
- HASO - 99,26%
- HEKA - 97,17%
- HITAS - 92,69%
Aikataulu

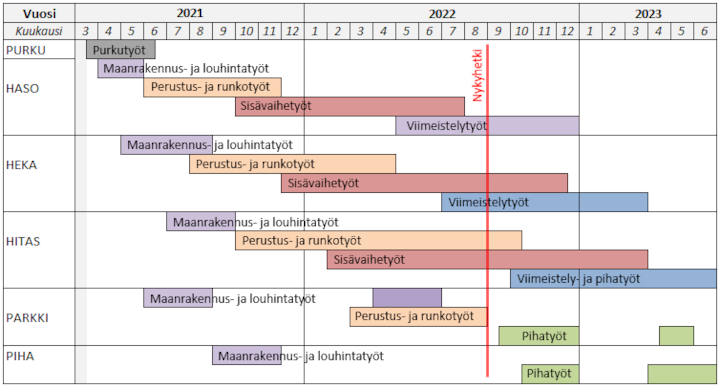

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
