Viikkotiedote 36/21
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön B-rapun elementtiasennus on noussut viikossa taas yhdellä kerroksella ja perjantaina asennettiinkin jo kolmannen kerroksen katon ontelolaatat.
HEKA-yhtiön C-rapun maanvarainen laatta valettiin perjantaina. A- ja B-rapun kohdalla valmistellaan perustustöiden aloitusta: A-osan viimeiset paalut on melkein paalutettu ja B-osalla anturatyöt aloitetaan tulevalla viikolla.
HITAS-yhtiön alueella tehdään louheenajoa.

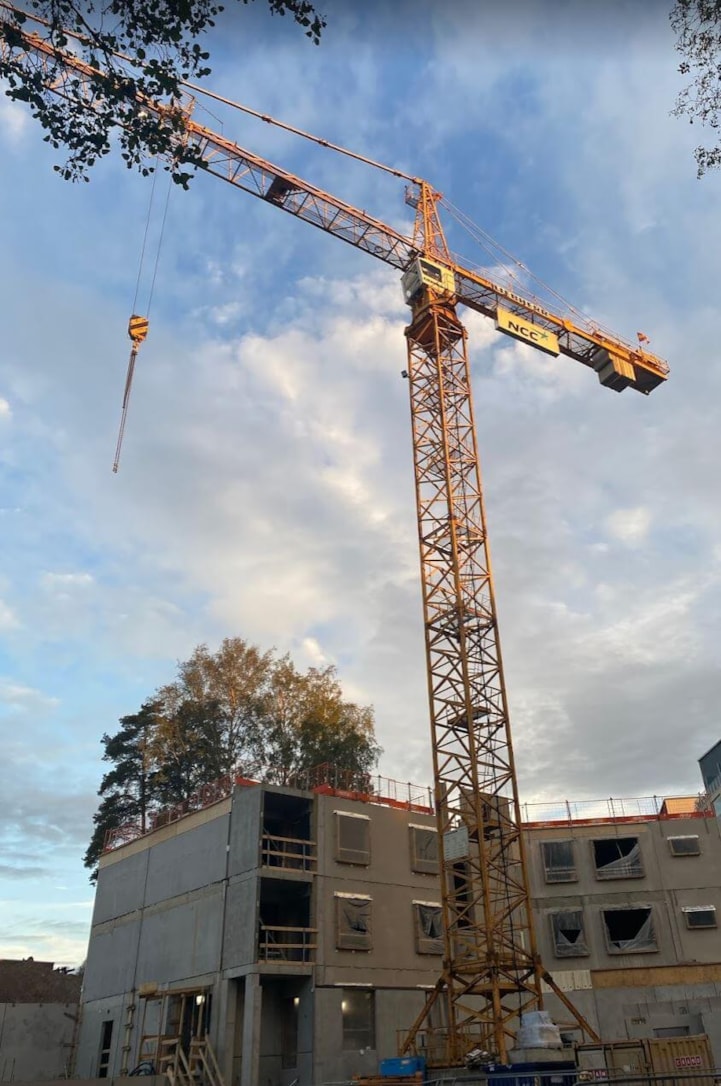

HASO-yhtiön B-rapun tunnelmia aamuauringossa.

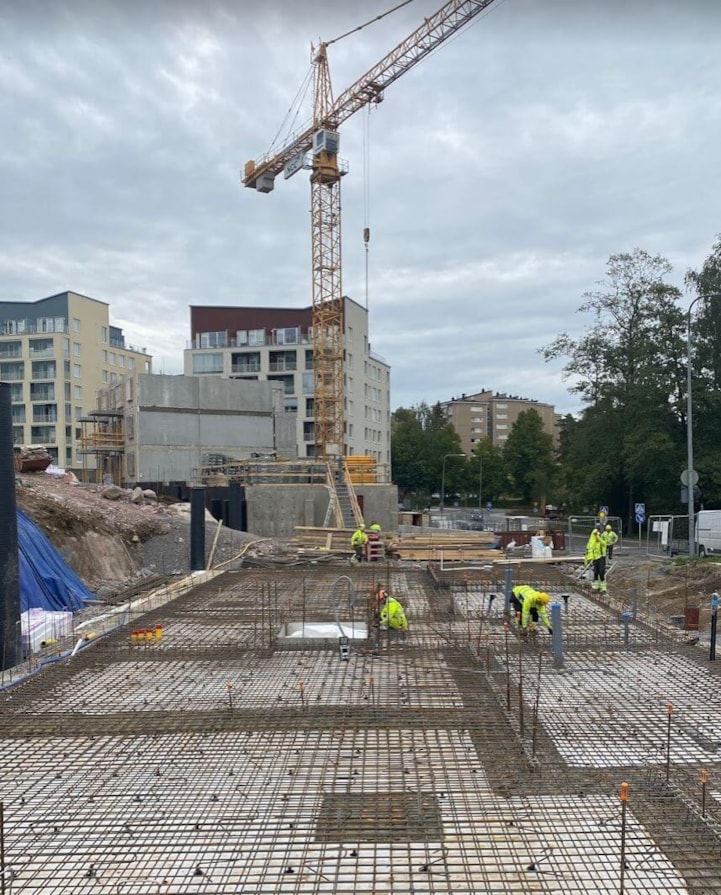

HEKA-yhtiön C-rapun maanvaraisen lattian raudoitukset melkein valmiina.
Muut asiat
HEKA-yhtiön torninosturi asennetaan tulevalla viikolla 13-14.9.2021. Työ pyritään suorittamaan mahdollisimman vähin häiriöin.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 3.9.2021, tulos 96,65 %
Aikataulu

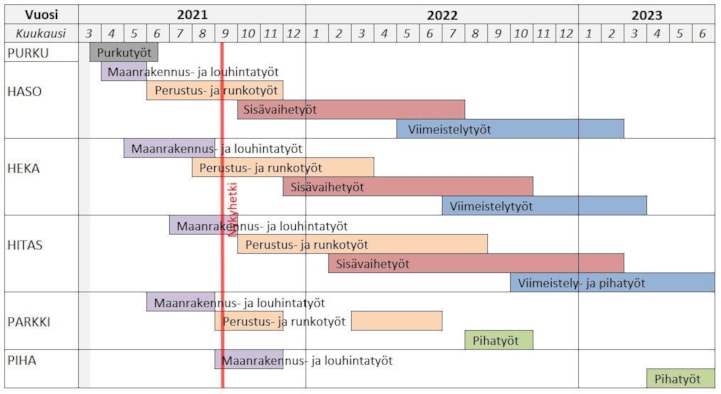

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
