Viikkotiedote 35/21
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön B-rapun elementtiasennus on tällä viikolla noussut kolmannen kerroksen lattian korkeuteen ja tulevalla viikolla asennetaan seiniä. HASO:n A-rapun pilastereita valettiin eilen.
HEKA-yhtiön C-rapussa on tällä viikolla tehty perustusten täyttöjä sekä eristyksiä. Tällä hetkellä tehdään maanvaraisen lattian raudoituksia. A-rapun kohdalla paalutukset ovat loppusuoralla. Seuraavana työvaiheena on B-rapun anturapohjat.

HASO-yhtiön B-rapun elementtiasennus on meneillään.

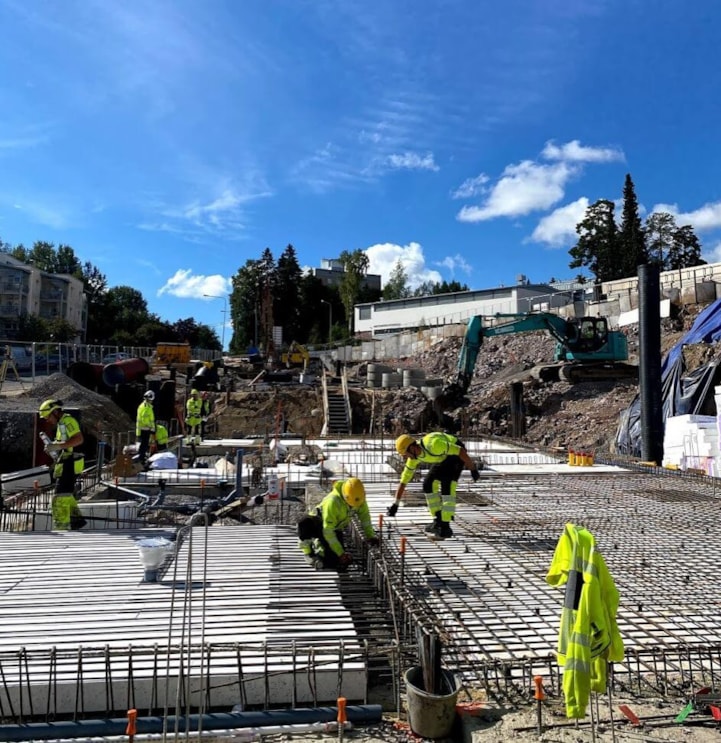

HEKA-yhtiön C-rapun maanvaraisen laatan raudoitus. Laatta valetaan ensi viikolla.

HASO-yhtiön A-rapun pilasterit valettiin eilen.

HEKA-yhtiön A-rapun kohdalla paalutuksia viimeistellään.
-----
Tulevan viikon perjantaina (10.9) suoritetaan työmaalla maanvaraisen laatan valu alkaen klo 05.00. Työ pyritään suorittamaan mahdollisimman vähin häiriöin.
-----
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 3.9.2021, tulos 96,65 %
Aikataulu

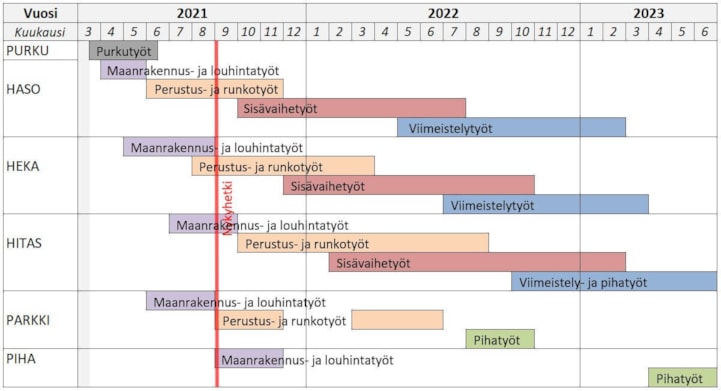

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
