Viikkotiedote 34/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön B-talossa on tällä viikolla jatkunut LVI-kalustus ja ikkunoiden pesu sekä asuntojen ulko-oviin on asennettu lukitukset.
A-talossa on laatoitettu porraskäytäviä, tehty oviasennuksia ja listotuksia. Porraskuilujen tehostemaalaustyöt aloitetaan ensi viikolla.

HASO B

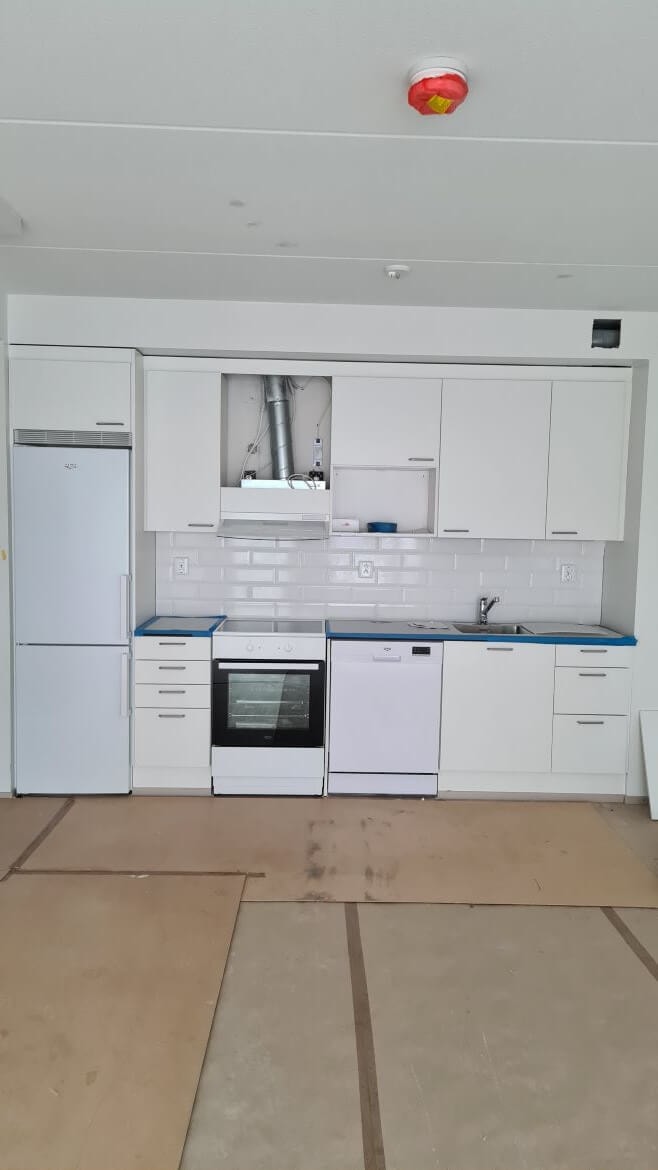

Kuva otettu HASO B 5.krs keittiöstä Kettutielle päin
HEKA-yhtiön taloissa on jatkunut julkisivutyöt.
C-talossa on tehty listoitustöitä, käytävien laatoituksia ja mattotöitä.
B-talossa vinyylilattian- ja kalustuksen asennustyöt ovat jatkuneet.
A-talossa on jatkunut tasoite- ja maalaustyöt sekä hissiasennus.

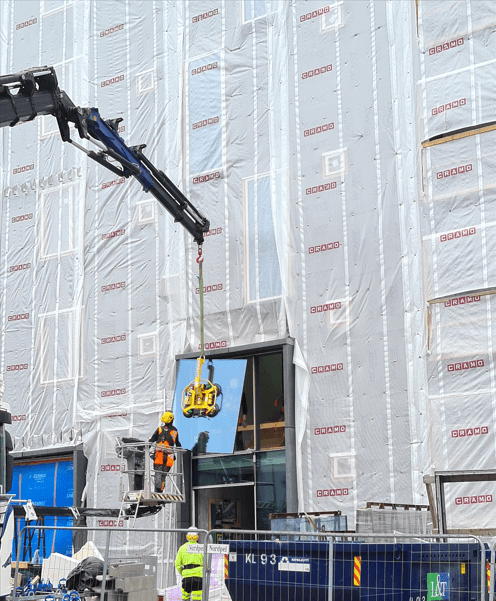

HEKA ikkuna-asennusta
HITAS-yhtiön A-talossa on jatkunut julkisivumuuraus sekä tasoite- ja maalaustyöt.
B-talossa väliseinien muuraustyöt on saatu valmiiksi ja kipsiväliseinätyöt on aloitettu. Kellarikerroksessa on tehty lattiavaluvalmisteluja.
C-talossa on tehty neljännen kerroksen raudoituksia, sähkö- ja putkiasennuksia sekä asennettu parveke-elementtejä.

HITAS A-talon telineiden purkua. Kuvassa näkyy myös A ja B-talon väliset tukimuurit

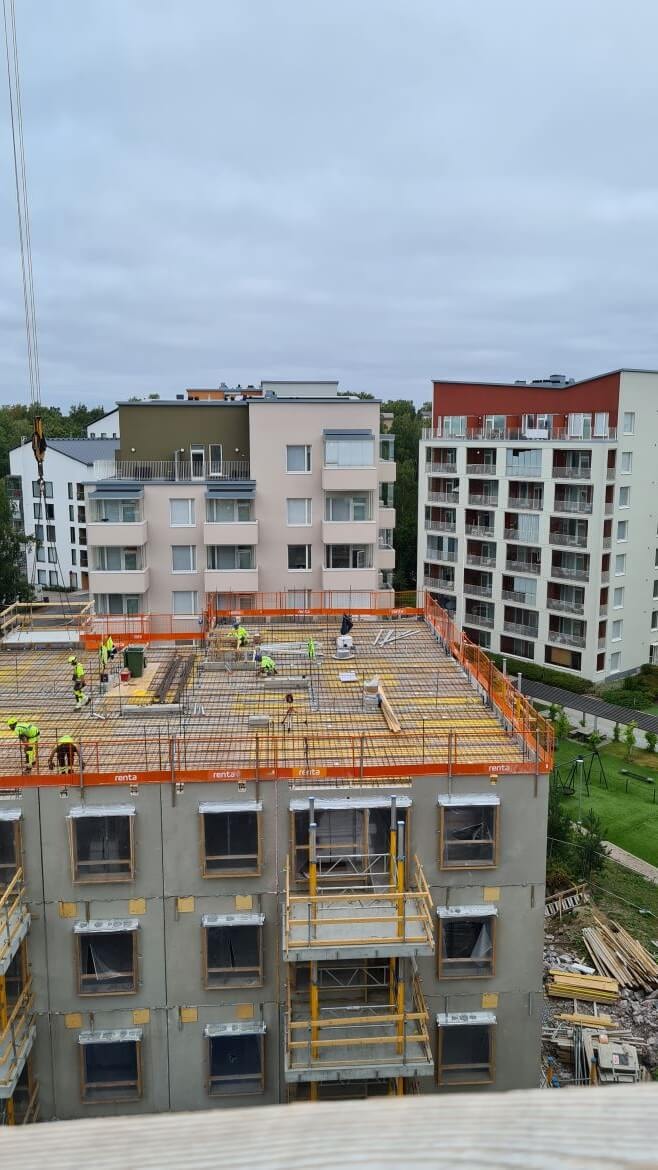

HITAS C
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 25.8.2022
- HASO - 98,97%
- HEKA - 98,31%
- HITAS - 96,64%
Aikataulu

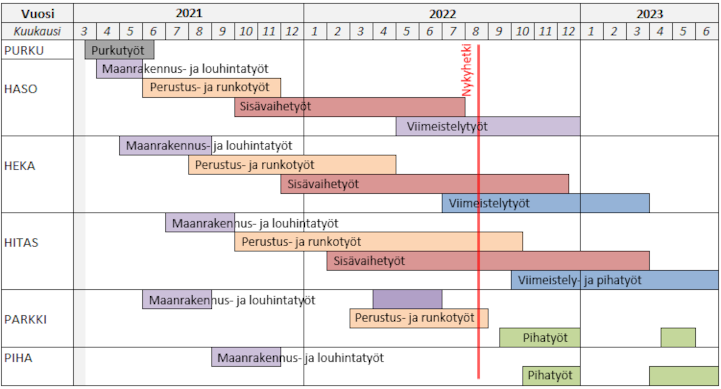

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
