Viikkotiedote 33/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön B-talossa on tällä viikolla aloitettu LVI-kalustus ja ikkunoiden pesu.
A-talossa on tehty porraskäytävien maalauksia sekä asuntojen sähkökalustusta.

HASO B kylpyhuone

HASO B 5.krs näkymä Siilitielle

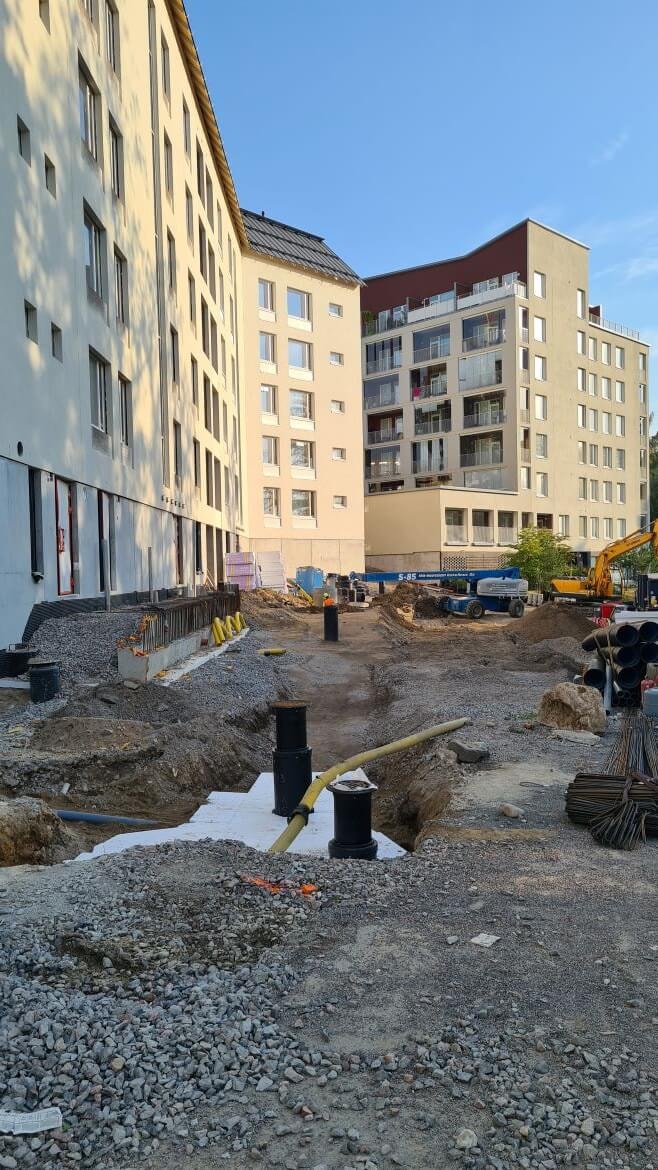

HASOn piha- ja tukimuurityöt ovat käynnistyneet
HEKA-yhtiön taloissa on jatkunut julkisivutyöt.
C-talossa listoitustyöt ovat jatkuneet ja käytävien laatoitus- ja mattotyöt alkavat ensi viikolla.
B-talossa vinyylilattian- ja kalustuksen asennustyöt ovat jatkuneet.
A-talossa on jatkunut tasoite- ja maalaustyöt sekä hissiasennus.
HITAS-yhtiön A-talossa on jatkunut julkisivumuuraus sekä tasoite- ja maalaustyöt.
B-talossa väliseinämuuraus ja kattotyöt jatkuu ja ensi viikolla aloitetaan kipsiväliseinätyöt.
C-talossa oli kolmannen kerroksen holvivalu ja väliseinä asennus on aloitettu.

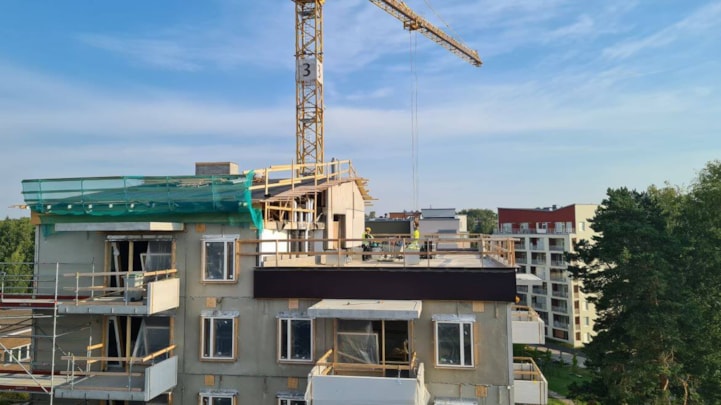

HITAS B

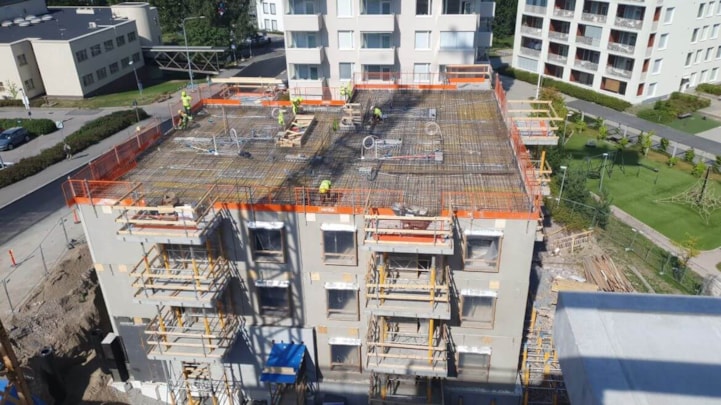

HITAS C ennen holvivalua

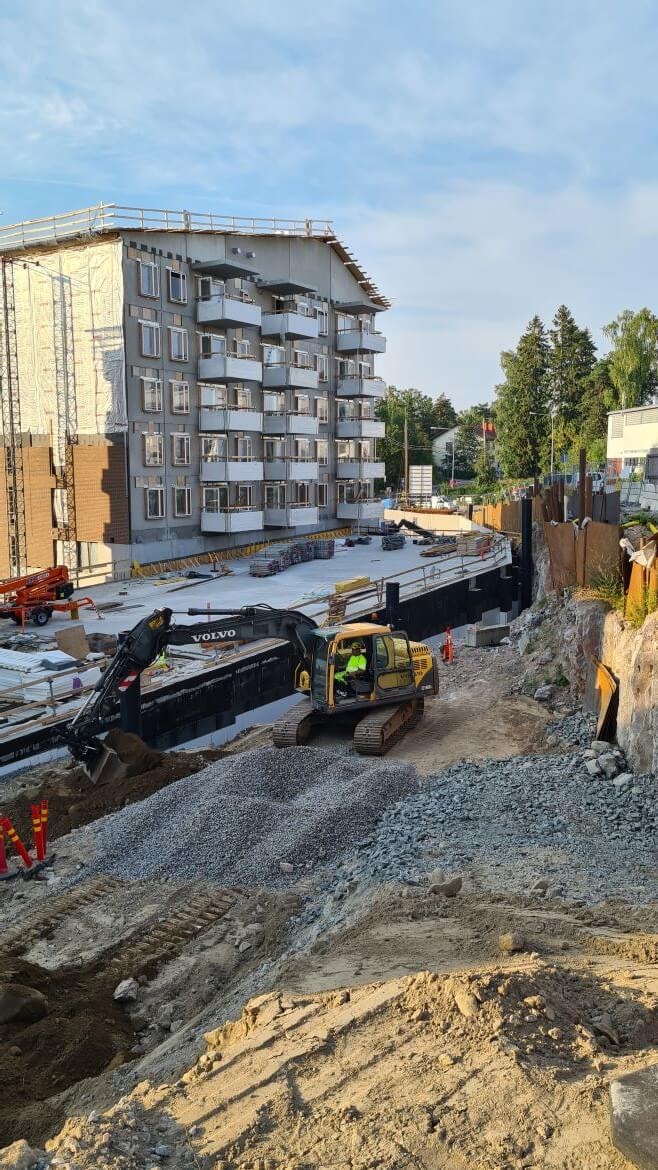

Pysäköintihallin vierustäyttötyöt
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 18.8.2022
- HASO - 98,61%
- HEKA - 96,12%
- HITAS - 98,16%
Aikataulu

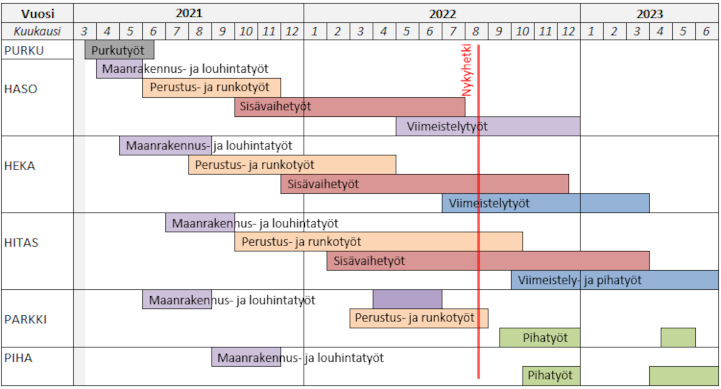

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
