Viikkotiedote 33/21
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
Tällä viikolla HASO-yhtiössä on jatkettu elementtiasennuksia. Työt ovat meneillään B-rapun 1. kerroksessa. HEKA-yhtiön C-talon perustusten muottityöt ovat meneillään ja A- ja B-talon kohdalla tehdään porapaalutuksia, viemäriasennuksia sekä valmistellaan perustusvaiheen aloitusta. HITAS-yhtiön alueella tehdään louhintoja ja maanrakennustöitä.
Tulevalla viikolla elementtiasennukset jatkuvat HASO-yhtiössä ja HEKA-yhtiössä jatketaan perustustöitä ja maanrakennuksia. HITAS-yhtiön osalta louhinnat ovat jo loppusuoralla ja maanrakentaja alkaa valmistelemaan aluetta pohjatöihin.

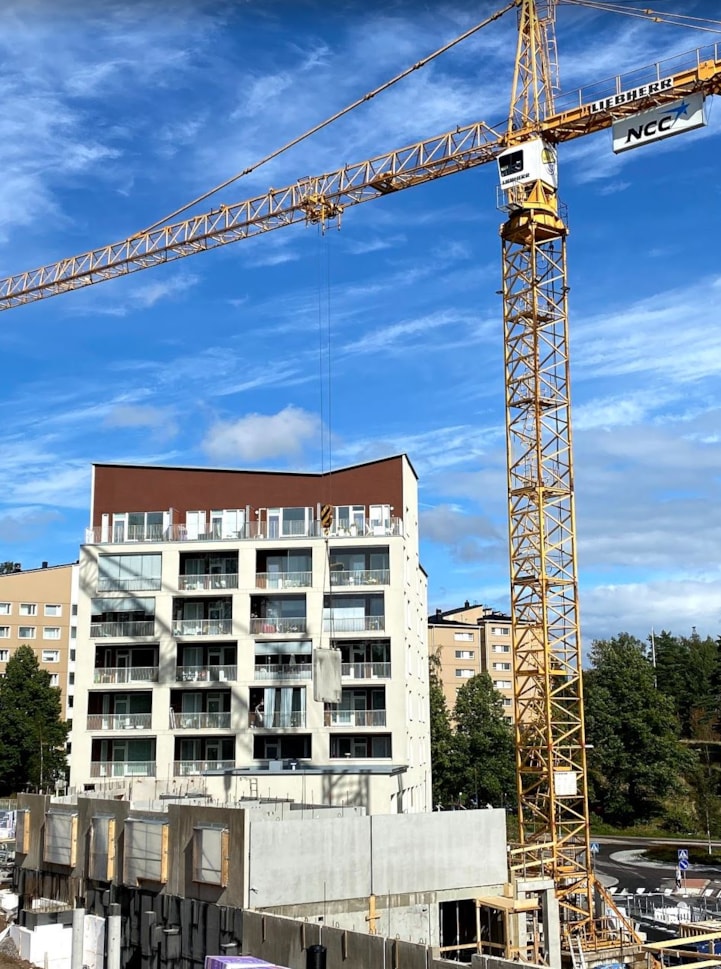

HASO-yhtiön elementtiasennus on meneillään yhtiön B-talossa.

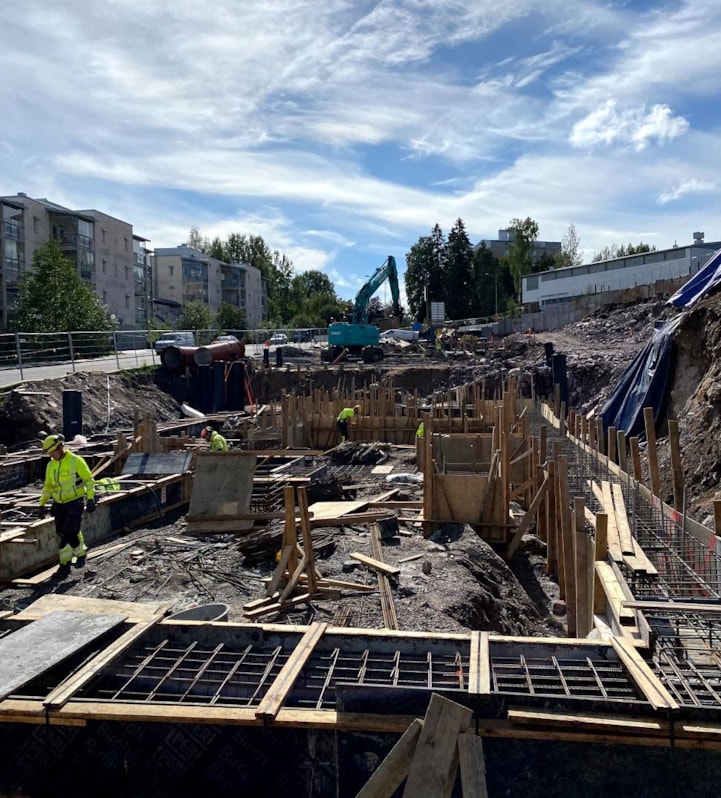

HEKA-yhtiön C-talon perustuksia valetaan tulevalla viikolla.

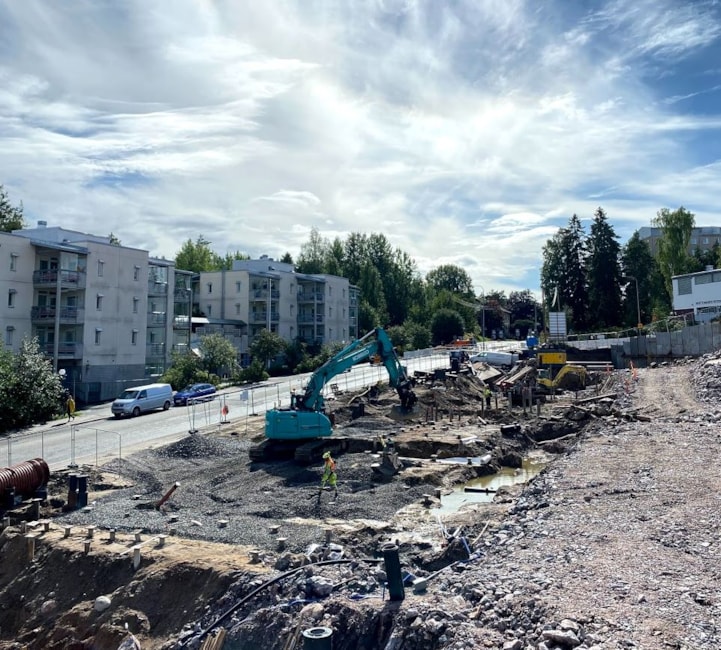

HEKA-yhtiön maanrakennustyöt etenevät aikataulussa.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 20.8.2021, tulos 96,40 %
Aikataulu

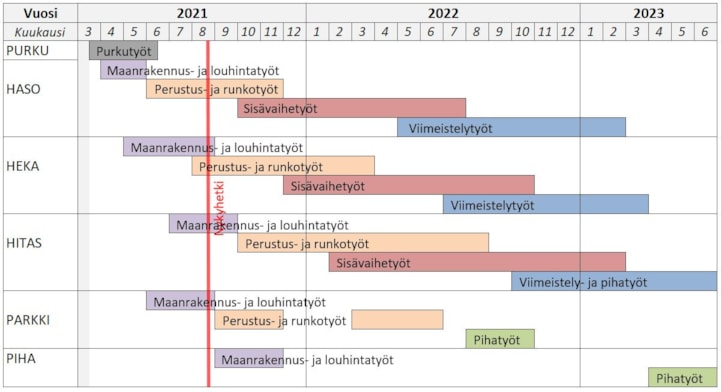

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
