Viikkotiedote 32/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!

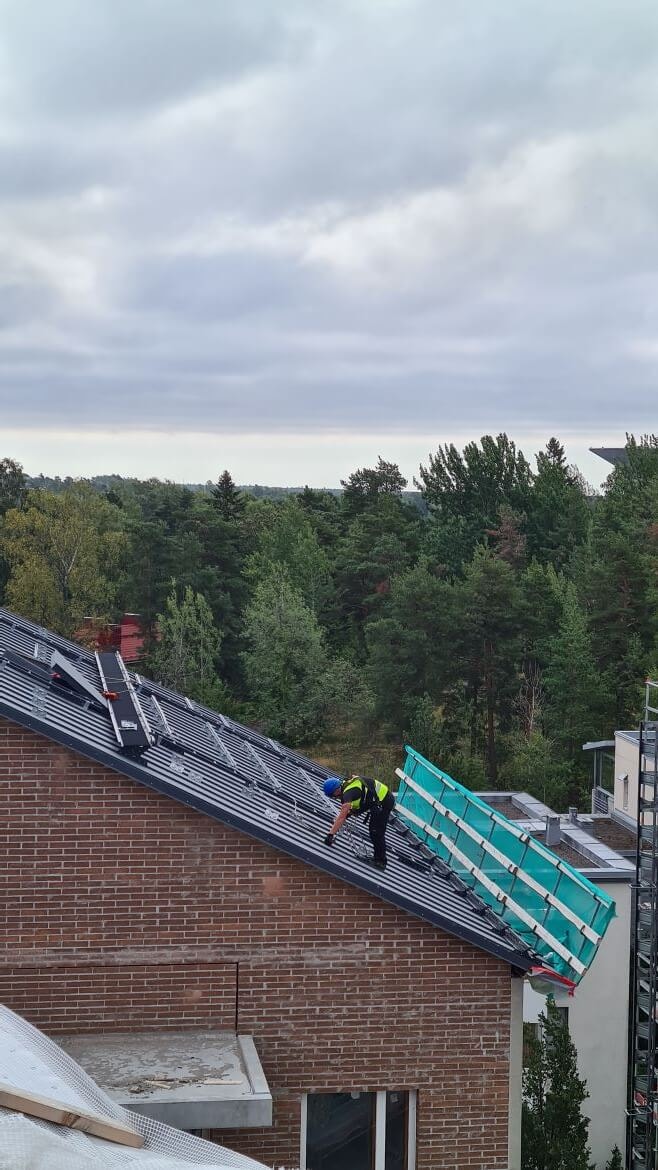

Aurinkopaneelit saapuivat työmaalle ja asennus on alkanut
HASO-yhtiön B-talossa kodinkoneasennukset käynnistyivät ja laatoitustyöt jatkuivat yleisissä tiloissa.
A-talossa on tehty parkettitöiden viimeistelyjä ja oviasennukset ovat jatkuneet.

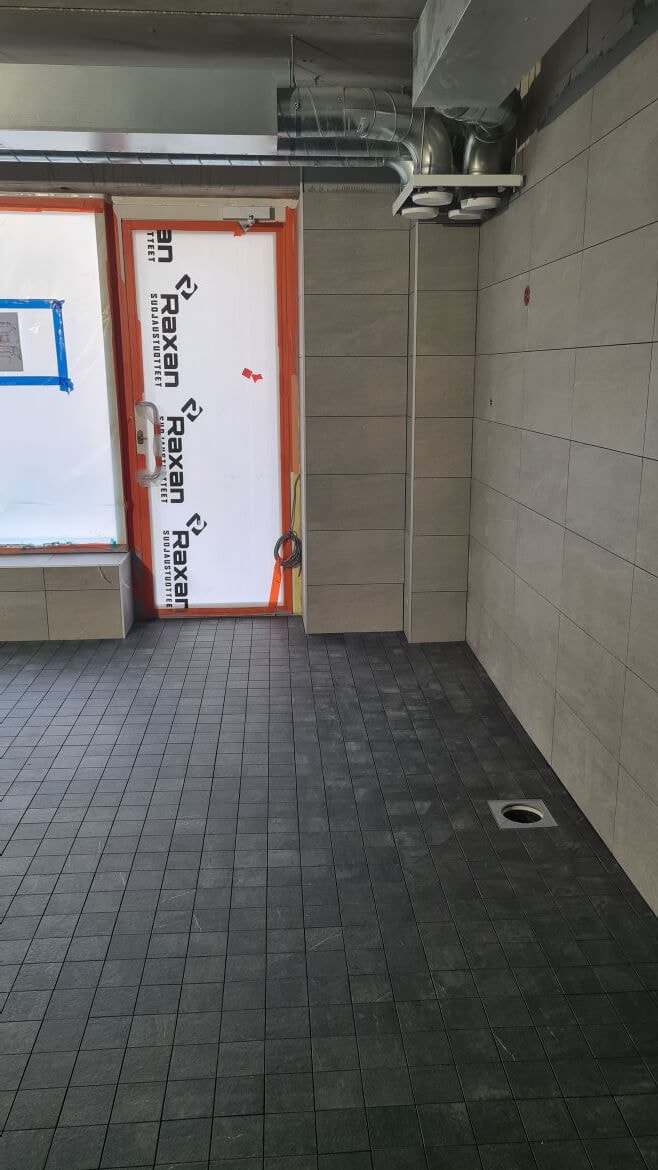

HASO pesulan laatoitus
HEKA-yhtiön taloissa on jatkunut julkisivutyöt.
C-talossa on käynnissä listoitus ja kylpyhuoneiden kromien eristys.
B-talossa laatoitus on viimeisessä kerroksessa, vinyylilattian asennus ja kylpyhuoneiden laatoitus kolmannessa kerroksessa ja kalusteasennus neljännessä kerroksessa.
A-talossa tasoitetyöt etenee kolmannessa kerroksessa ja maalaustyöt on aloitettu. Hissiasennus alkoi eilen.
HITAS-yhtiön A-talossa on jatkunut julkisivumuuraus sekä tasoite- ja maalaustyöt.
B-talossa väliseinämuuraus on viidennessä kerroksessa ja ikunoiden asennus aloitettin tällä viikolla.
C-talossa on tehty kolmannen kerroksen holvilaudoituksia, raudoituksia ja sähköasennuksia.

HITAS A

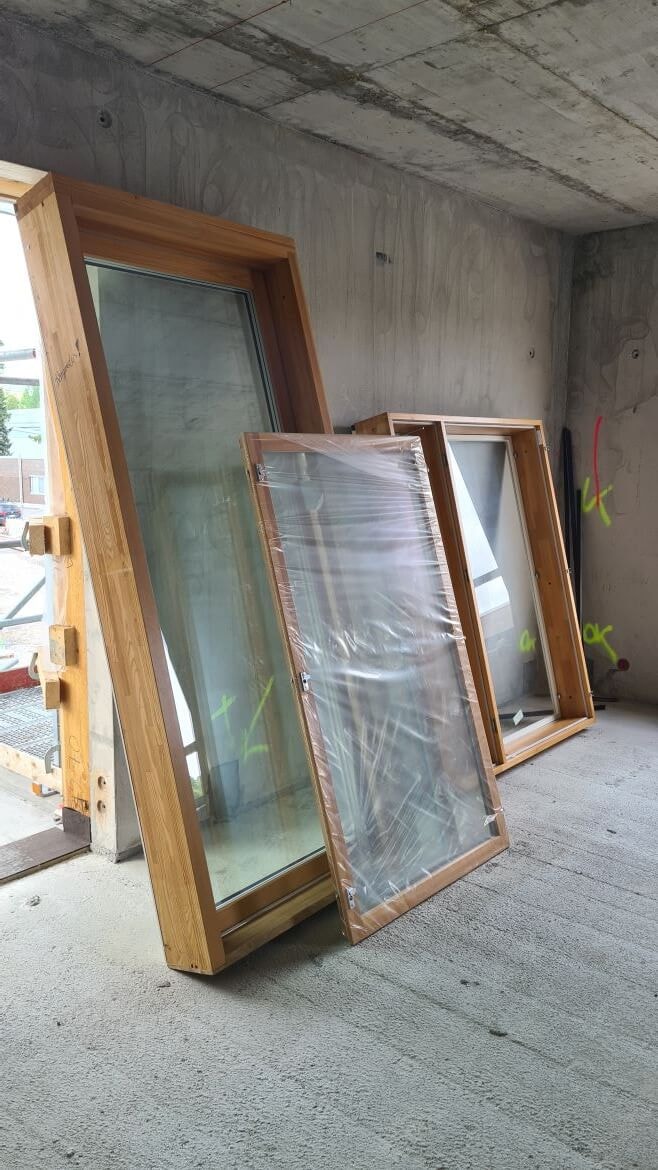

HITAS B ikkunoiden asennus

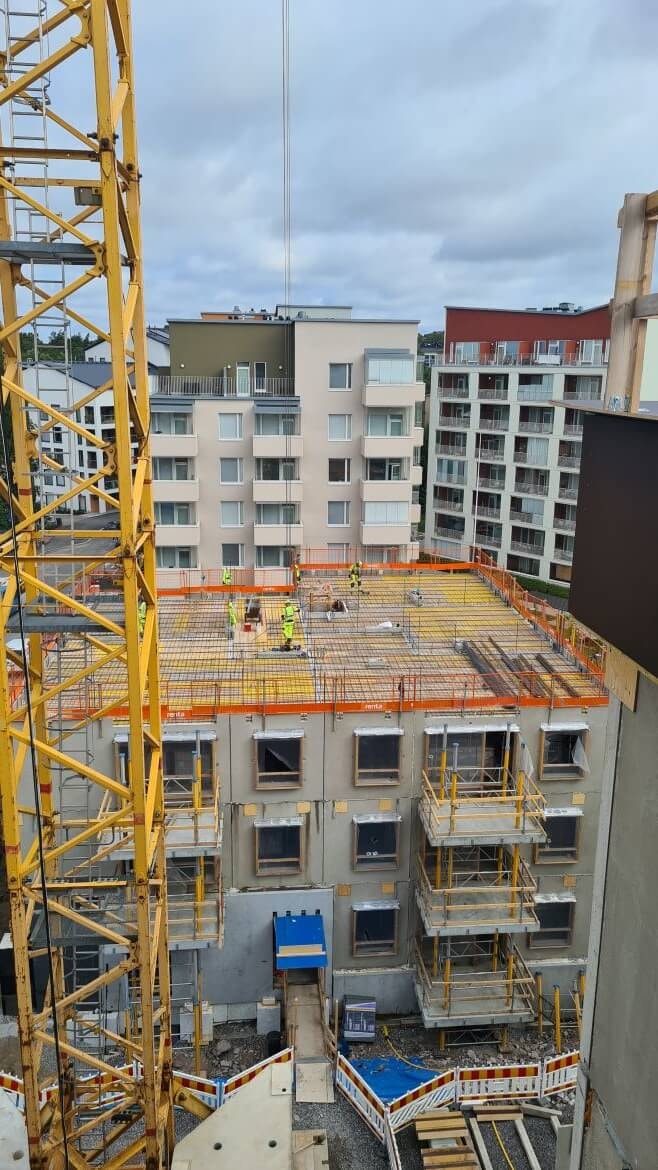

HITAS C
Pysäköintihallin lohko 2 kansi valettiin keskiviikkona.

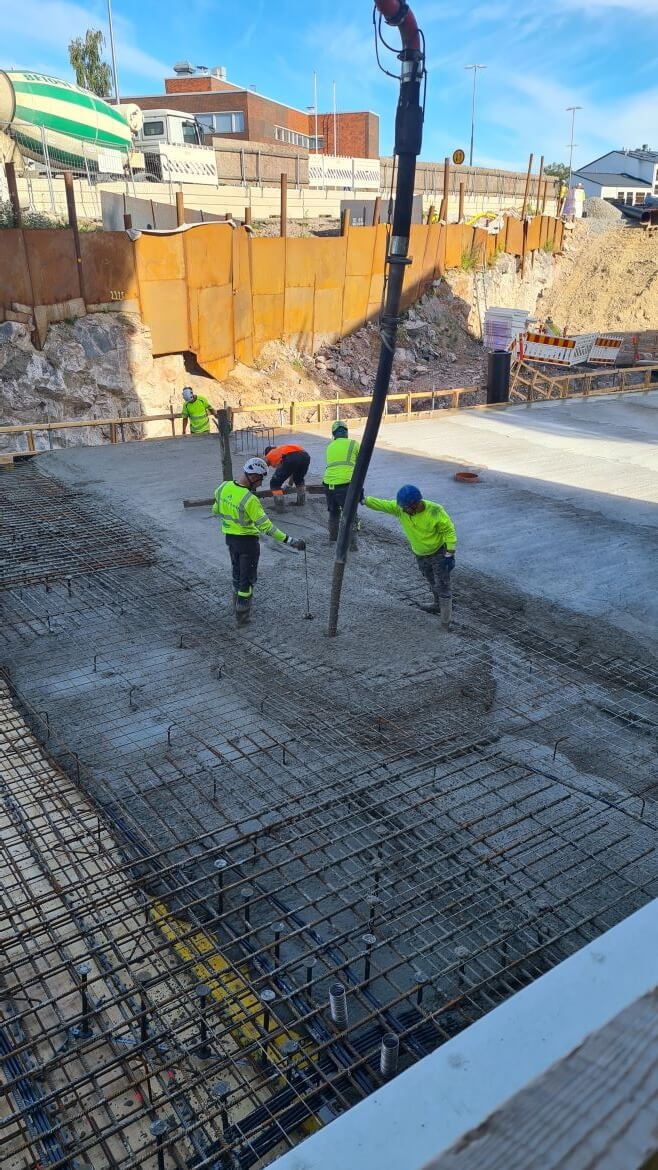

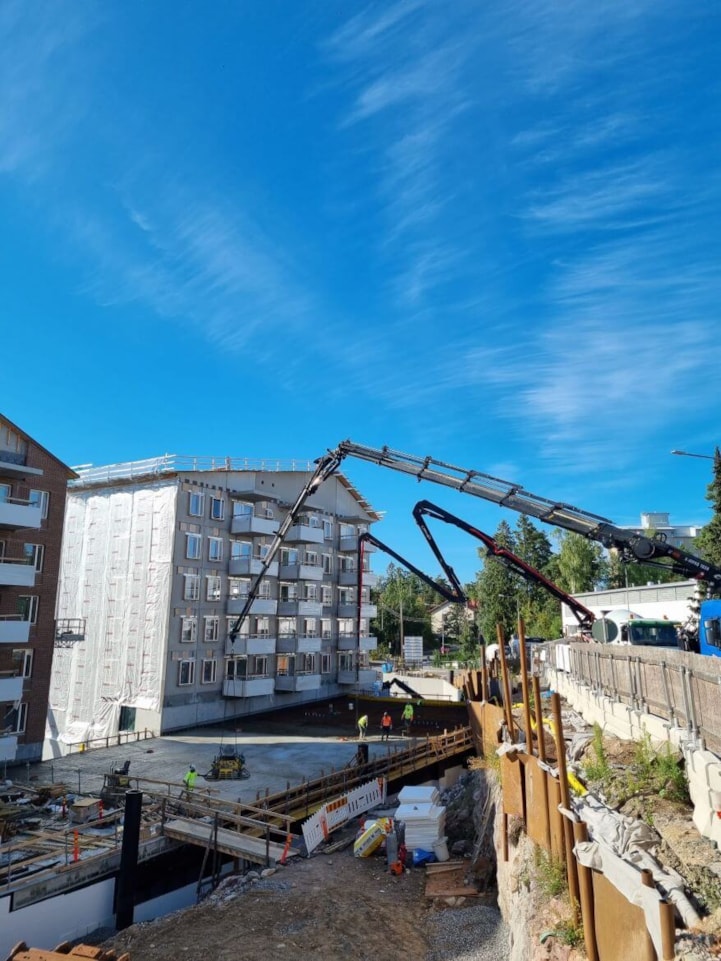

Lohko 2 kansivalu
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 11.8.2022
- HASO - 98,44%
- HEKA - 99,03%
- HITAS - 98,33%
Aikataulu
HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
