Viikkotiedote 3/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiössä on tällä viikolla jatkunut vesikaton ristikkoasennustyöt, julkisivumuuraukset sekä väliseinätyöt. B-rapussa on alkanut ilmanvaihtoasennukset sekä pattereiden kytkeminen kaukolämpöön. A-talossa väliseinien muuraukset ovat jatkuneet ja tällä viikolla on aloitettu ikkunoiden eristystyöt sekä villoitukset.

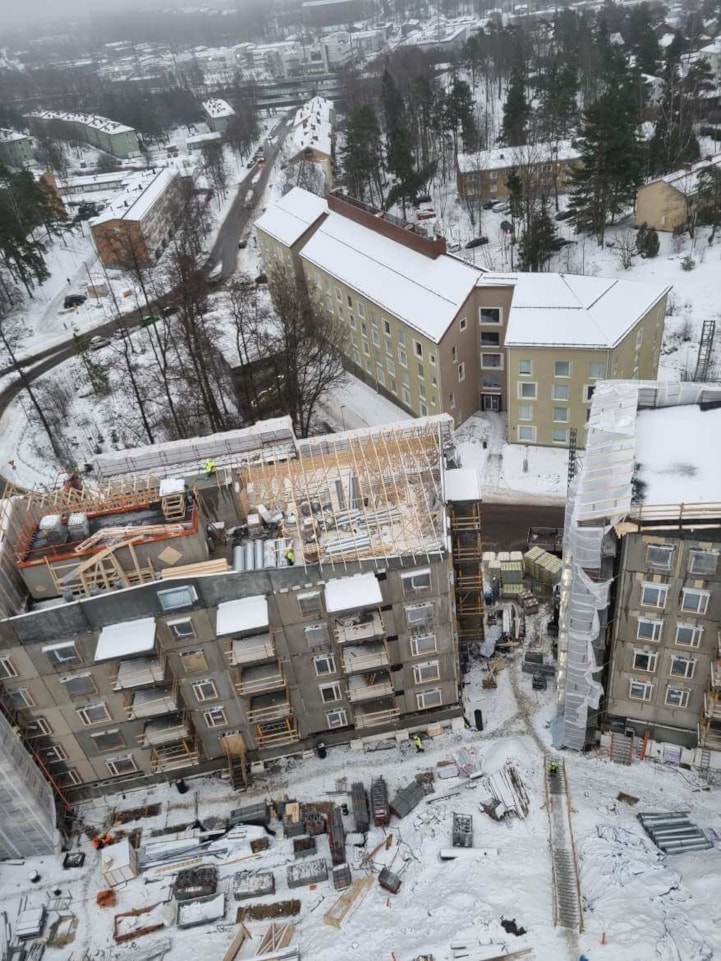

Kuvassa HASO A-talon vesikaton ristikkoasennus
HEKA-yhtiön C-talossa väliseinämuuraukset ovat edenneet kuudenteen kerrokseen ja ensimmäiset kylpyhuoneen lattiat ovat valettu. Pattereiden kytkeminen kaukolämpöön saadaan suoritettua loppuun tällä viikolla. Julkisivulla jatkuu muuraus- sekä villoitustyöt.
B-talon elementtiasennukset ovat edenneet 5. kerrokseen.

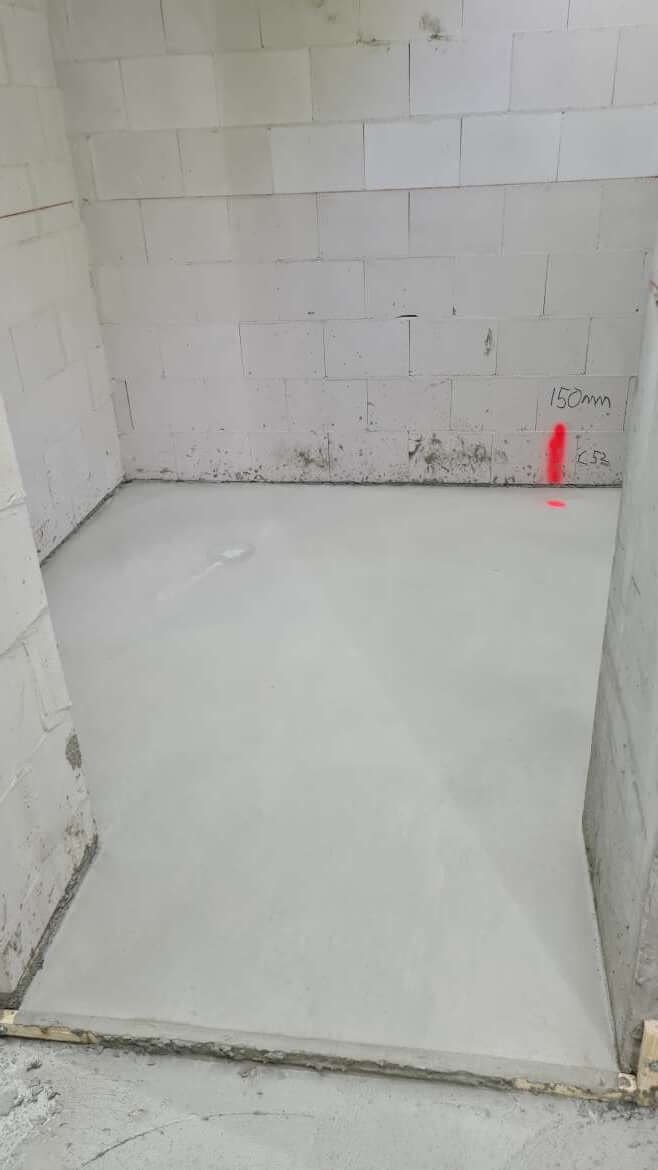

Kuvassa HEKA C-talon valettu kylpyhuoneen lattia

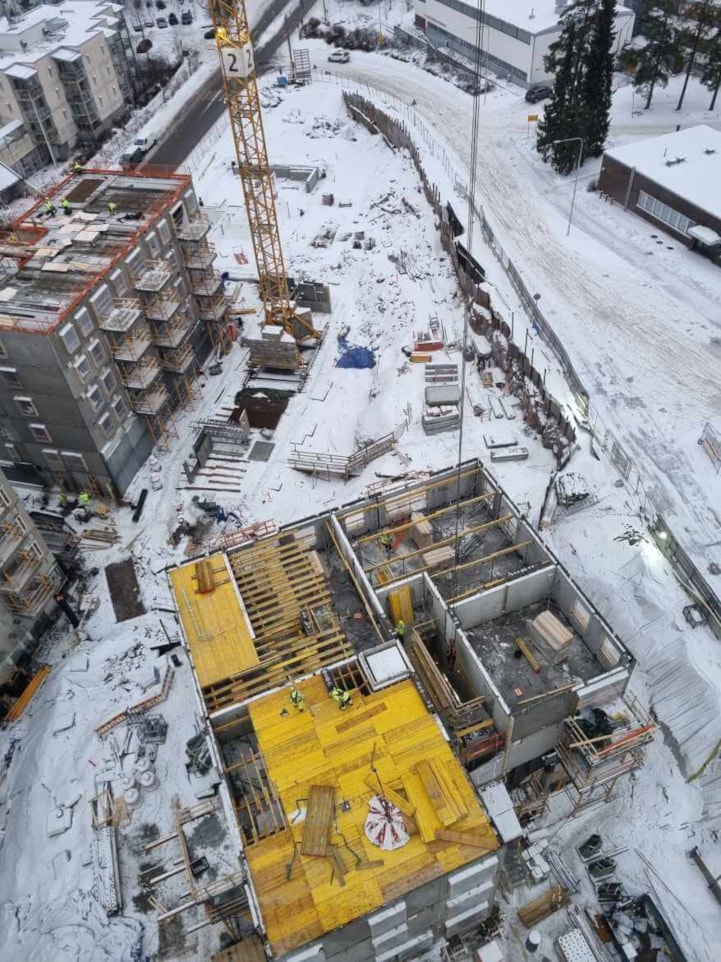

Kuvassa taustalla HEKA B-talon elementtiasennukset ja edessä HITAS A-talon runkovaihe
HITAS-yhtiön A-talossa runkotyöt ovat edenneet 3. kerrokseen.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 21.1.2022
- HASO - 96,34%
- HEKA - 95,17 %
- HITAS - 96,67 %
Aikataulu

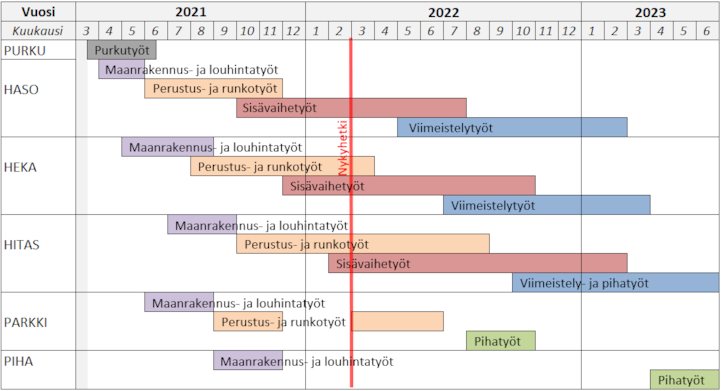

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
