Viikkotiedote 25/21
HATT Herttoniemen työmaan kuulumiset
Keskikesäiset terveiset HATT Herttoniemen työmaalta!
HASO-yhtiöön on tällä viikolla asennettu talon ensimmäiset sokkelielementit B-rapun osalle. A-rapun osalla on tehty perusmuurien raudoituksia ja muotitusta, sekä myös ulkopuolisia lämmöneristeitä on asennettu. Tulevalla viikolla valetaan perusmuureja, elementtien pystysaumoja ja B-osan pilastereita.
HEKA-yhtiön ja pysäköintihallin kohdalla on tällä viikolla tehty louhintoja ja maankaivuja. Tulevalla viikolla aloitetaan paalutustyöt HEKA-yhtiön alueella. HITAS-yhtiön alueella on aloitettu maanrakennustöitä pintamaiden poistolla.

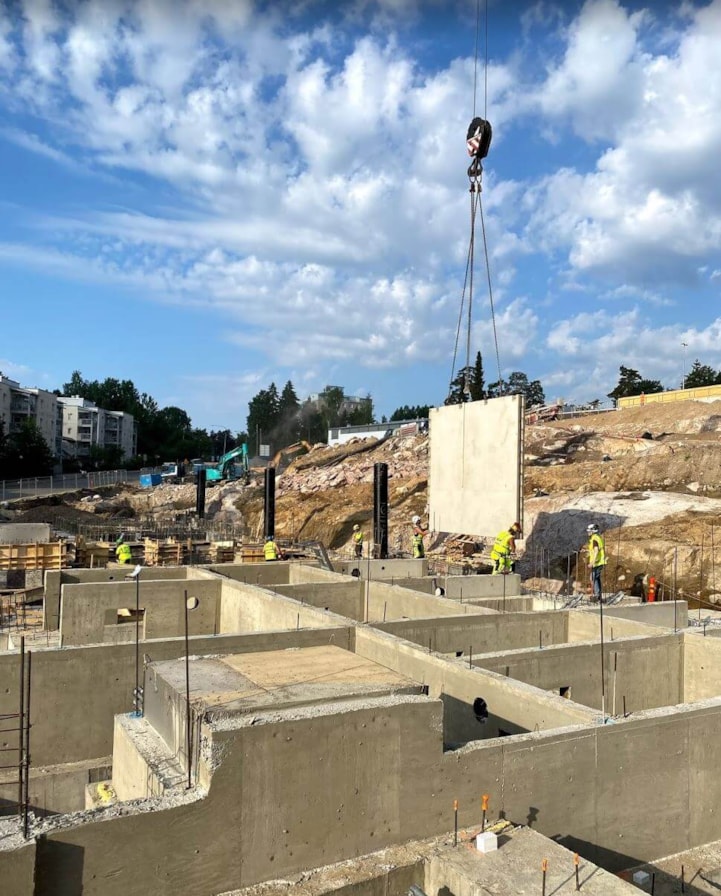

HASO-yhtiön ensimmäisen elemetin asennus

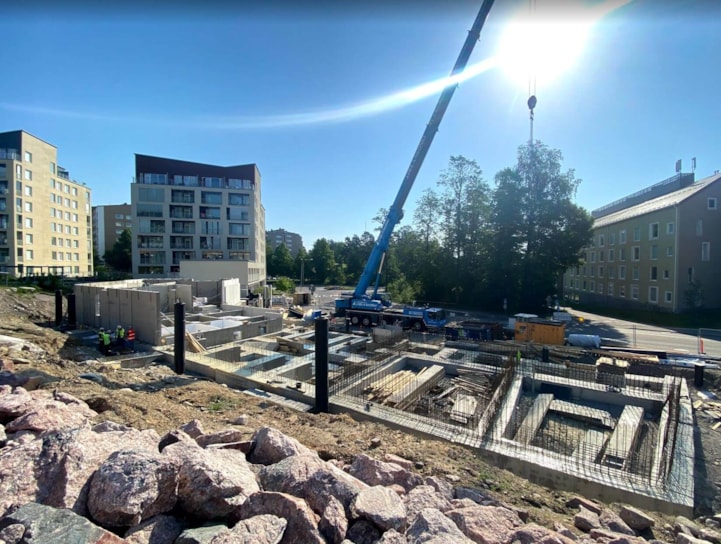

HASO-yhtiön tilanne tänään

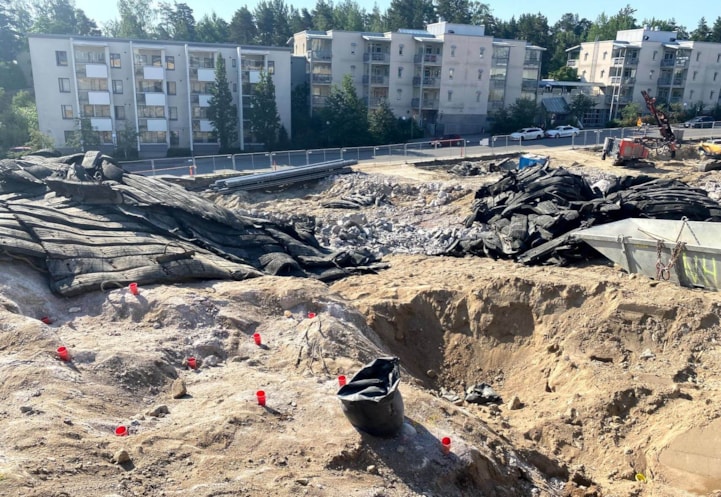

Louhinnat jatkuvat vielä autohallin, yhteispihan ja HITAS-yhtiön alueella
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 22.6.2021, tulos 97,22 %
Aikataulu

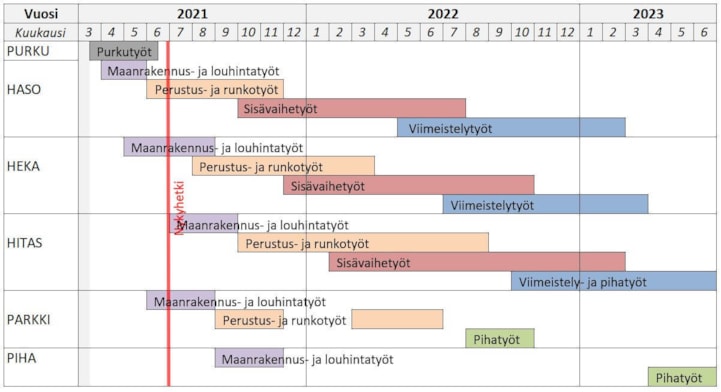

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
