Viikkotiedote 24/21
HATT Herttoniemen työmaan kuulumiset
Terveisiä taas HATT Herttoniemen työmaalta!
Maanrakennustyöt, paalutukset ja louhinnat jatkuvat edelleen työmaalla HEKA-yhtiön ja autohallin alueella. HITAS-yhtiön osalla on maanrakennustöitä aloitettu. HASO-yhtiön alueella on jatkettu anturoiden ja perusmuurin raudoituksia, sekä tehty perustusten täyttöjä. HASO-yhtiön B-osan perusmuureja ja A-osan anturoita on myös valettu.
Ensi viikolla maanrakennustyöt, paalutukset ja louhinnat jatkuvat normaalisti. HASO-yhtiön alueella siirrytään A-osan perusmuurien raudoitukseen ja muotitukseen. B-osalle tullaan myös jo asentamaan sokkelielementtejä ja ulkoisia lämmöneristeitä.

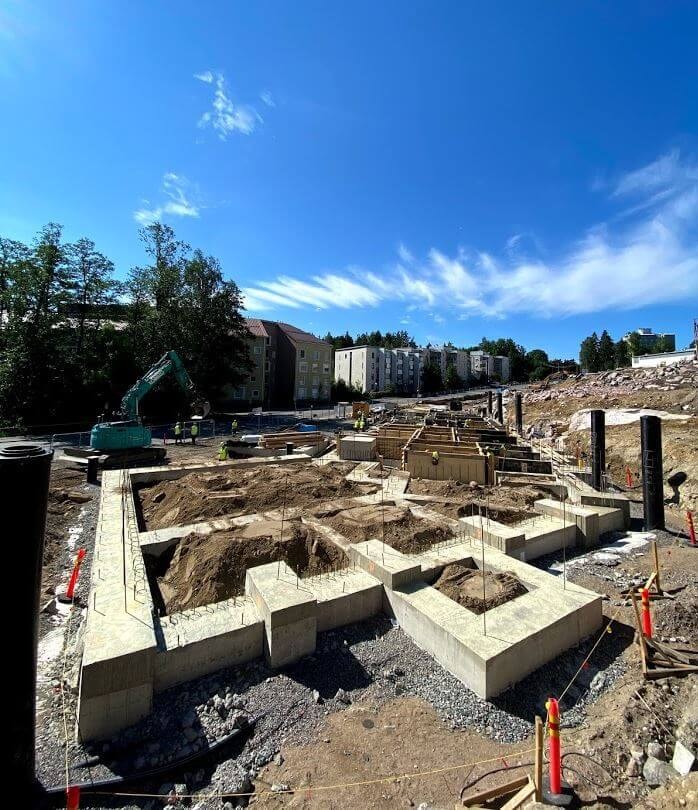

HASO-yhtiön B-osan perustusten täyttöjä.

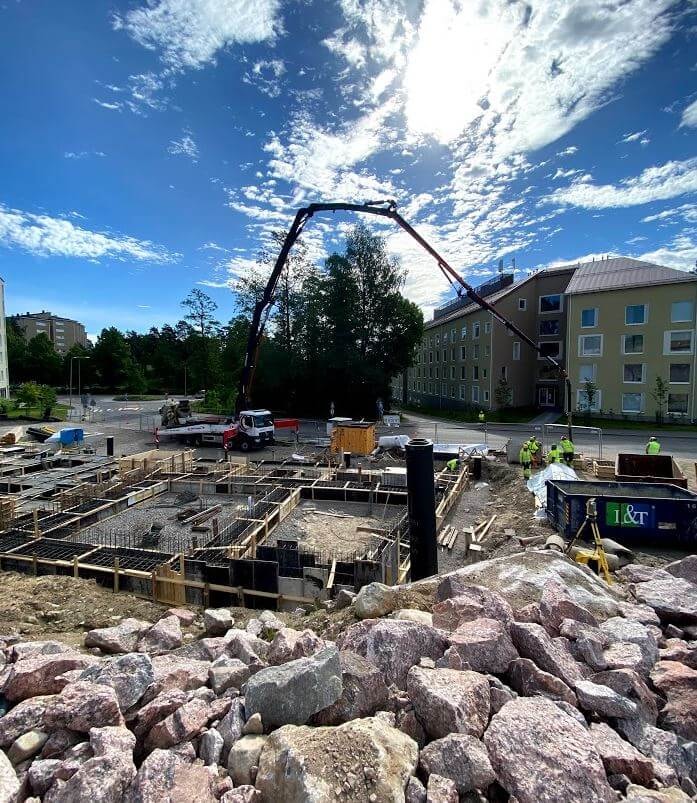

HASO-yhtiön perusmuurien ja anturoiden valua. Kuvassa HASO-yhtiön väestönsuojaa.

Louhintojen valmistelua. Kuvassa näkyy kuinka kallioon on porattu reikiä louhintoja varten.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 15.6.2021, tulos 98,10 %
Aikataulu

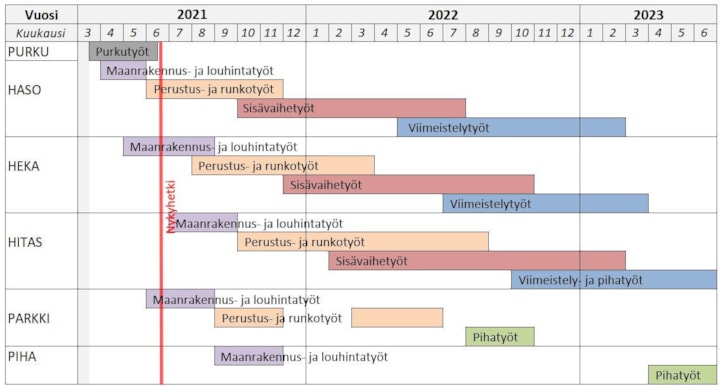

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
