Viikkotiedote 23/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön julkisivulla on jatkunut julkisivurappaus.
B-talossa tehdään porrashuoneiden maalaustöitä ja kaideasennuksia sekä huoneistojen kynnyksiä.
A-talossa kalusteasennus on kolmannessa kerroksessa, vedeneristys sekä laatoitustyöt viidennessä kerroksessa ja parkettiasennus toisessa kerroksessa.

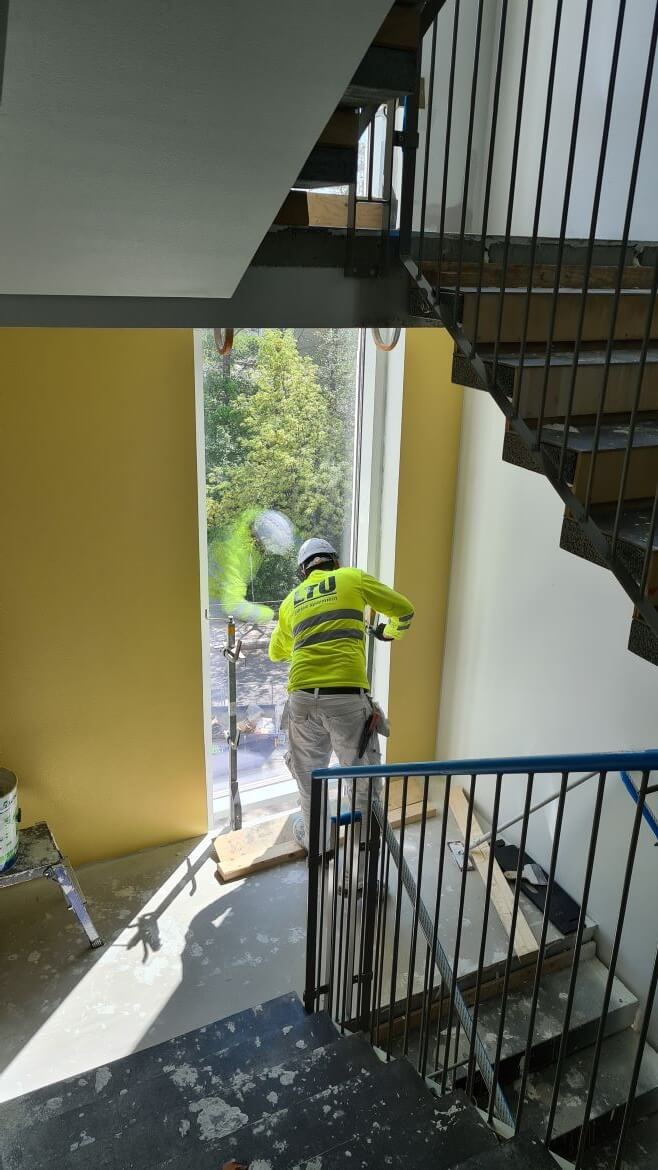

Maalaustöitä porrashuoneessa

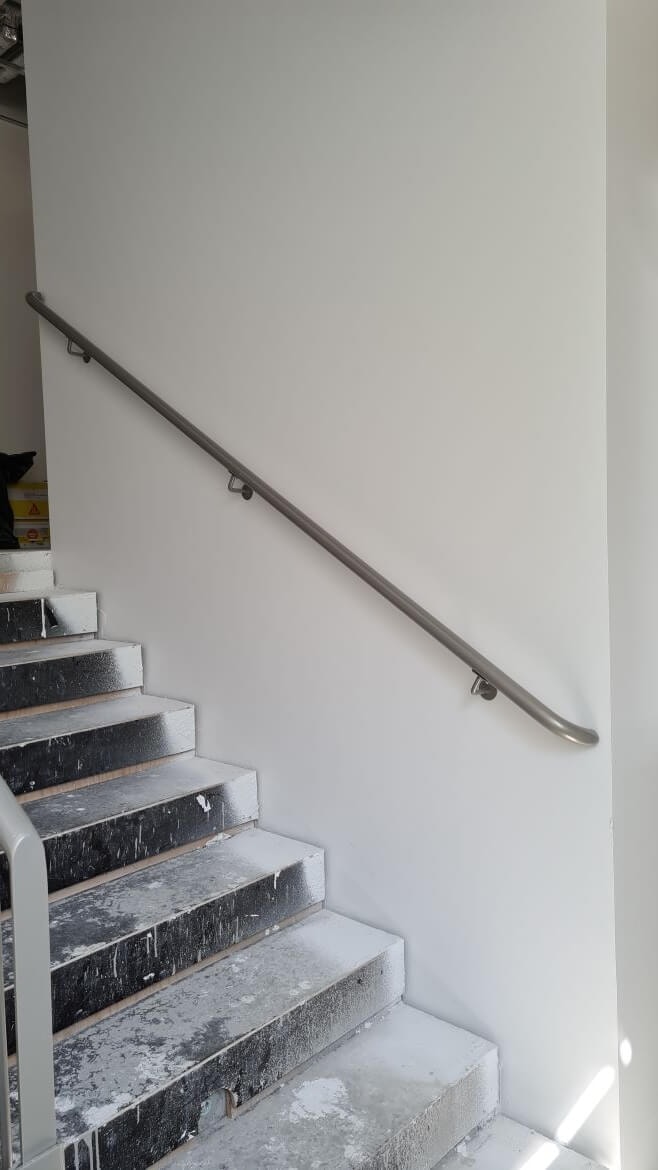

HASO B-rapun kaideasennuksia

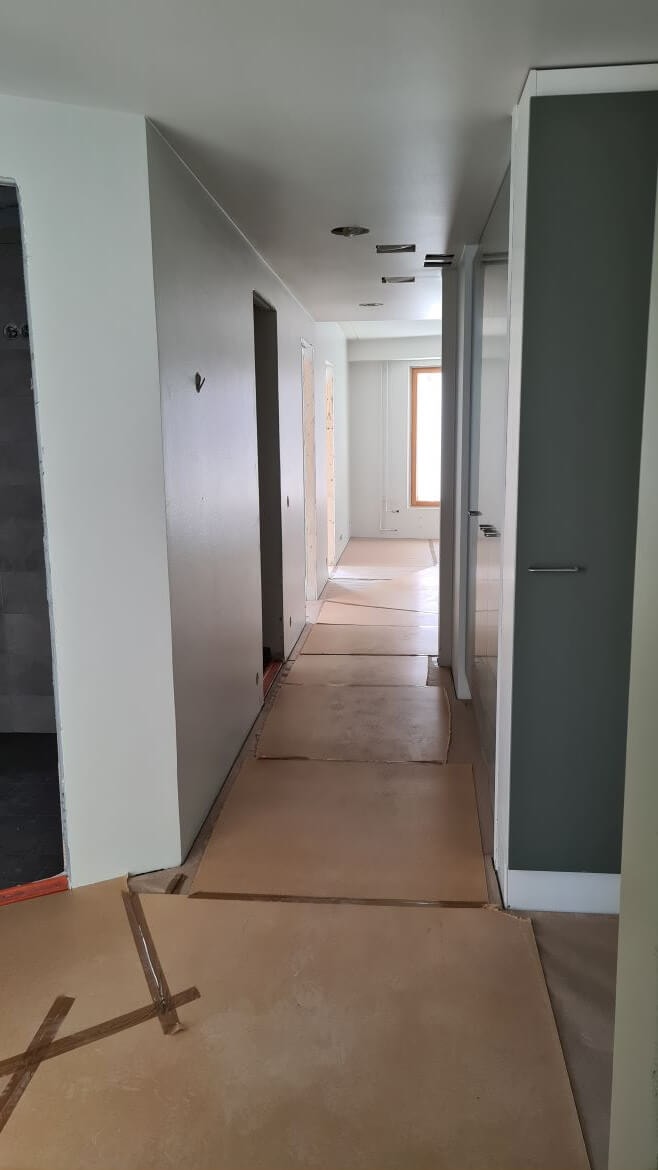

HASO A huoneisto. Kuva napattu asunnon ulko-ovelta

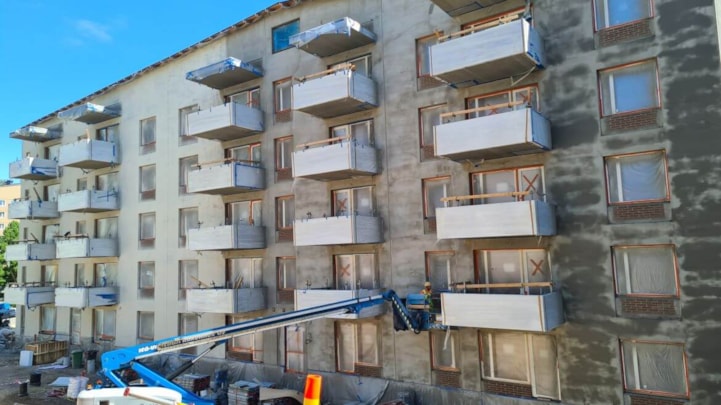

Julkisivurappausta pihan puolelta
HEKA-yhtiön B ja C-taloissa on jatkunut julkisivutyöt.
C-talon sisätiloissa kylpyhuoneiden laatoitus on viidennessä kerroksessa, vinyylilattioiden asennus neljännessä kerroksessa ja keittiöiden välitilalaatoitustyöt kolmannessa kerroksessa.
B-talossa väliseinien tuplaus on kuudennessa kerroksessa, seinien tasoitetyöt kolmannessa kerroksessa ja maalaustyöt toisessa kerroksessa.
A-talossa kipsiväliseinien 1. puolen asennus on alkanut ja liiketiloissa on tehty valuvalmisteluja.
HITAS-yhtiön A-talossa kipsiväliseinien tuplaus on jatkunut ja hissin asennustyöt on aloitettu.
B-talossa on asennettu ilmanvaihdon konehuoneen katto-ontelot ja tehty niiden laudoitus- ja raudoitustöitä.
C-talossa on tehty lämmöneristys asennuksia perusmuureihin, sokkeleiden juurivalumuotteja ja juurivalu.

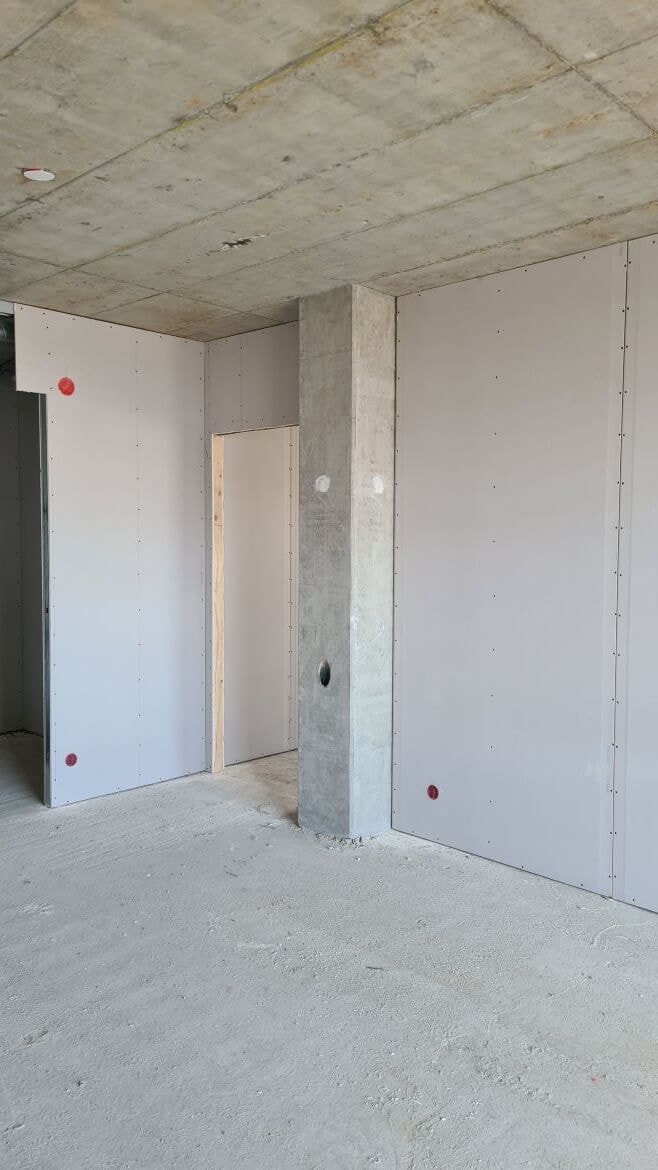

HITAS A väliseinätuplausta

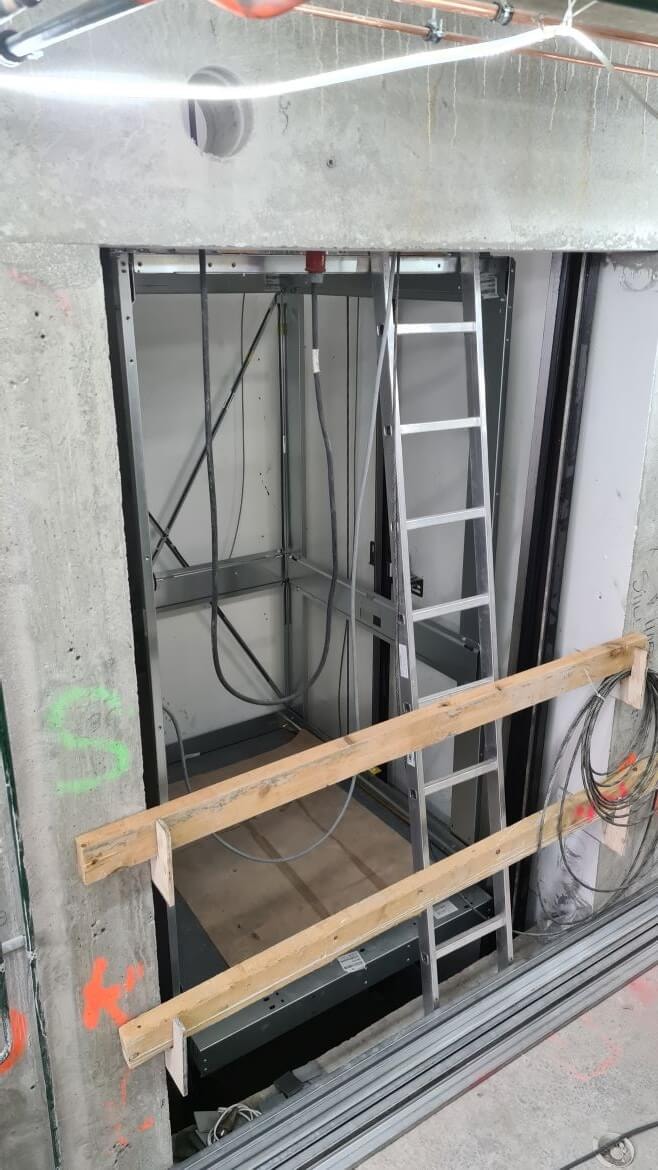

HITAS A hissin asennusta

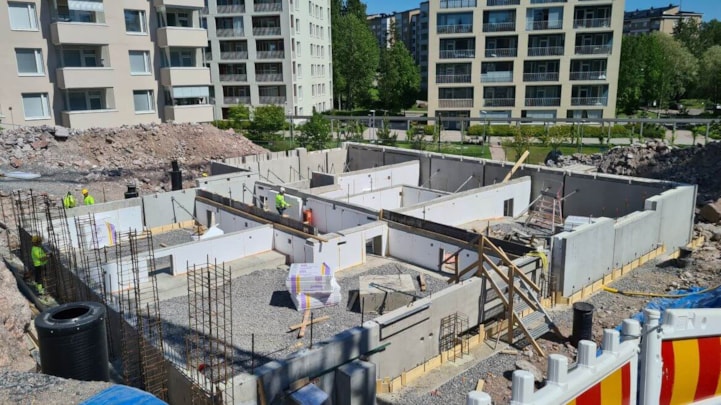

HITAS C
Pysäköintihalli on jaettu kolmeen lohkoon ja tällä viikolla on tehty lohkon 1 kannen muottityöt valmiiksi. Lohkon 2 maanrakennustyöt valmistui ja seuraavaksi alkaa anturatyöt.

Autohalli
Pysäköintihalli lohko 1 kansivalu suoritetaan 22.6. (mahdollinen varapäivä 23.6.). Valu joudutaan aloittamaan klo 04.00, olemme pahoillamme jos valusta aiheutuu pientä melua.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 10.6.2022
- HASO - 96,43%
- HEKA - 97,47%
- HITAS - 97,66%
Aikataulu

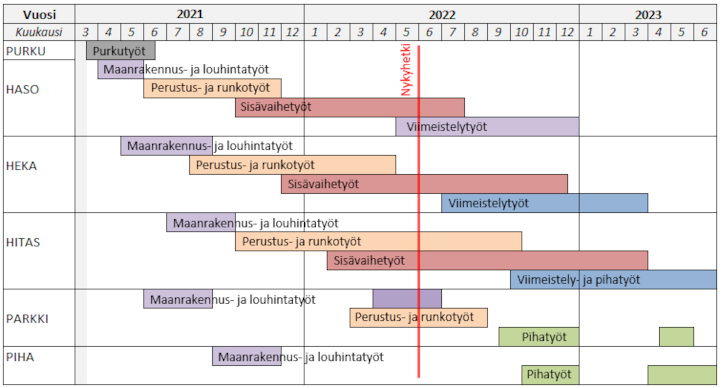

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
