Viikkotiedote 2/23
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta ja hyvää alkanutta vuotta!
HASO-yhtiössä on tehty ikkunoiden ja parvekkeiden pellityksiä sekä viimeistelytöitä.

HASO B
HEKA-yhtiön C-talossa tehdään loppusiivouksen toista kierrosta ja B-talossa ensimmäistä kierrosta. A-talossa on käynnissä yleisten tilojen laatoitus ja ensi viikolla alkaa kodinkoneasennukset.
Pihalla tehdään B- ja C-talon välisiä portaita ja A-B-talon välisen portaiden tukimuurin muotitusta.
HITAS-yhtiön A-talossa on käynnissä listoitus ja kylpyhuoneiden paneelikattojen teko. B-talossa on käynnissä parkettiasennus, laatoitus ja kylpyhuoneiden kromiasennukset. C-talossa tasoitetyöt on neljännessä kerroksessa ja maalaustyöt viidennessä kerroksessa. Kalusteasennus ja laatoitus alkoi tällä viikolla. Vesikatolla tehdään peltitöitä sään salliessa.

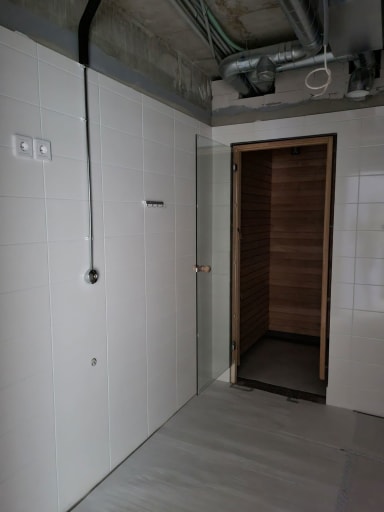

HITAS A kylpyhuone.

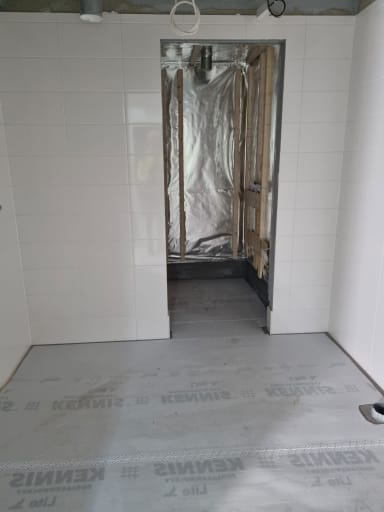

HITAS B

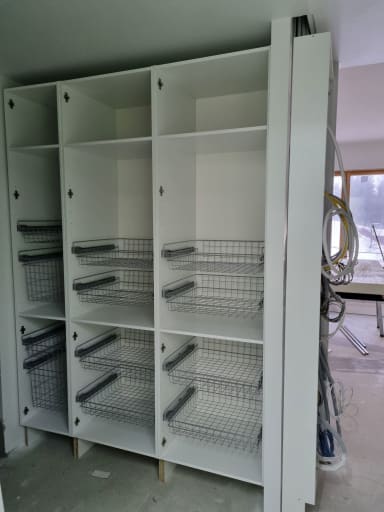

HITAS C kalusteasennus käynnissä

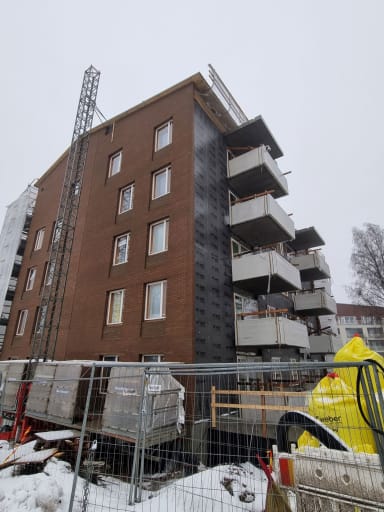

HITAS C julkisivuvilloitus ja muuraus
Pysäköintihallissa on käynnissä LVIS-työt.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 11.1.2023
- HASO - Ei enää mitata
- HEKA - 98,21%
- HITAS - 95,40%
Aikataulu
HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
