Viikkotiedote 22/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön julkisivulla on jatkunut julkisivurappaus ja A-talon kadun puolella on jatkunut telineiden purku.

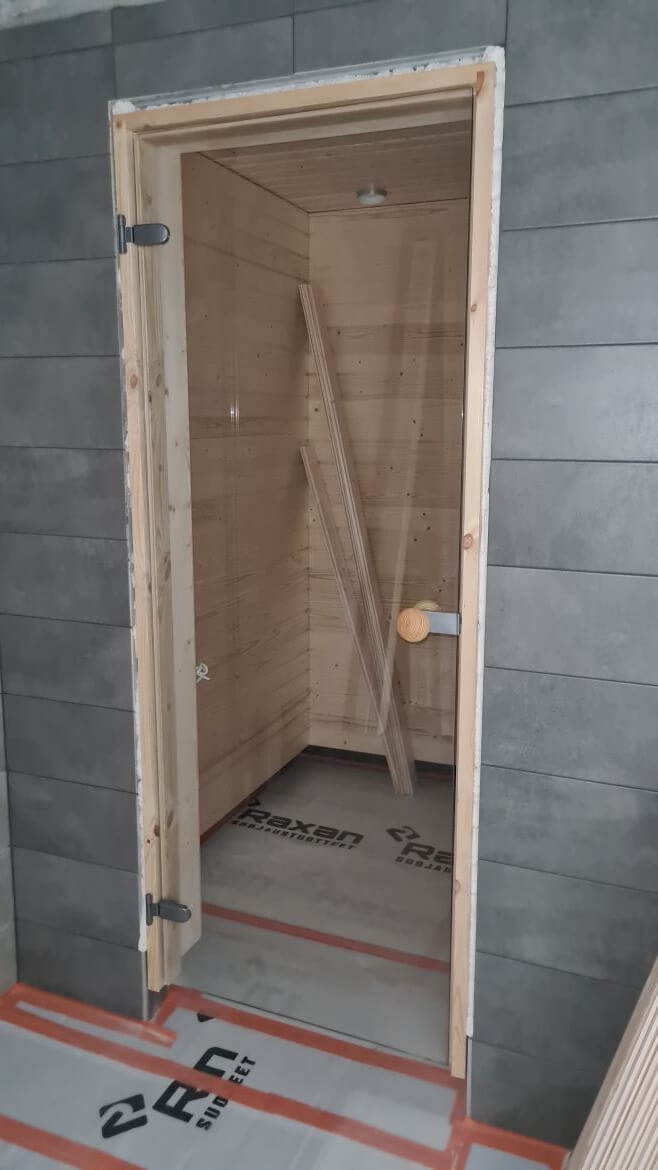

B-talossa tehdään porraskuilun, saunaosaston ja kuivaushuoneen tasoite- ja maalaustöitä. Saunojen panelointyöt alkoivat torstaina.
A-talossa seinien tasoitetyöt on viimeisessä kerroksessa ja maalaustyöt neljänessä kerroksessa. Kalusteasennus etenee kolmannessa kerroksessa ja vedeneristys sekä laatoitustyöt neljännessä kerroksessa.

HASO B

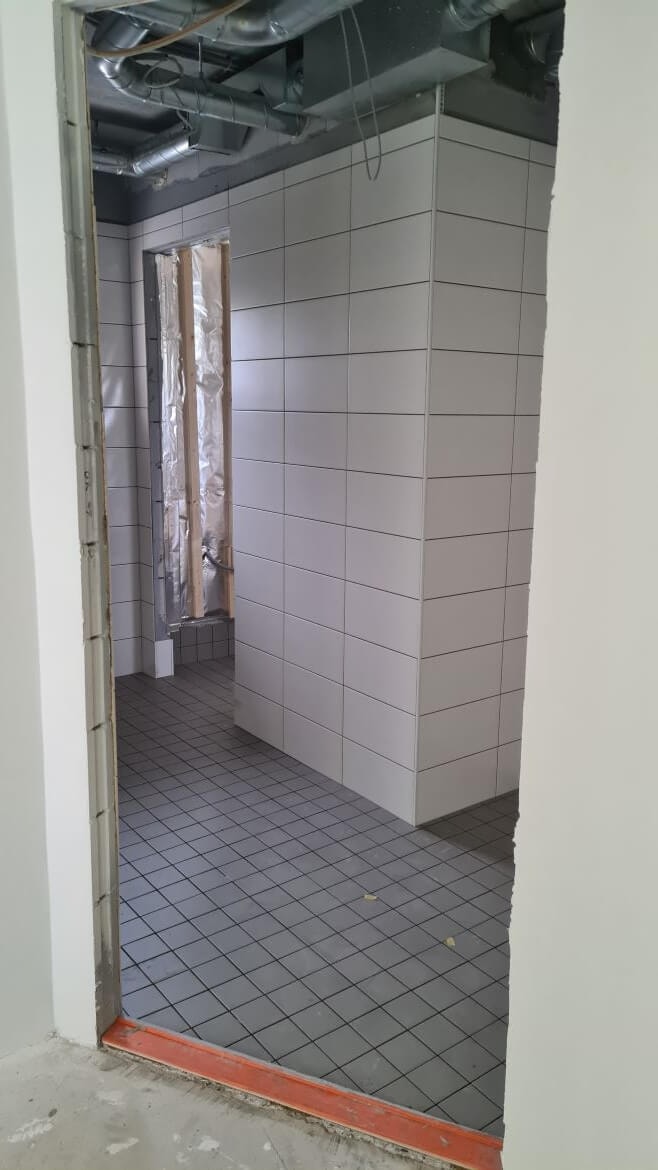

HASO A

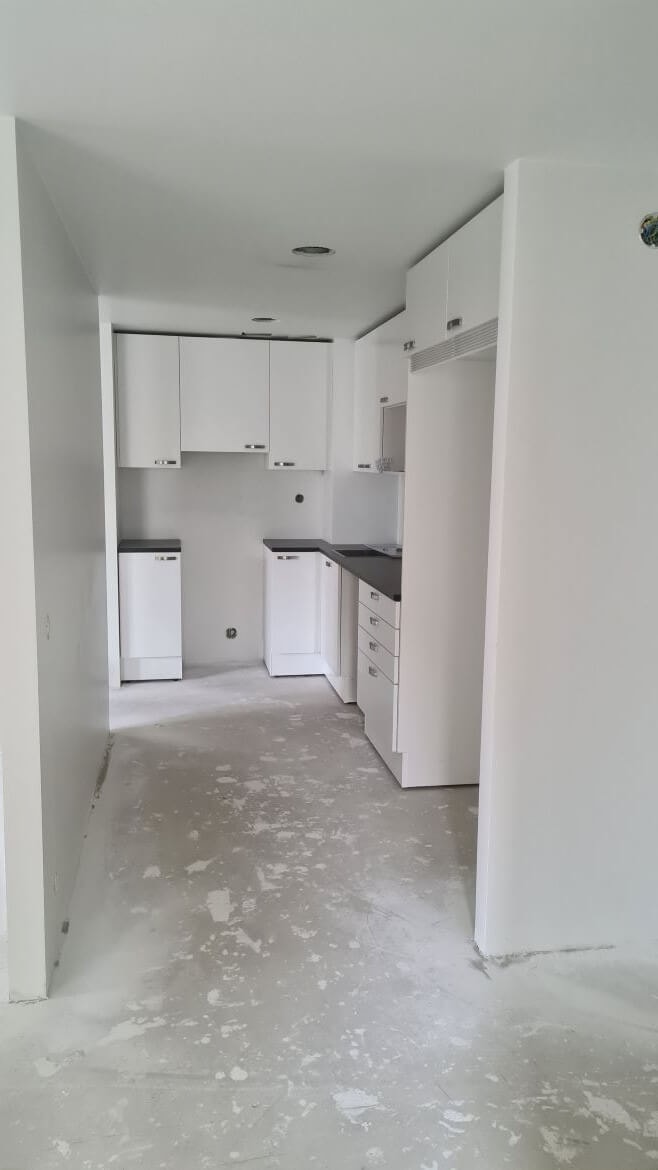

HASO A

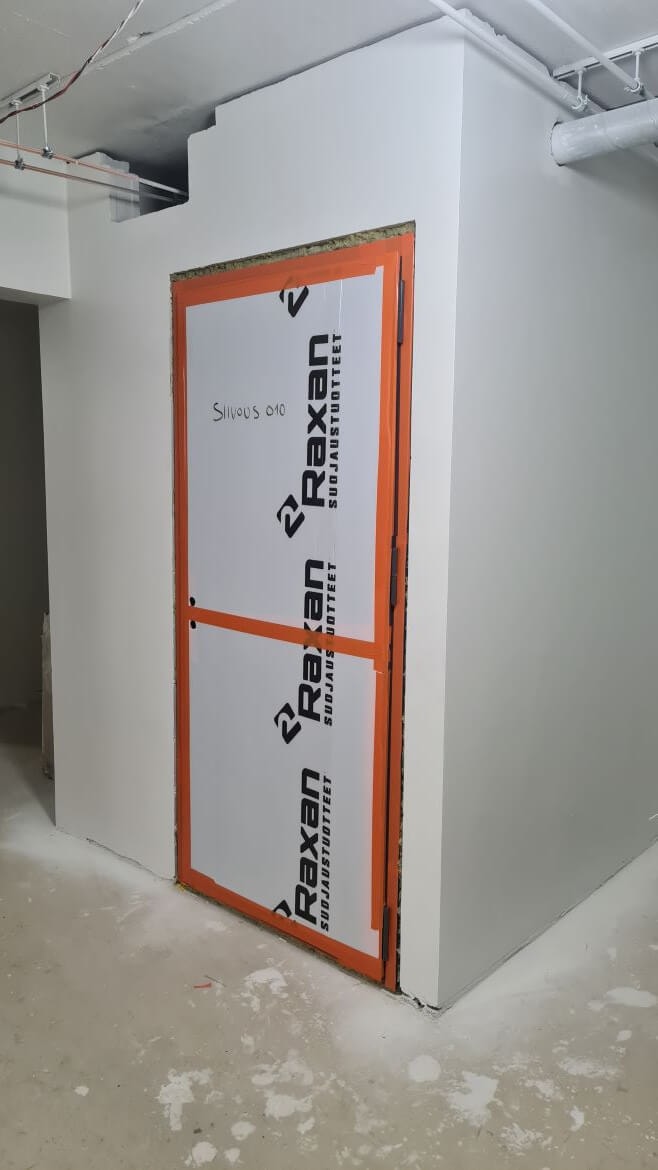

HASO kellarikerroksen ovet asennettu
HEKA-yhtiön B ja C-taloissa on jatkunut julkisivutyöt.
C-talon sisätiloissa kylpyhuoneiden laatoitus etenee viidennessä kerroksessa ja kalusteasennus kuudennessa kerroksessa. Vinyylilattioiden asennus on kolmannessa kerroksessa ja keittiöiden välitilalaatoitustyöt ovat alkaneet.
B-talossa väliseinien tuplaus etenee viidennessä kerroksessa, seinien tasoitetyöt toisessa kerroksessa ja maalaustyöt ensimmäisessä kerroksessa.
A-talossa väliseinämuuraus on viimeisessä kerroksessa ja kipsiväliseinätyöt aloitetaan ensi viikolla.
HITAS-yhtiön A-talossa kipsiväliseinien tuplaus on aloitettu,
B-talossa on tehty kuudennen kerroksen holviraudoituksia sekä putki- ja sähköasennuksia. Holvivalu on ensi viikolla.
C-talossa on tehty lämmöneristys asennuksia perusmuureihin, ensi viikolla alkaa sokkelielementtien asennus.

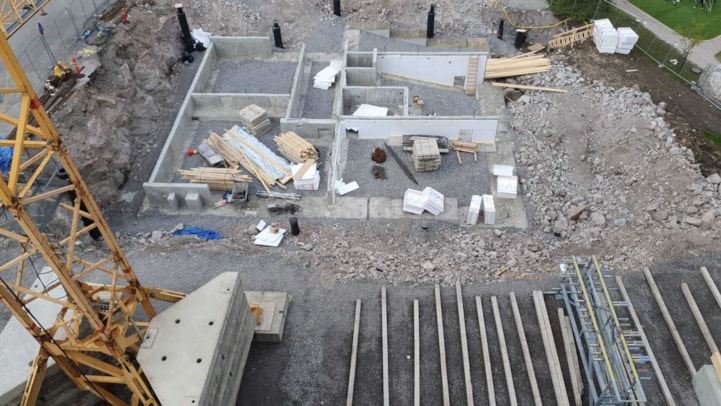

HITAS C

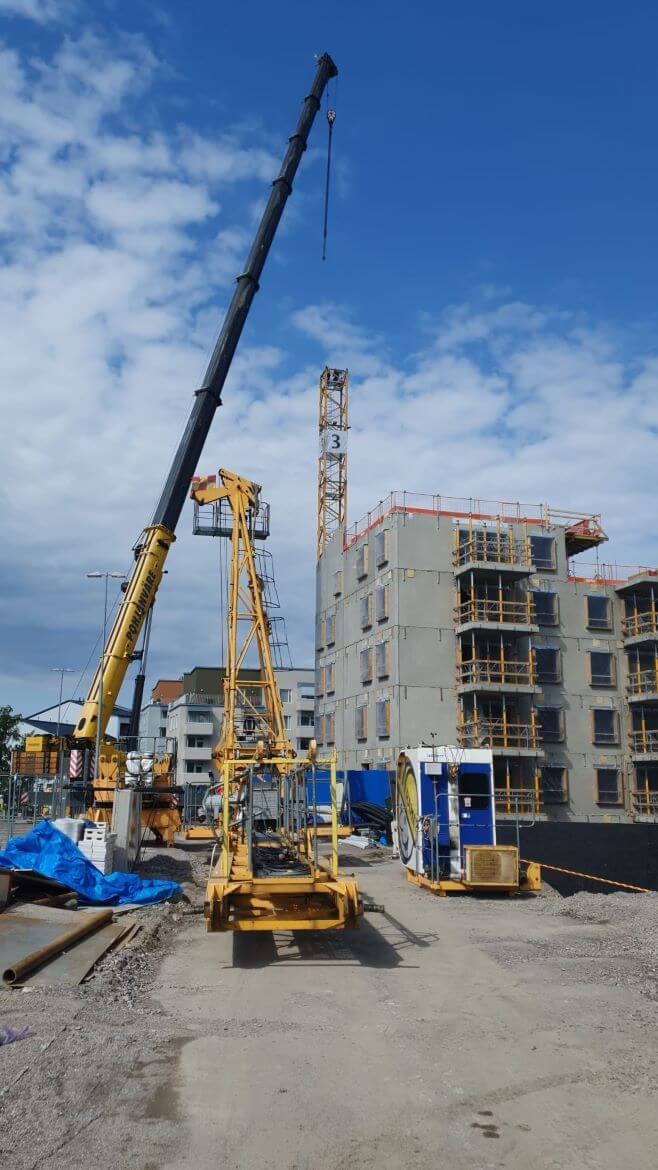

Keskiviikkona torninosturi siirtyi HITAS B ja C-talojen väliin
Pysäköintihallin pohjatyöt ovat alkaneet. Pysäköintihalli on jaettu kolmeen lohkoon ja tällä viikolla on tehty lohkon 1 kannen muottitöitä, viime viikolla oli elementtiasennus. Lohkon 2 maanrakennustyöt on aloitettu.
Pysäköintihalli lohko 1 kansivalu suoritetaan 22.6. (mahdollinen varapäivä 23.6.). Valu joudutaan aloittamaan klo 04.00, olemme pahoillamme jos valusta aiheutuu pientä melua.

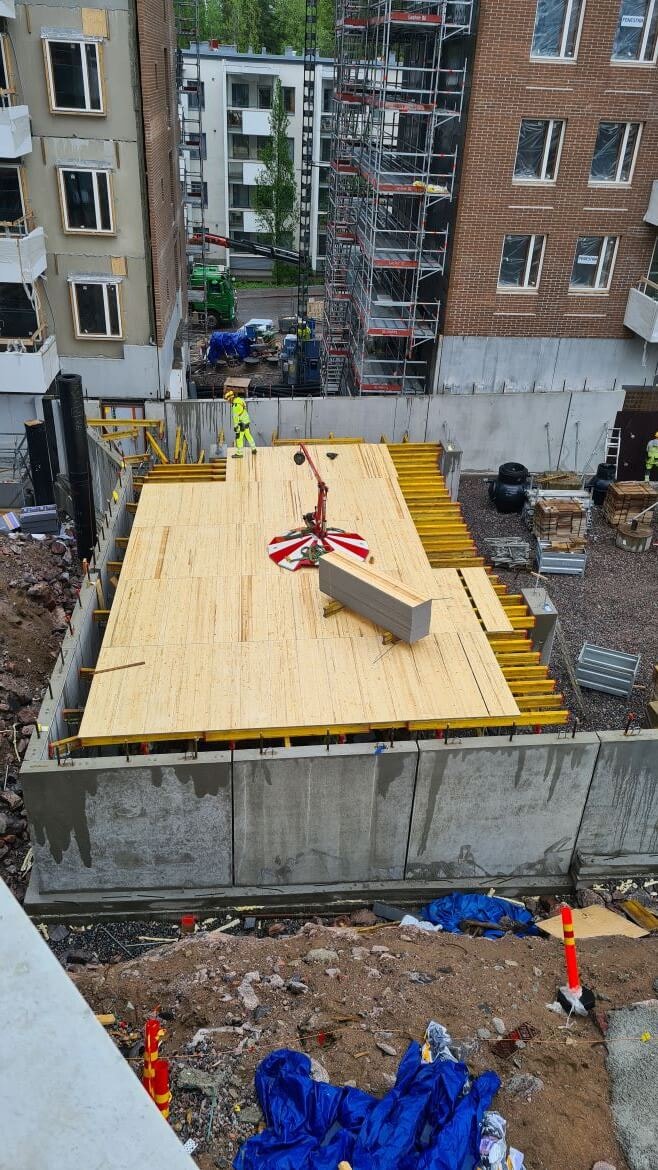

Pysäköintihalli lohko 1

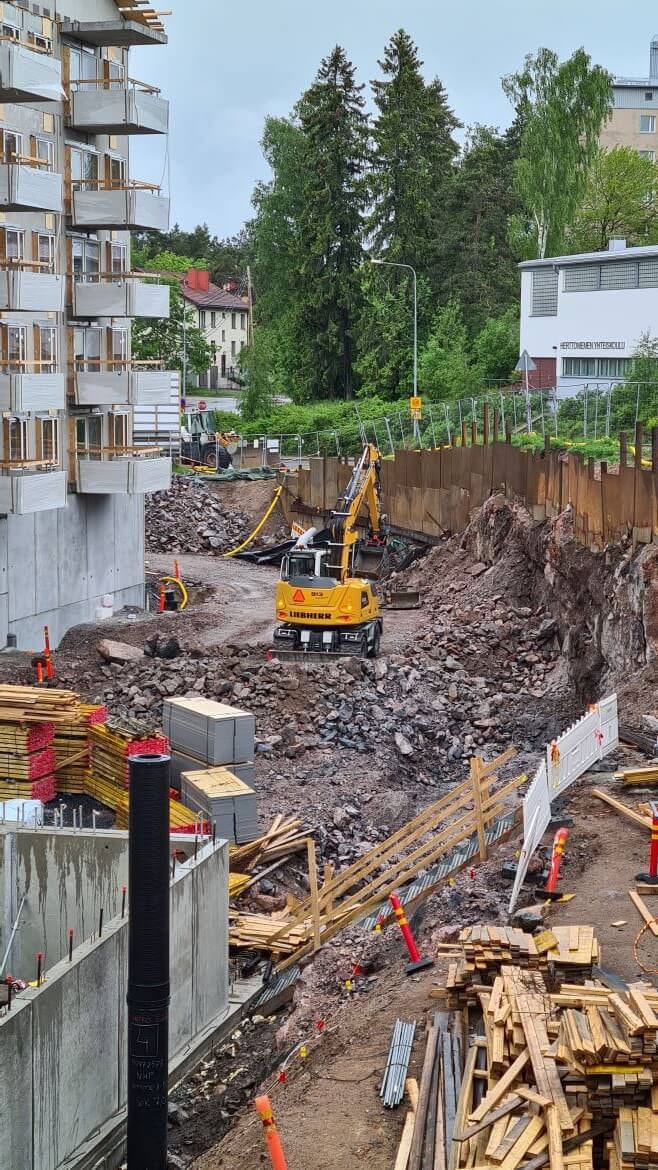

Pysäköintihalli lohko 2
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 3.6.2022
- HASO - 96,75%
- HEKA - 97,47%
- HITAS - 98,84%
Aikataulu

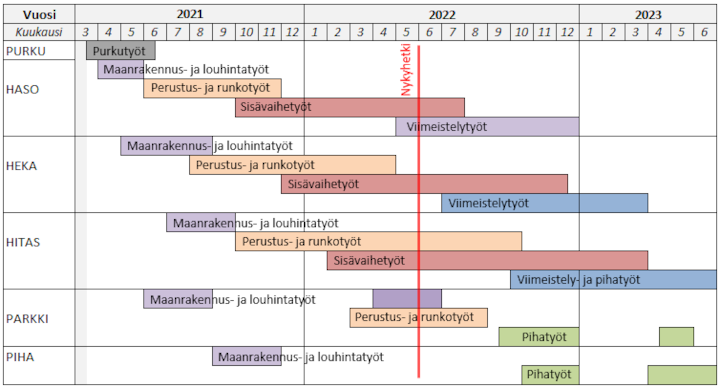

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
