Viikkotiedote 21/21
HATT Herttoniemen työmaan kuulumiset

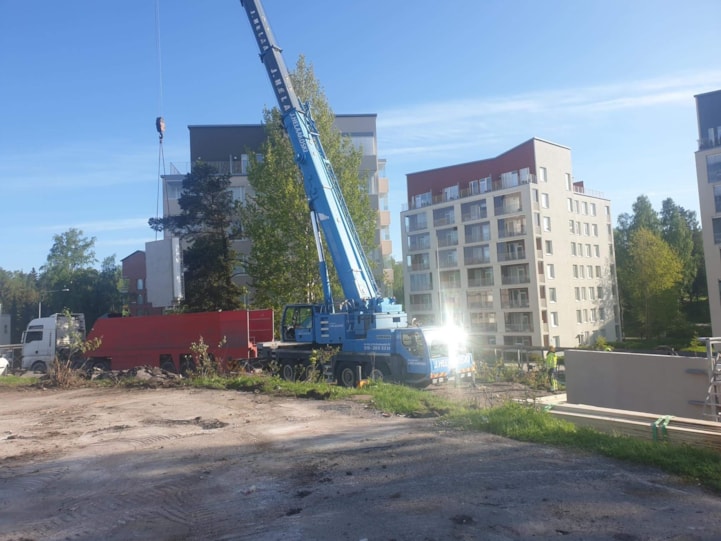

Kesäkuuta kohti mennään myös täällä HATT Herttoniemen työmaalla! Työmaalla on käynnissä on tällä hetkellä HASO-yhtiön alueella raudoitustyöt ja HEKA-yhtiön alueella tehdään maanrakennustöitä ja porapaalutuksia. Purkutöissä ollaan menossa vanhan kirjaston perustusrakenteissa, eli pikku hiljaa koko rakennus alkaa olla purettuna!

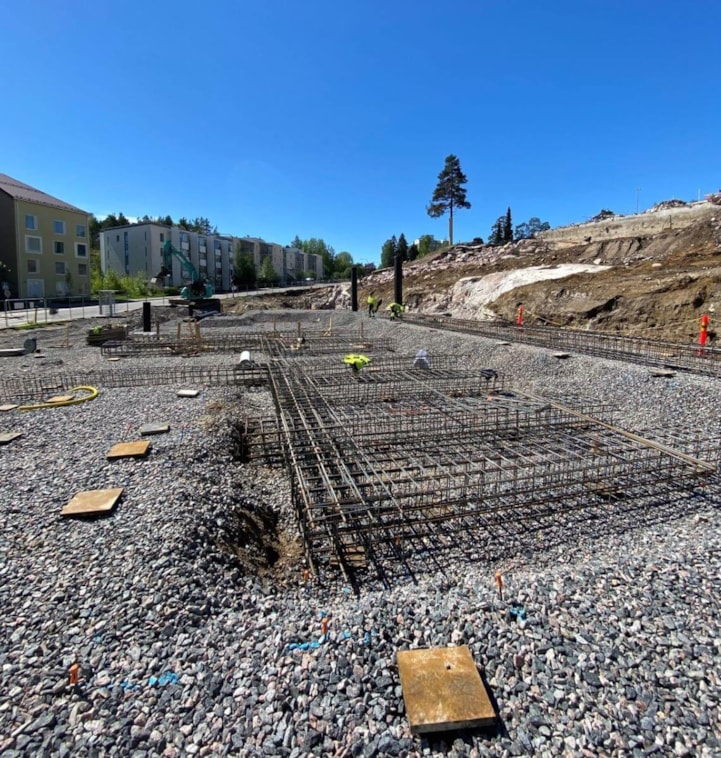

HASO-yhtiön alueella tehdään raudoituksia.

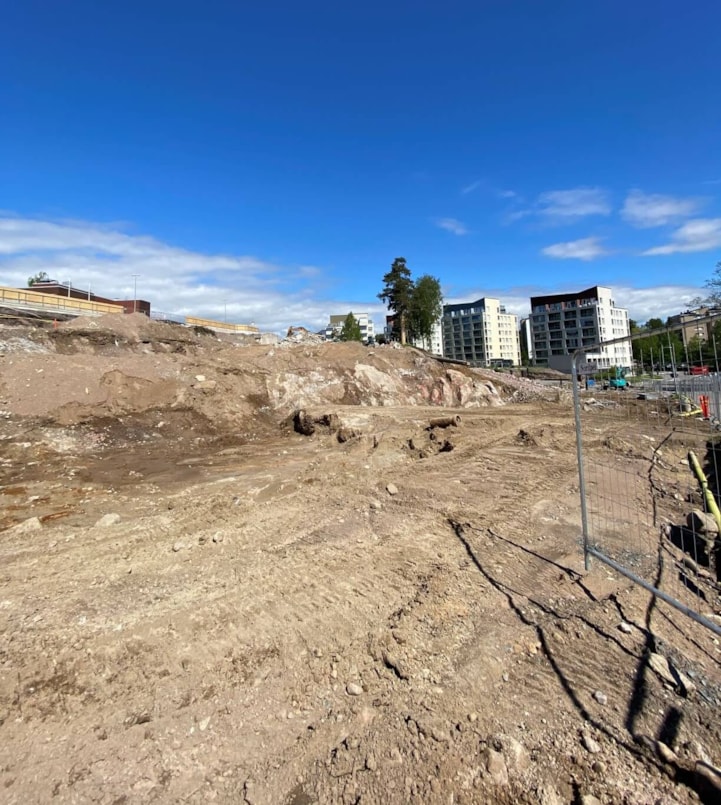

HEKA-yhtiön alueella tehdään maanrakennustöitä.

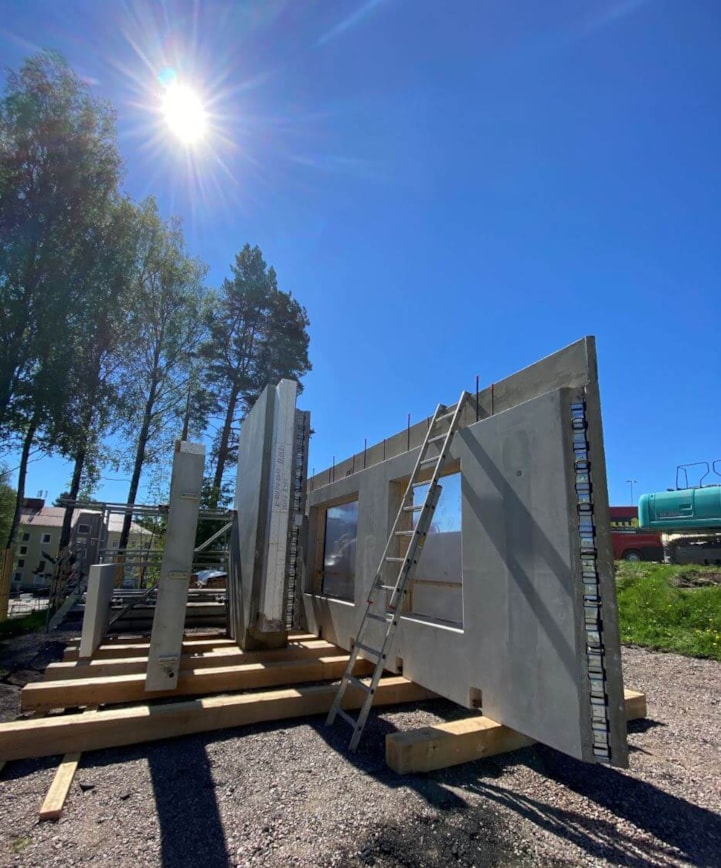

HATT Herttoniemen työmaalle toimitettiin tällä viikolla myös mallielementtejä. Malleja katselmoitiin tilaajan ja suunnittelijoiden kanssa.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla työturvallisuusmittauksilla. Maanrakennusvaiheessa käytetään MVR-mittausta ja rakennusvaiheessa TR-mittausta. Työturvallisuusmittaukset suoritetaan viikoittain, ja niillä arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- MVR-mittaus 25.5.2021, tulos 95,18 %
Aikataulu

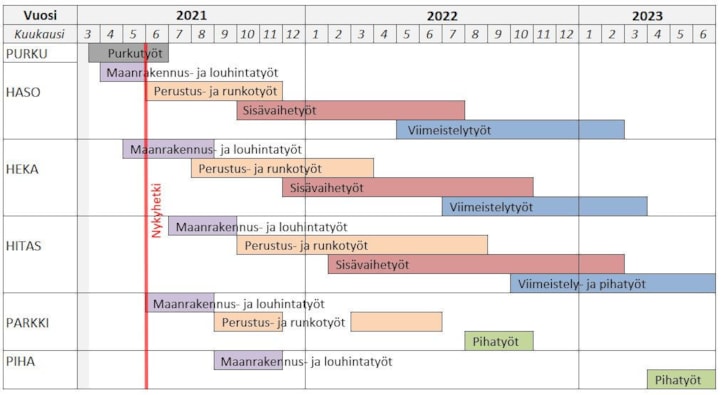

Yllä olevassa kuvassa on esitetty hankkeen aikataulua. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
