Viikkotiedote 18/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön B-talossa on tällä viikolla alkanut keittiöiden välitilojen laatoitustyöt ja välioviasennukset. Parkettiasennus jatkuu ylimmässä kerroksessa.
A-talon julkisivulla muuraustyöt jatkuu. Sisätiloissa väliseinien tuplaus on ylimmässä kerroksessa, seinien tasoitetyöt toisessa kerroksessa ja maalaustyöt ensimmäisessä kerroksessa.

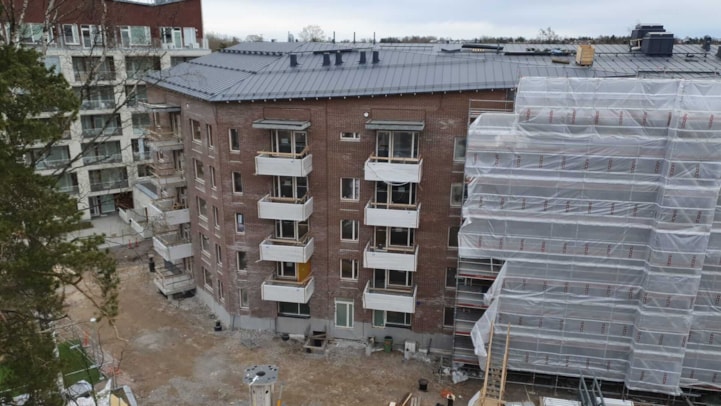

HASO, kuva otettu HITAS B-talosta. Osalle parvekkeista on asennettu parvekekaide-elementit.

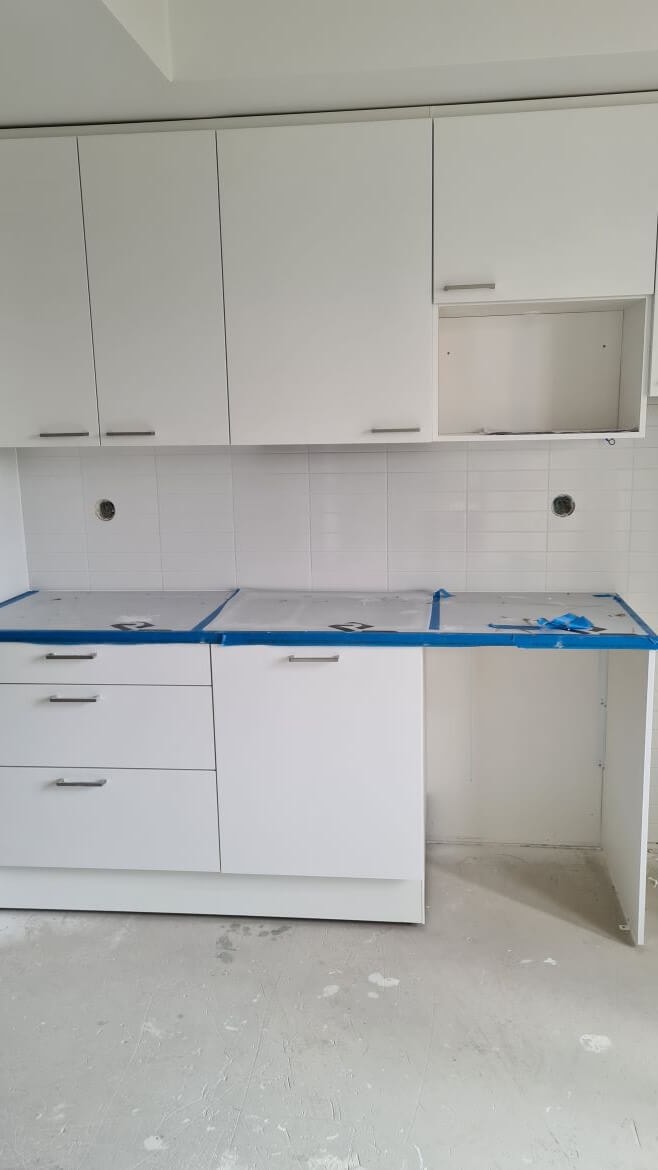

Kettiöiden välitilalaatoitus aloitettiin HASO B:ssä.

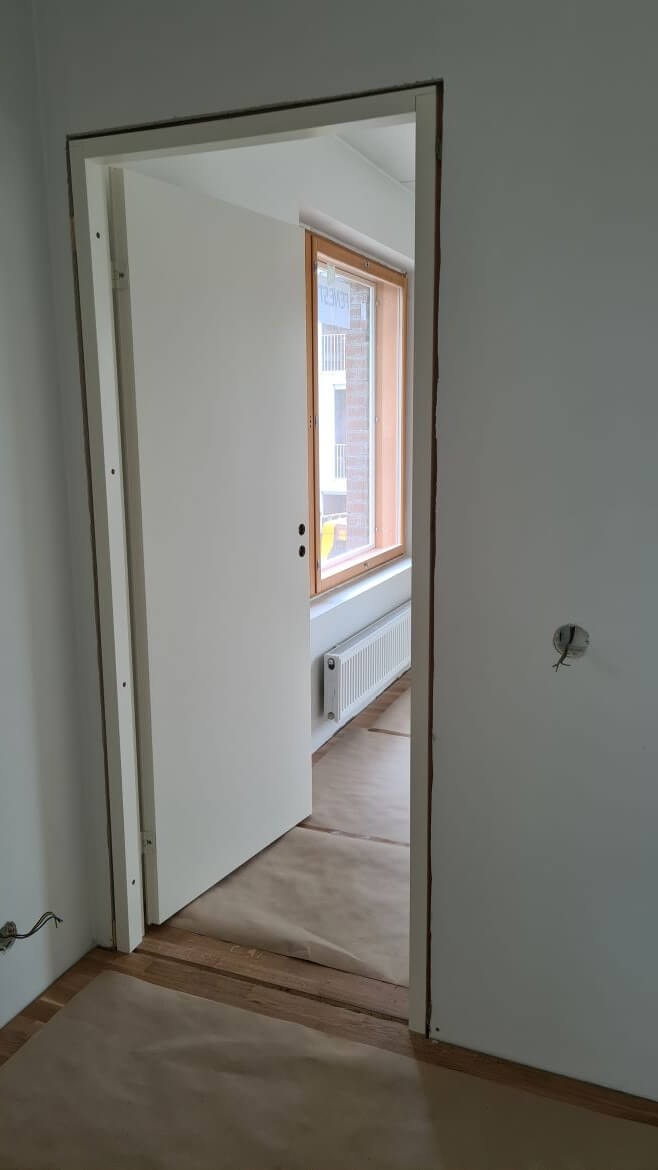

Ensimmäiset väliovet asennettu HASO B:ssä.
HEKA-yhtiön C-talon julkisivulla jatkuu muuraus- ja villoitustyöt sekä kattotyöt.
C-talon sisätiloissa seinien tasoitetyöt on viimeisessä kerroksessa ja maalaustyöt viidennessä kerroksessa, kylpyhuoneiden laatoitus ja kalusteasennus kolmannessa kerroksessa.
B-talossa väliseinien ensimmäisen puolen asennus on ylimmässä kerroksessa ja väliseinien tuplaus etenee toisessa kerroksessa.
A-talossa väliseinämuuraus on neljännessä kerroksessa ja metalliovien asennus alkoi.
HITAS-yhtiön A-talossa väliseinämuuraus on saatu viidennessä kerroksessa valmiiksi ja ikkuna-asennus alkoi.
B-talossa on tehty sähkötöitä ja holviraudoituksia.
C-talossa on tehty anturaraudoituksia.

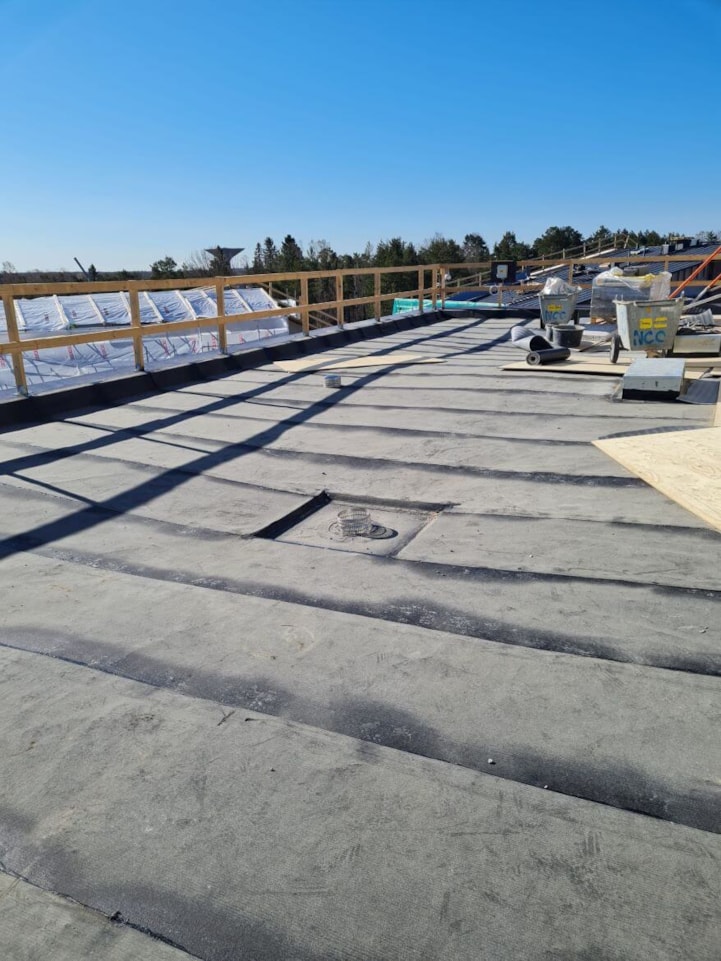

HITAS A-talon katon kermiasennus.

HITAS B. Kuvan alalaidassa näkyy A ja B-talojen välisen tukimuurin raudoituksia.

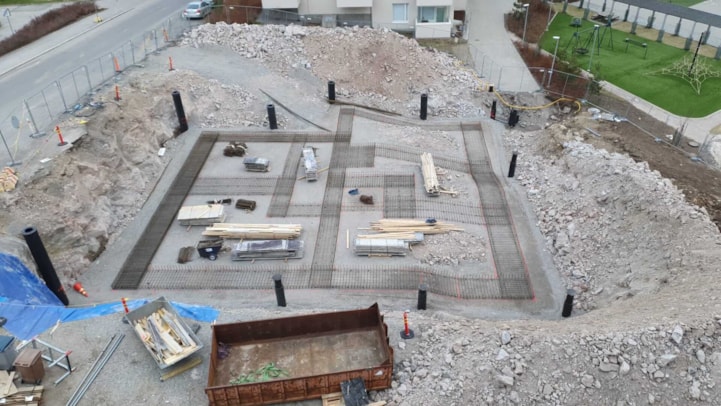

HITAS C-talon anturaraudoitus.

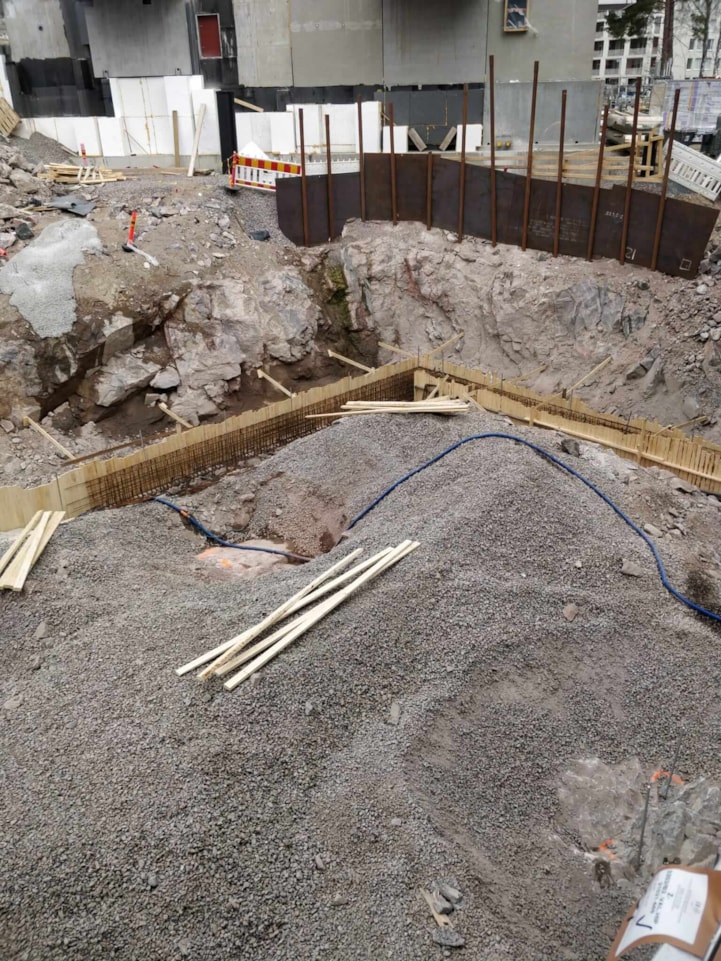

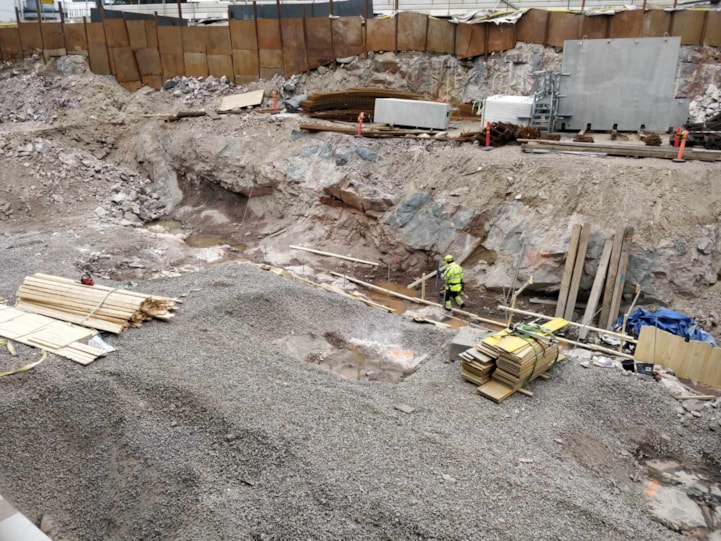

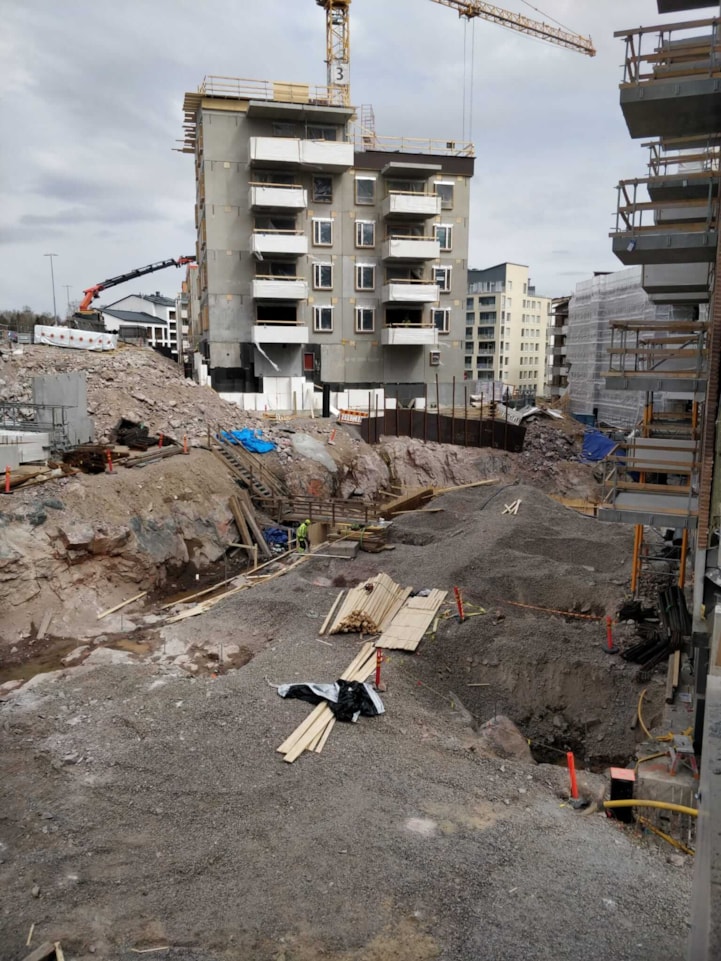

Pysäköintihallin pohjatyöt ovat alkaneet

Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 5.5.2022
- HASO - 95,38%
- HEKA - 96,69%
- HITAS - 96,25 %
Aikataulu
HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
