Viikkotiedote 12/23
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!

Hason ja Hekan asukaskansiot valmistuvat. Asukkaat löytävät pussin keittiön työtasolta ja toivomme että tutustutte kansioon huolella. Sieltä löydät kaikki asuntoon ja yleisiin tiloihin liittyvät ohjeet ja informaation.
HASO- ja HEKA-yhtiössä on jatkunut valvojien tarkastukset ja viimeistelytyöt.
HITAS-yhtiön A-talossa on tehty tällä viikolla parvekekaideasennuksia, kylpyhuoneiden hanojen asennuksia ja valaistuksia sekä porrashuoneissa tehdään pintamaalauksia. Loppusiivouksen ensimmäinen kierros on alkanut ja suojia on poistettu lattioilta ja tasoilta. B-talossa on käynnissä ensimmäisen kerroksen porrashuoneen laatoitus ja alakattorunkojen teko sekä telekeskuksen asennus. C-talossa on käynnissä parketti- ja oviasennus, porrashuoneiden rajapintojen maalaus sekä kylpyhuoneiden kromiasennus ja saunatyöt.

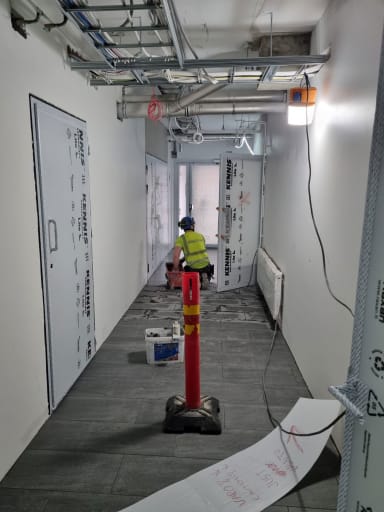

Hitas B porrashuoneen laatoitus
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 21.3.2023
- HASO - Ei enää mitata
- HEKA - Ei enää mitata
- HITAS - 95,93%
Aikataulu

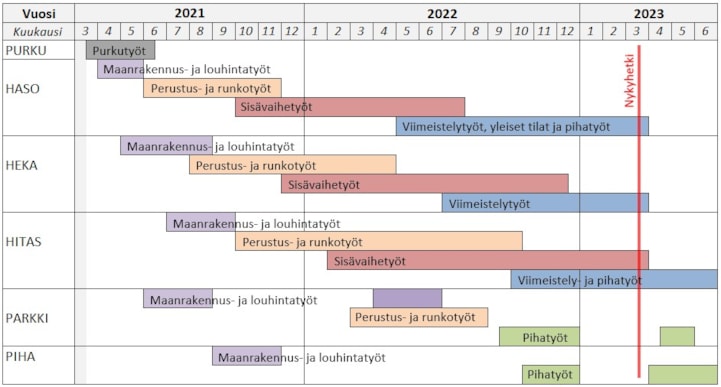

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
