Viikkotiedote 1/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!

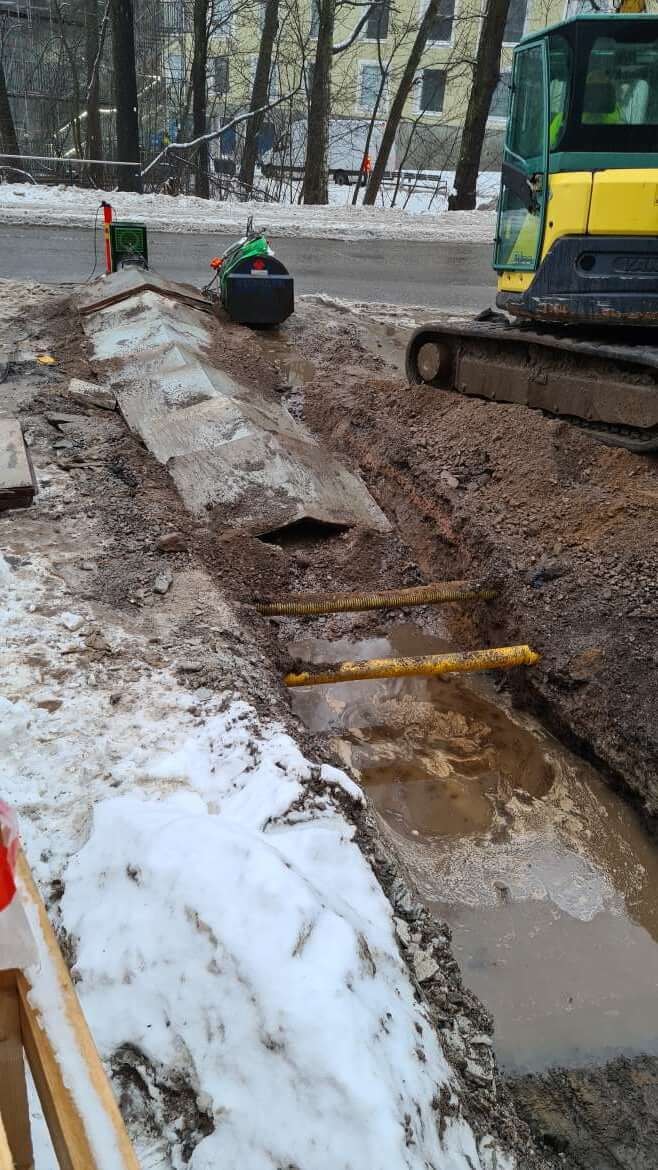

HASO-yhtiössä on tällä viikolla tehty vesikattotöitä ja kaukolämpökaivuuta. B-rapussa on alkanut hissiasennukset sekä kipsiseinätyöt. Julkisivulla ovat jatkuneet villoitukset ja muuraukset. A-talossa on alkanut vesikattotyöt.
HEKA-yhtiön A-talossa on alapohjan sokkeleiden asennus ja B-talossa käynnissä väliseinien muuraukset ja ikkuna-asennukset. C-talossa käynnissä olevia työvaiheita ovat olleet vesikaton ponttilaudoitukset. Julkisivulla käynnissä ovat villoitus- ja muuraustyöt.
HITAS-yhtiön B-talossa on meneillään kellarin ulkoseinien asennus. A-talossa 2. kerroksen holvivalu alkaa ensi viikolla.


Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 23.12.2021
- HASO - 93,66 %
- HEKA - 96,75 %
- HITAS - 82,01 %
Aikataulu

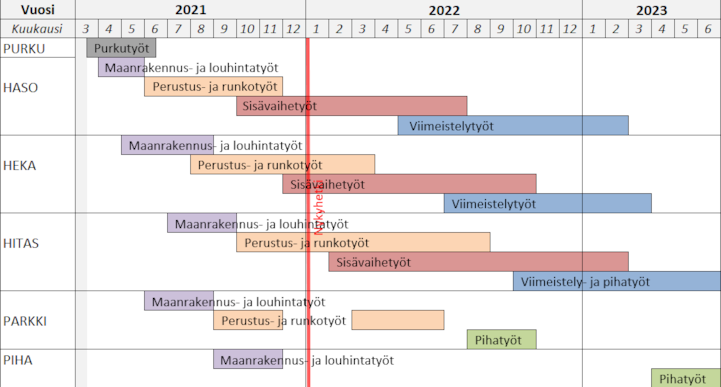

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
