Viikkotiedote 11/23
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO- ja HEKA-yhtiössä on jatkunut valvojien tarkastukset ja viimeistelytyöt.
HITAS-yhtiön A-talossa kylpyhuoneiden kalusteet on asennettu ja seuraavaksi asennus alkaa B-talossa. Porrashuoneen laatoitus alkoi loppuviikosta ja talosaunassa asennetaan lauteita ja kiuas. Loppusiivouksen ensimmäinen kierros alkaa maanantaina. B-talossa tehdään kerhohuoneen ja pesulan desibelikattoja, kodinkoneasennuksia ja asuntojen maalauskorjauksia. C-talossa kalusteasennus on saatu valmiiksi ja parkettiasennus jatkuu. Verhokiskojen, kaihtimien ja metalliovien asennus on alkanut.

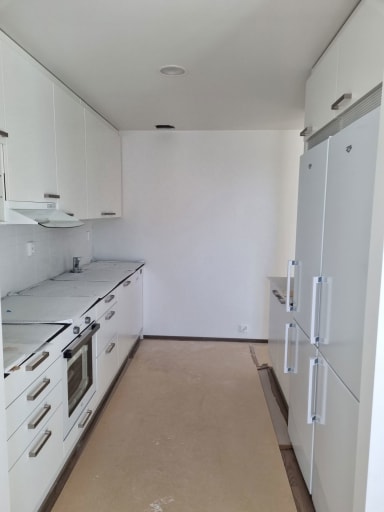

HITAS A kylpyhuoneiden kalusteet ja saunan lauteet asennettu

HITAS A
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 8.3.2023
- HASO - Ei enää mitata
- HEKA - 97,01%
- HITAS - 96,68%
Aikataulu

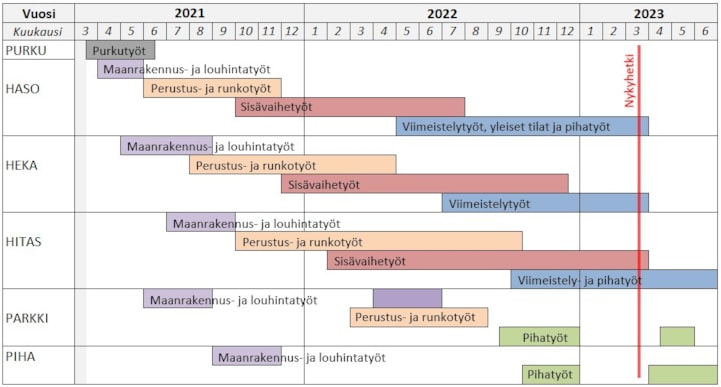

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
