Viikkotiedote 10/23
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO- ja HEKA-yhtiössä on jatkunut valvojien tarkastukset ja viimeistelytyöt.

HASO:n ja HEKA:n välisen portaiden kaideasennus on valmistunut
HITAS-yhtiön A-talossa on aloitettu kylpyhuonekalusteiden asennus ja porrashuoneen laatoitustyöt. B-talossa on jatkunut pesulan ja kuivaushuoneen laatoitustyöt. Yleisten tilojen alakattotyöt ja alumiiniovien asennus ovat alkaneet. C-talossa kalusteasennus on jatkunut ja parkettiasennus alkanut.

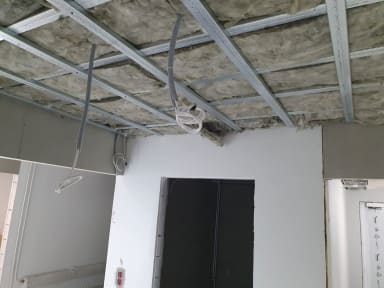

HITAS B alakattotyöt

HITAS B pesulan laatoitus
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 8.3.2023
- HASO - Ei enää mitata
- HEKA - 98,28%
- HITAS - 95,93%

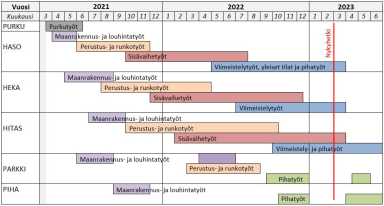

Aikataulu
HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
