Viikkotiedote 42/21
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön elementtiasennusta jatketaan A-rapussa ja tällä viikolla valettiin 1. kerroksen katto. Tulevalla viikolla aletaan asentamaan 2. kerroksen seiniä. B-rapun julkisivutelineet ovat valmistuneet ja julkisivuvilloitusten pohjatöitä aloitettiin.
HEKA-yhtiössä valettiin tällä viikolla C-rapun 3. kerroksen kattja asennettiin 4. kerroksen seiniä. B-rapun väestönsuojan lattian raudoitustyöt ovat käynnissä ja se valetaan tulevalla viikolla.
HITAS-yhtiön A-rapun anturat valettiin tällä viikolla ja tulevalla viikolla jatketaan perusmuurin raudoituksilla.

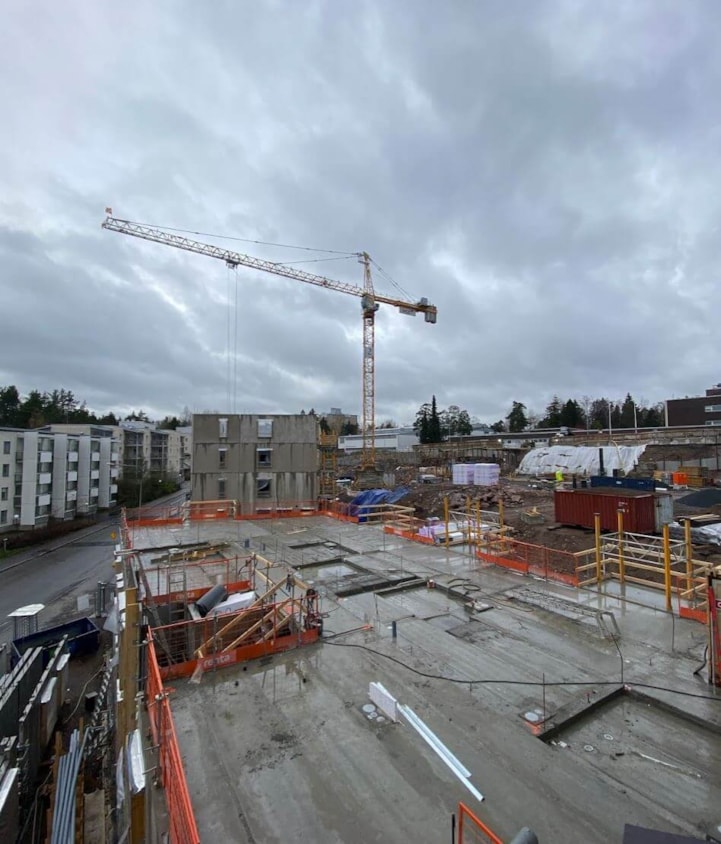

Sateisen päivän näkymää HASO-yhtiön B-rapun 3. kerroksen parvekkeelta.

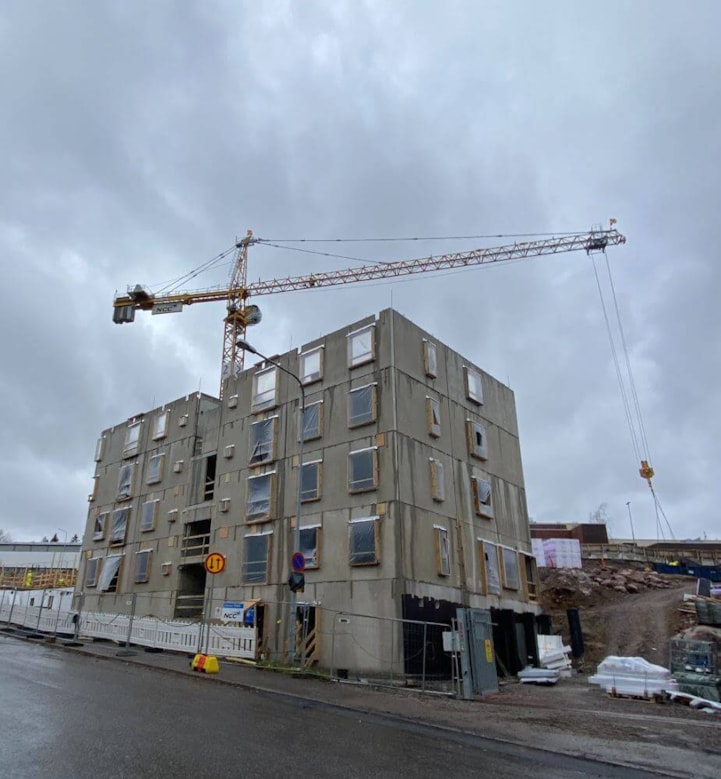

HEKA-yhtiön C-rappuun asennettiin jo 4. kerroksen seinät.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
- TR-mittaus 19.10.2021, tulos 96,63 %
Aikataulu

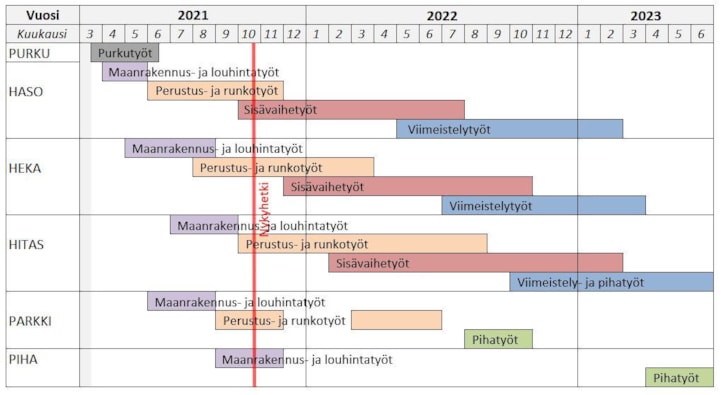

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
