Viikkotiedote 22

Käynnissä olevat työvaiheet
- Elementtien asennus 13. kerroksessa
- Julkisivuelementtien asennus 12. kerroksessa
- 1. kerroksen pintalattiat
- Muuraustyöt
- Sprinkleri-, sähkö-, ilmanvaihto-, automaatio- sekä putkiasennukset

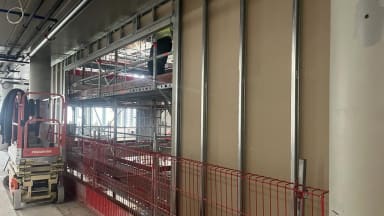

- Väliseinätyöt
- Täyttötyöt
- Vesikattotyöt 7. kerroksen katolla
- Maalaustyö

Atriumin ympärille tehdään väliseiniä.

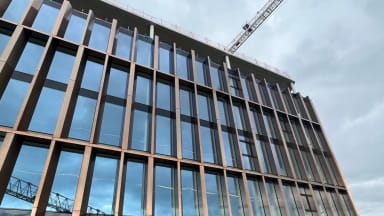

Julkisivuelementtien asennus on edennyt 12 kerrokseen.

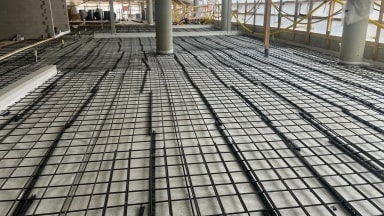

1. kerroksen pintalattiavalut jatkuvat.
Työmaaympäristön turvallisuus
- Normaaleja rakennustöitä tehdään pääsääntöisesti arkisin sekä lauantaisin klo 7-22 välillä.

- Polkupyöräliikenne on kielletty Itämerenkadulta Tallberginkadulle.
- HUOM! Porkkalankadun ylitys vain liikennevalo-ohjattujen suojateiden kautta.

Työmaata ympäröivät kulkuopasteet olivat haalistuneet ja ne on nyt uusittu.
