Viikkotiedote 11

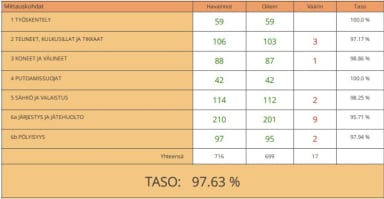

TR-mittaus tehty 14.3.2025.
Kalusteasennuksia jatkettu 1.krs C-lohkolla tekstiilityötiloissa.

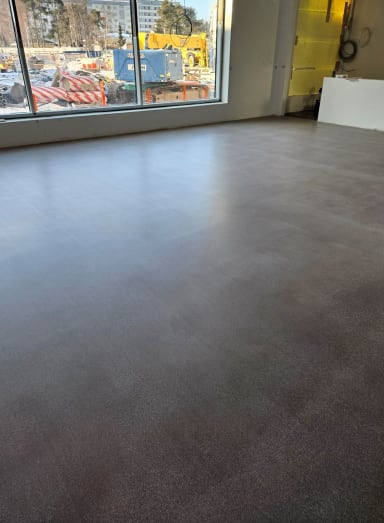

1.krs kovabetonilattioiden hionnat työnalla.
TATE-asennukset edenneet mm. 2.krs A-lohkolla.
Laatoitustyöt käynnissä 2.krs B- ja C-lohkoilla.

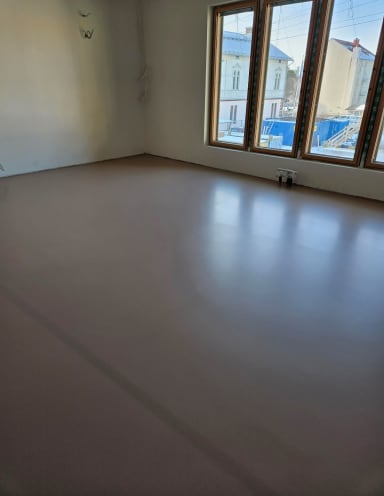

2.krs loput massalattiat tehty.
