Työmaalla työt etenevät sääsuojan turvin hyvässä tahdissa. Vesikatolla on edistytty kattotuolien asennuksessa, sekä IV-urakoitsija on aloittanut omat asennuksensa. Toisessa kerroksessa valettiin alkuviikosta läntisen sisäänkäynnin laatta.

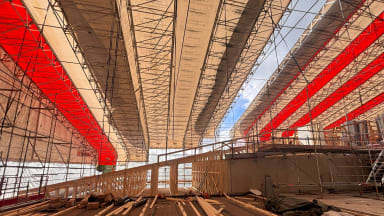

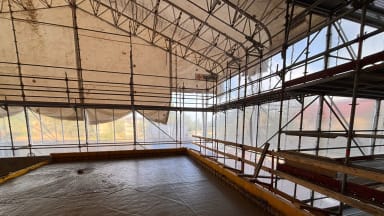

Vesikattoa tehdään samanaikaisesti useassa tasossa. Tässä alemman osuuden ristikot asennettuna, seinän takana sijaitsee sisäpuolen 2. lohko

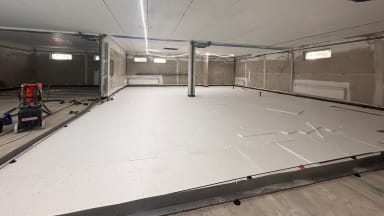

Laatta juuri valettuna

Ensimmäisessä kerroksessa on valmistauduttu pintalattioiden valuun, joka koittaakin heti ensi viikon maanantaina. Valmistelutöihin kuuluu muun muassa kaivojen paikalleen juottaminen, lattialämmityksen asennukset, sekä kelluvien lattioiden eristäminen.

Ensimmäisen kerroksen sisäänkäynti porrashuoneeseen

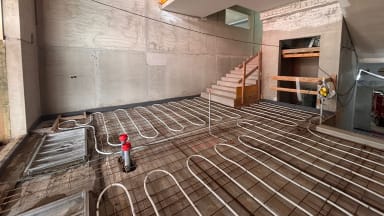

Kelluvalla lattialla tarkoitetaan rakennetta, joka ei ole suoraan yhteydessä ympäröiviin rakenteisiin ja se tehdään akustiikan vuoksi. Tällä alueella sijaitsevat koulun käsityöluokat

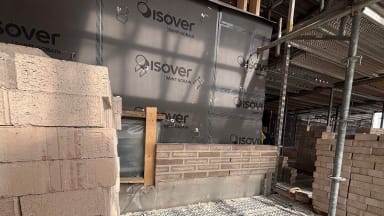

Julkisivutöissä on jatkettu eristevillan, sekä tuulensuojalevyn asennuksia. Koulun julkisivussa tulee yhdistymään puuverhoilu, sekä muuraus. Muurauksien osalta työt saatiin käyntiin ja valmista pintaa on saatu jo eteläiselle sivulle.

Muurattua pintaa tulee etelä- ja itäsivujen alaosaan. Väriltään tiili on vaaleaa

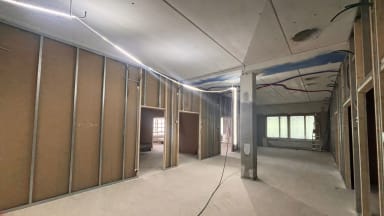

Kolmannessa kerroksessa jatketaan väliseinätöiden parissa. Seinät on saatu pitkälti levytettyä toiselta puolelta, eli seinien sisässä kulkevan talotekniikan asennukset päästiin aloittamaan.

Luokkahuoneet pohjoiseen päin

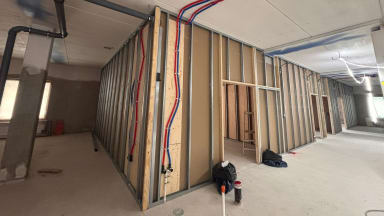

Seinien sisässä kulkeva tekniikka kiinnitetään vaneritukiin, jotta se pysyy kiinteästi oikealla paikallaan

Oikein mukavaa viikonloppua tiedotteen lukijoille!
