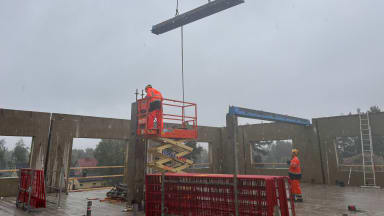

Mukavaa perjantaina Toijalasta! Rungon pystytys jatkuu, tänään saatiin seinäelementit ylös asti myös 2 lohkolla. Tämän lohkon 3. kerroksessa tulevat sijaitsemaan mm. terveydenhoitajan, sekä psykiatrin huoneet.

Alkuviikosta ei sää suosinut, mutta hienosti hoituivat työt sateessakin!

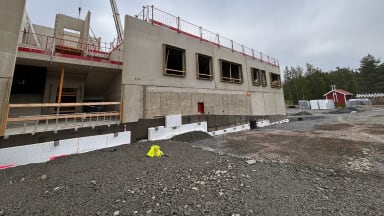

Ncc:n työntekijät ovat ahkeroineet mm. lastauslaiturin parissa, raudoitustyöt alkavat olemaan suurimmilta osin valmiit. Lastauslaituria tullaan hyödyntämään myös työmaan aikana tavaran haalauksessa, sekä pääasiallisena kulkureittinä rakennukseen. Lastauslaiturin työstämisen lisäksi on asennettu myös sokkelien lämmöneristeitä.

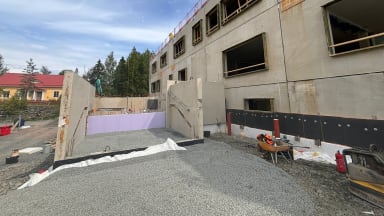

Lastauslaituri valetaan maanvastaisena rakenteena

Ennen eristeiden asennusta on pikimies käynyt asentamassa betoniin kermin

Myös julkisivun läntisen sivun"poteroiden" täytöt ja eristykset on tehty. Tähän tulee portaat, joita pitkin pääsee ulkoa 2. kerroksen ulko-ovelle.

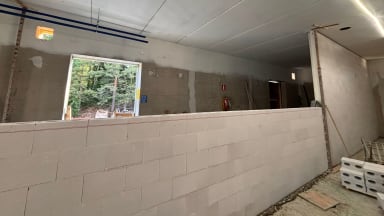

Sisällä on aloitettu muurattujen väliseinien teko. Pääosin rakennuksen väliseinät tehdään levyseininä, mutta niiden teko aloitetaan vasta myöhemmin kunhan saadaan rakennus sääsuojan alle. Myös pölynsidonta maalaus on saatu tehtyä toiseen kerrokseen.

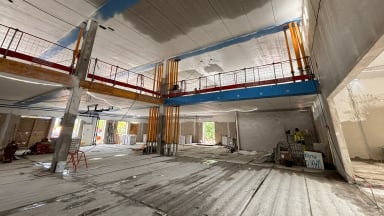

Aulan näkymä ensimmäisestä kerroksesta, oikeassa reunassa musiikkiluokka, joka toimii myös näyttämönä

Muurattu seinä erottaa lämmönjakohuoneen valmistuskeittiöstä

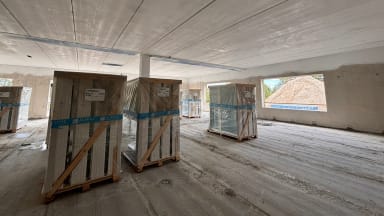

Toiseen kerrokseen nostettiin myös ikkunat valmiiksi odottamaan asennusta

Oikein hyvää viikonloppua tiedotteen lukijoille!
