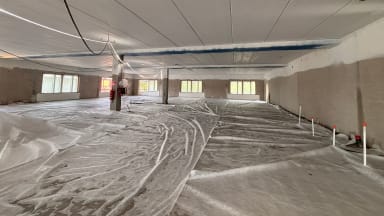

Tällä viikolla on jatkettu rakennuksen sisäpuolella pintabetonilattioiden parissa. Jo valetussa 3. kerroksessa on jatkettu betonin jälkihoitoa. Lattian valamiseen valmistaudutaan 2. kerroksessa 1-lohkolla. Toisin kuin 3. kerroksessa, tässä kerroksesssa pintalattia valetaan kahdessa osassa.

Olosuhteita betonin kehittymiselle optimoidaan peittämällä ja kastelemalla valettuja lattioita

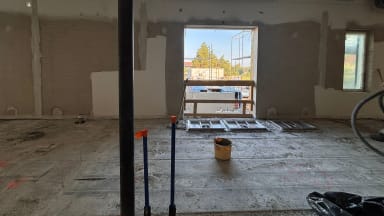

Toisen kerroksen valmistelutöihin kuuluu mm. kaivojen asennus oikeaan korkoon. Tämä kuraeteinen tulee toimimaan käyntinä esiopetuksen, sekä 1-2. luokkien tiloihin

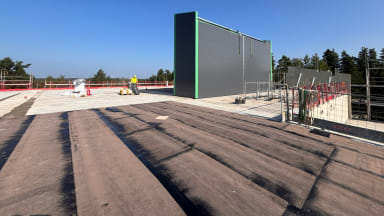

Vesikatolla on aloitettu työvaiheeseen liittyvät työt. Ensimmäisenä on vuorossa kermin asennus, joka saatiin hyvälle mallille tämän viikon aikana. Seuraavalla viikolla aloitetaan sääsuojan asennus, jonka jälkeen päästään etenemään myös muissa töissä.

Kermiasennuksen edellä on betonin pinta puhdistettu tarkasti

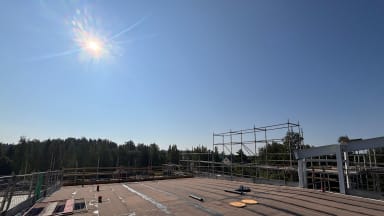

Aurinkoa ja lämpöä on riittänyt tälläkin viikolla riittävästi!
Oikein mukavaa viikonloppua tiedotteen lukijoille!
