Viikkotiedote 6 / 2023

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

Työmaan kuulumisia

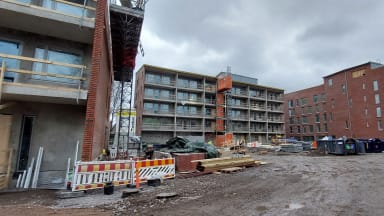

Työt jatkuvat aikataulun mukaisesti helmikuun tuulisessa säässä.

Työmaalla juhlittiin tämän viikon maanantaina harjannostajaisia Malmin työväentalolla. Aluksi pidettiin todella erinomaisia puheita niin tilaajan kuin NCC:n taholta. Ruoka oli erinomaista ja artisti nosti hienosti juhlatunnelmaa. Kiitokset Helsingin ATT:lle.

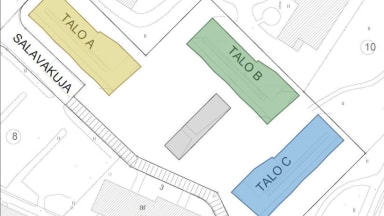

Talo A

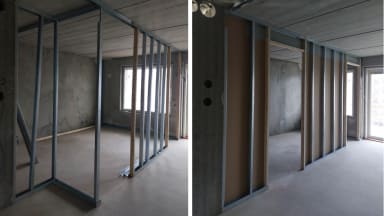

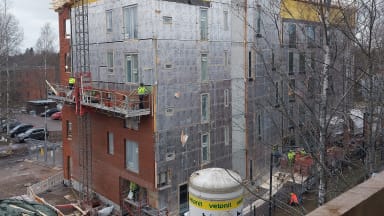

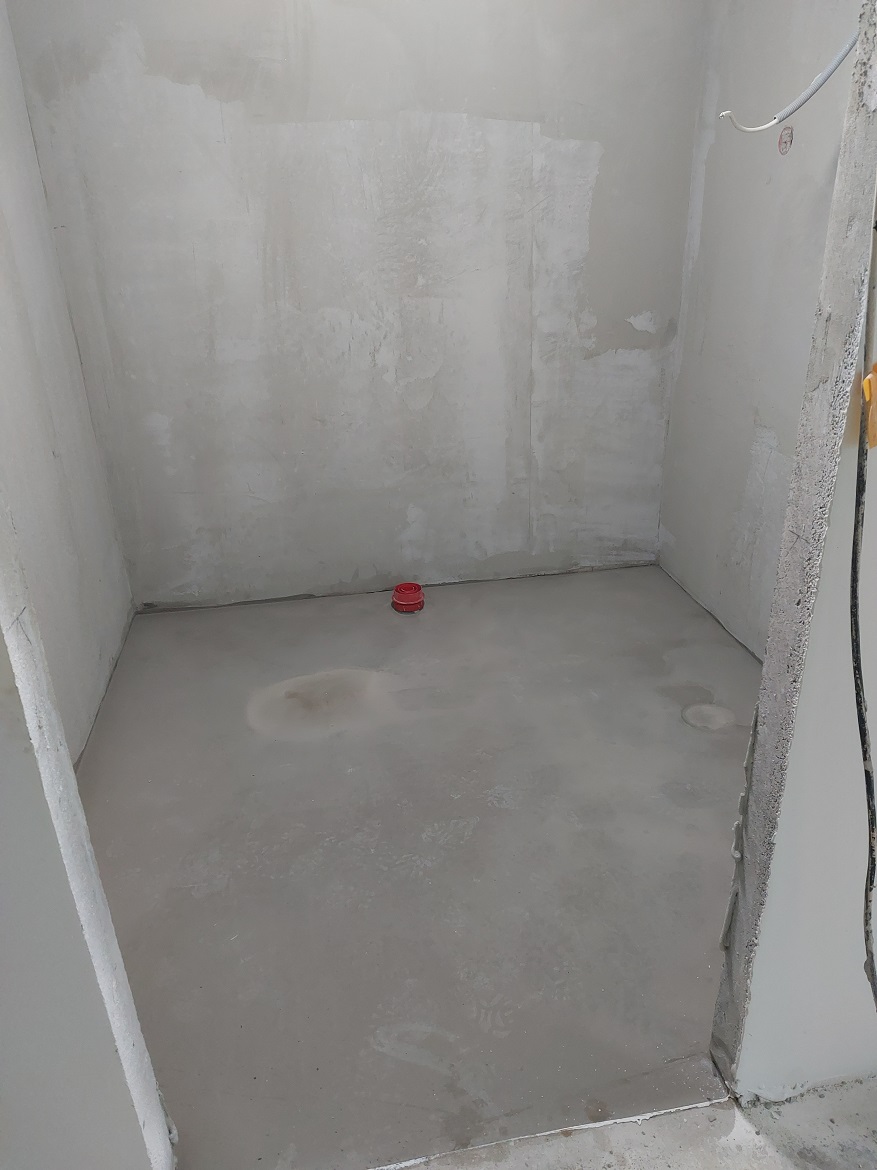

Asuntojen kylpyhuoneiden lattiavalut on tehty sekä lattioiden tasoitetöiden valmistelutyöt ovat käynnissä neljännessä ja viidennessä kerroksissa. Kipsilevyväliseinien ensimmäisen puolen asennustyöt on aloitettu 1.-3. kerroksissa. Hissikuilun etuputsi- ja maalaustyöt ovat valmistuneet. Kuivaushuoneen ja IV-konehuoneen valuvalmistelut on aloitettu. Syystien puoleinen julkisivu on muurattu ja muiden julkisivujen muuraustyöt jatkuvat.

Talo B

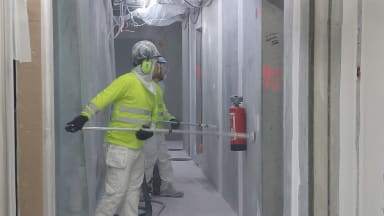

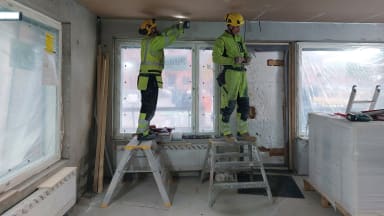

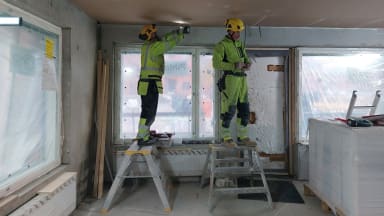

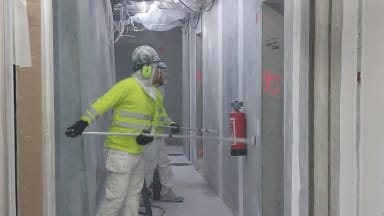

Kerhohuoneen ja pesulan desibelialakattojen asennus valmistuu tänään. Tasoitetyöt jatkuvat neljännessä kerroksessa ja maalaustyöt toisessa kerroksessa. Talotekniset työt kulkevat rinnan rakennustöiden kanssa. Hissi on asennettu ja ensi viikolla on käyttöönottotarkastus. Muuraustyöt jatkuvat palvelutalon puoleisella julkisivulla.

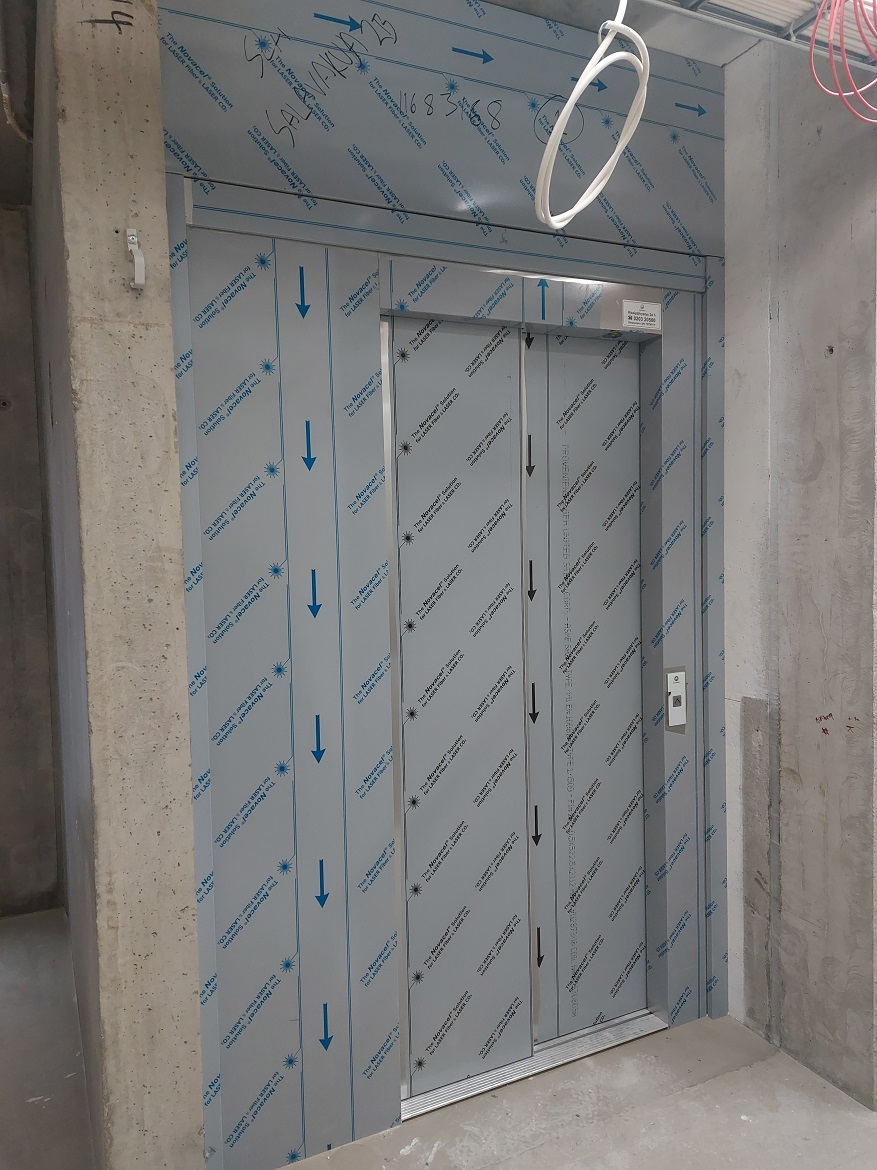

Hissi talo B.jpg

Talo C

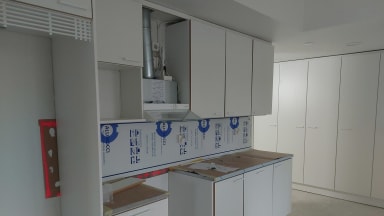

Kalusteasennustyöt ovat melkein valmiit. Käynnissä on kylpyhuoneiden lattioiden ja seinien oikaisutyöt ennen niiden vesieristystä.


Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-sisäinen mittaus 97.84 % (mitattu 9.2.2023)

Työmaan aikataulu

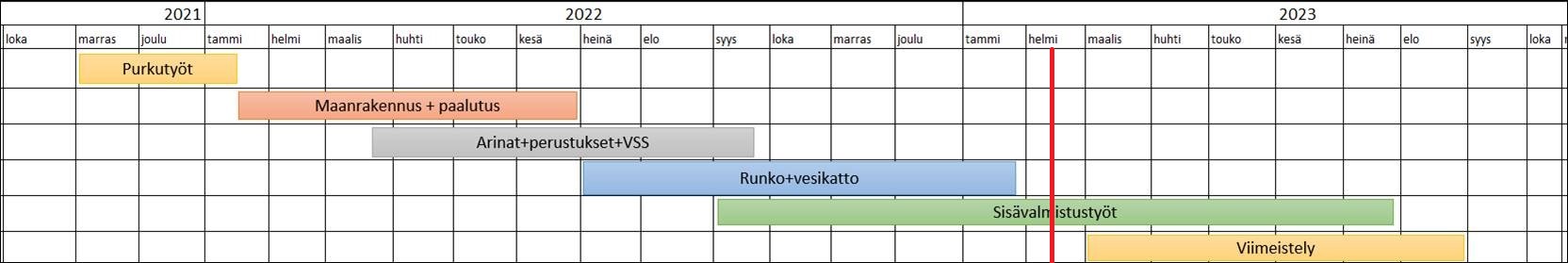

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
