Viikkotiedote 51 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

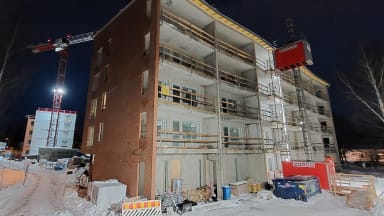

Työmaa etenee aikataulun mukaisesti joulua odotellessa.

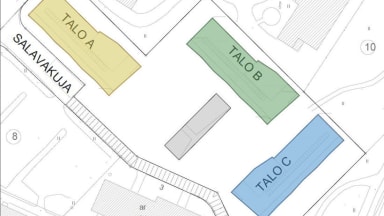

Talo A

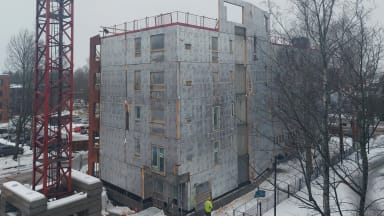

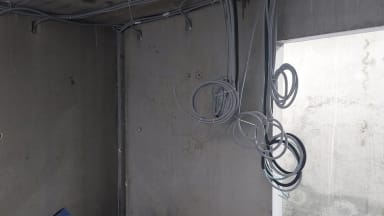

Viidennen kerroksen holvi on valettu ja eilen alkoivat sen vesieristystyöt. IV-konehuoneen seinät on asennettu ja tänään asennetaan katon ontelolaatat. Ikkunat ja parvekeovet on asennettu ensimmäisessä, toisessa ja kolmannessa kerroksessa. Myös AKO-väliseinäelementtien asennus ja TATE-työt ovat päässeet alkuun.

Talo B

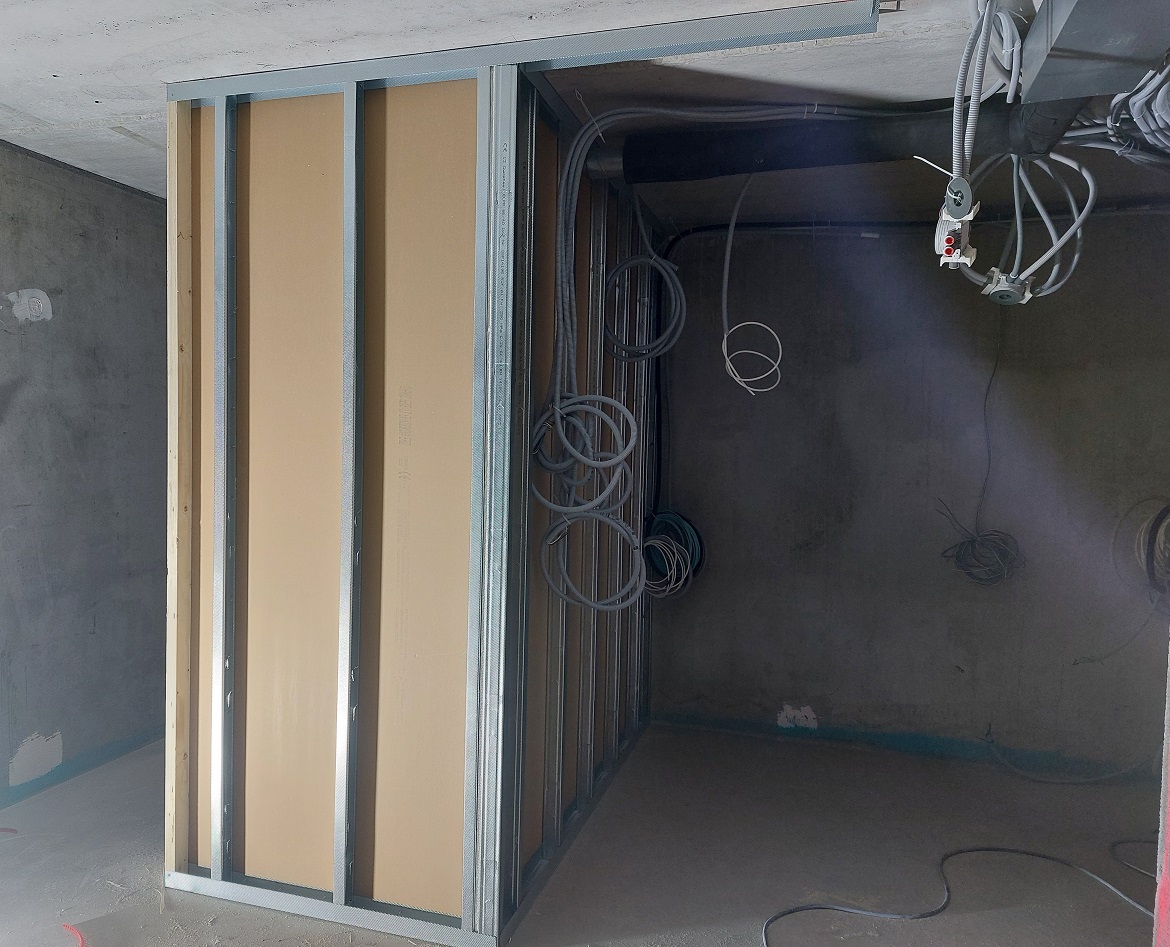

Toisen kerroksen väliseinien rungot on asennettu sekä toisen puolen levytykset on tehty. Lämmönjakohuoneen lattia on pinnoitettu. TATE-työt ovat käynnissä hyvään vauhtiin. Ontelolaattojen kuivaus on myös käynnissä.

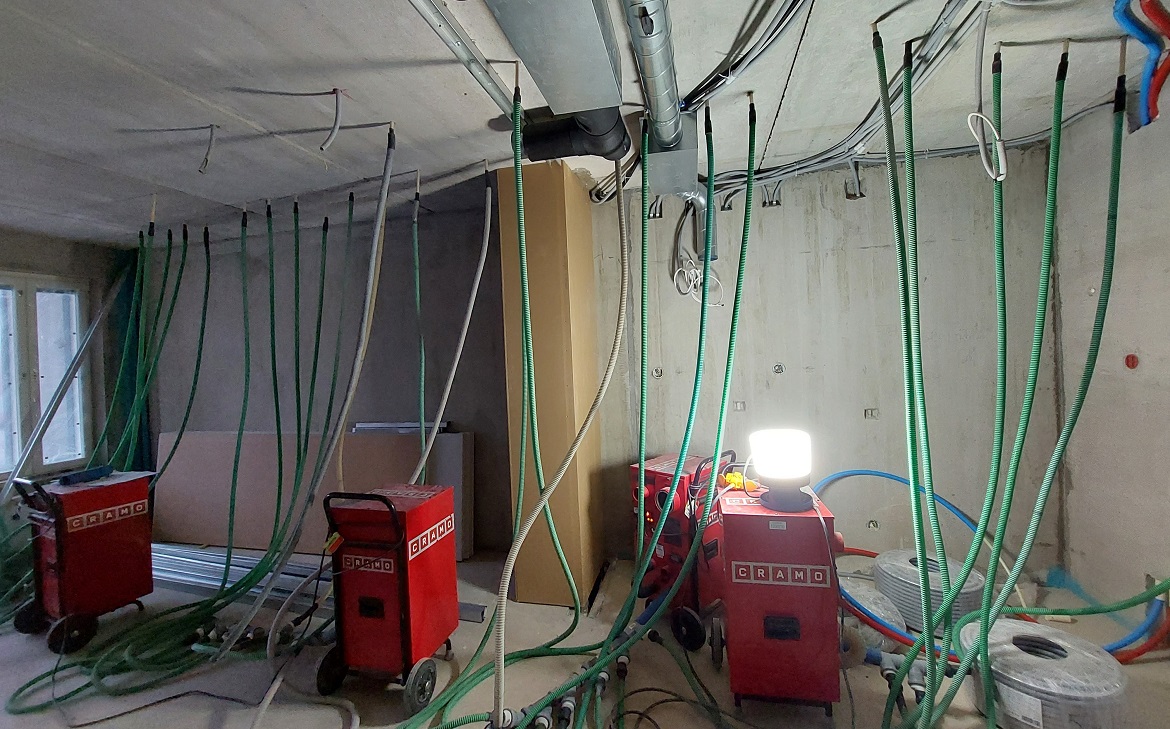

Talo C

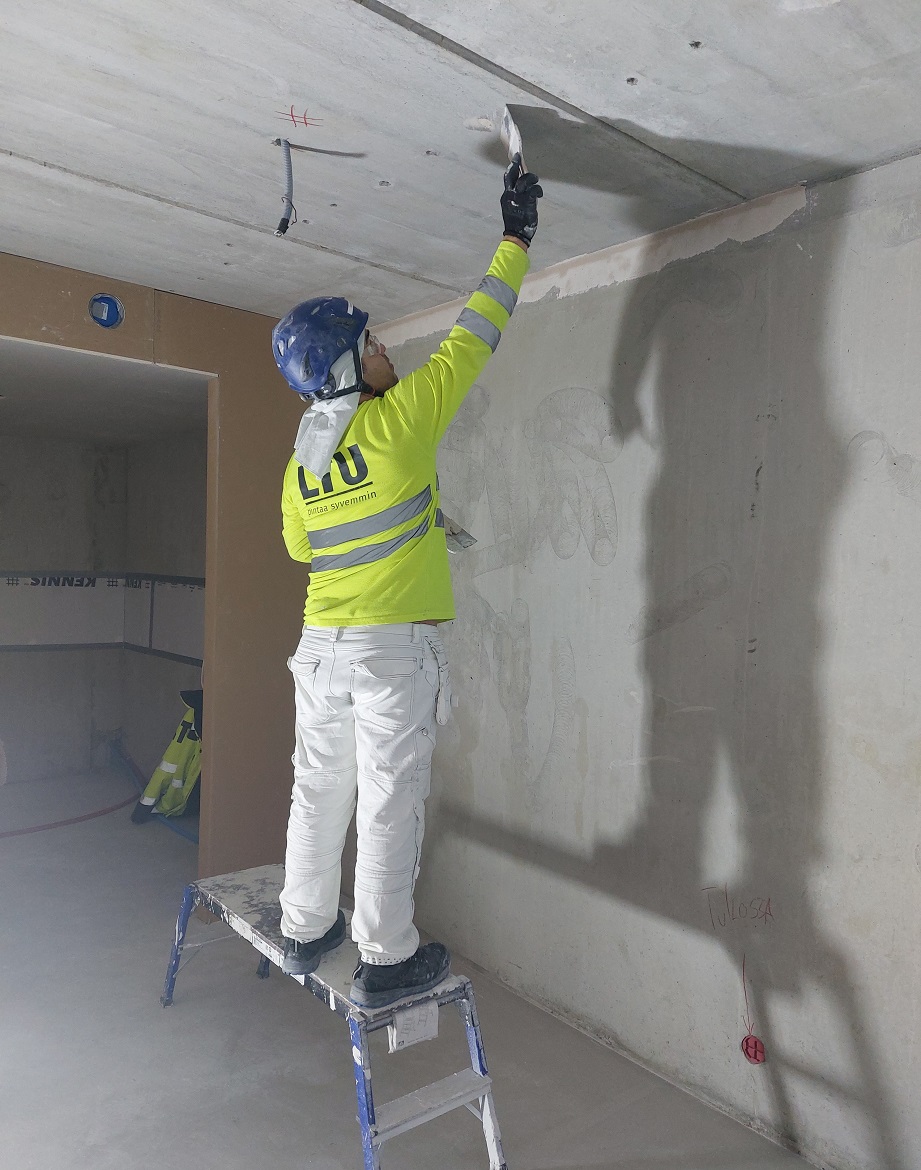

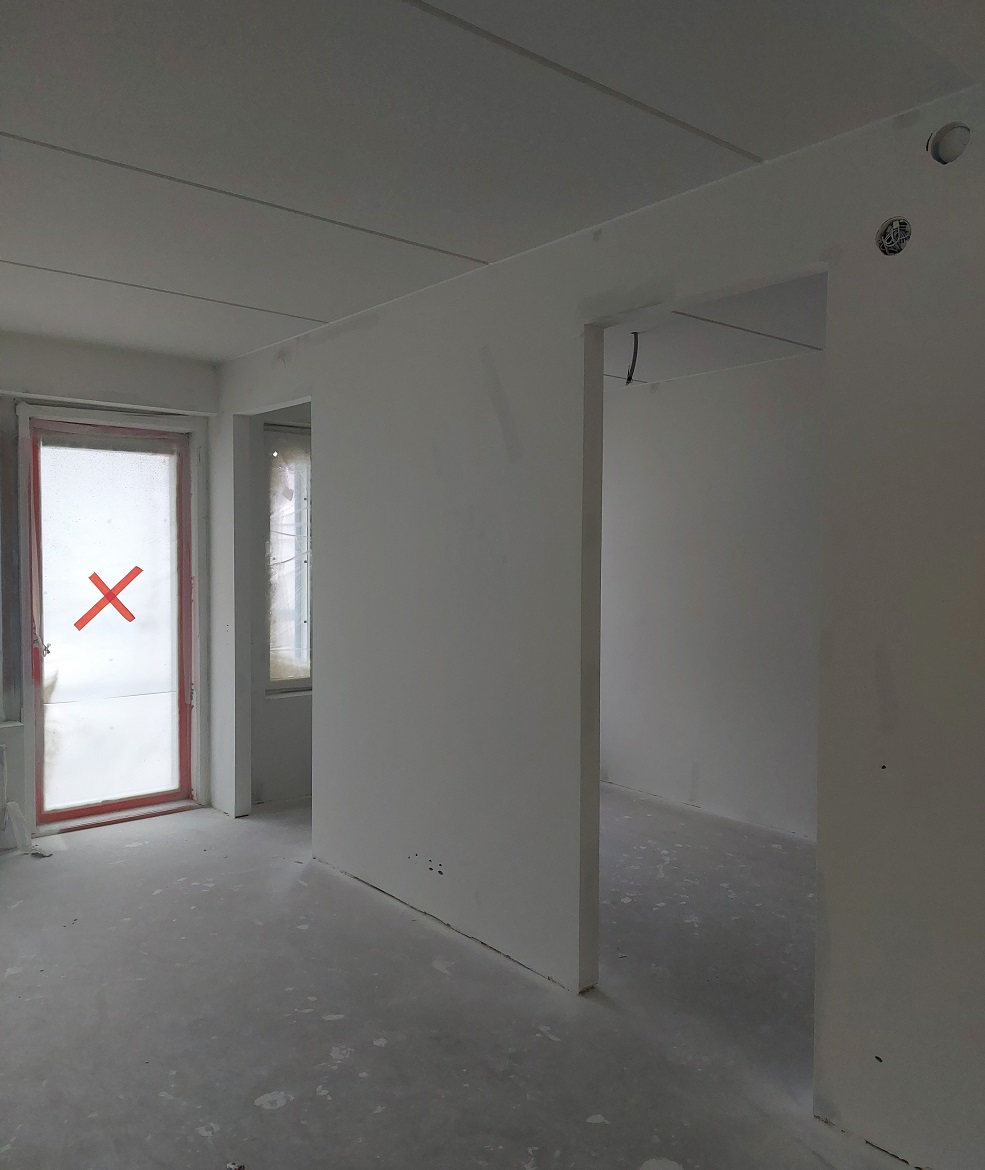

Sadevesijärjestelmän asennus on käynnissä. Sisäpuolella tehdään tasoite- ja maalaustöitä.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97.17 % (Sisäinen mittaus, mitattu 22.12.2022).

Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
Viikkotiedote jää joulutauolle. Seuraava tiedote ilmestyy 5.1.2023.
