Viikkotiedote 50 / 2022

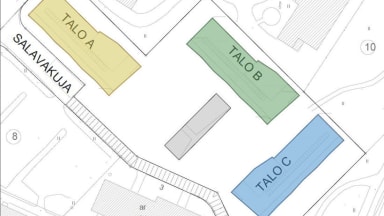

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

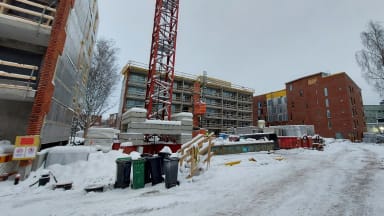

Työt etenee aikataulun mukaisesti kirpeässä pakkassäässä.

Työmaan valvoja on löytänyt sukset jalkaan ja nehän onkin oiva tapa taitaa työmatka.

Talo A

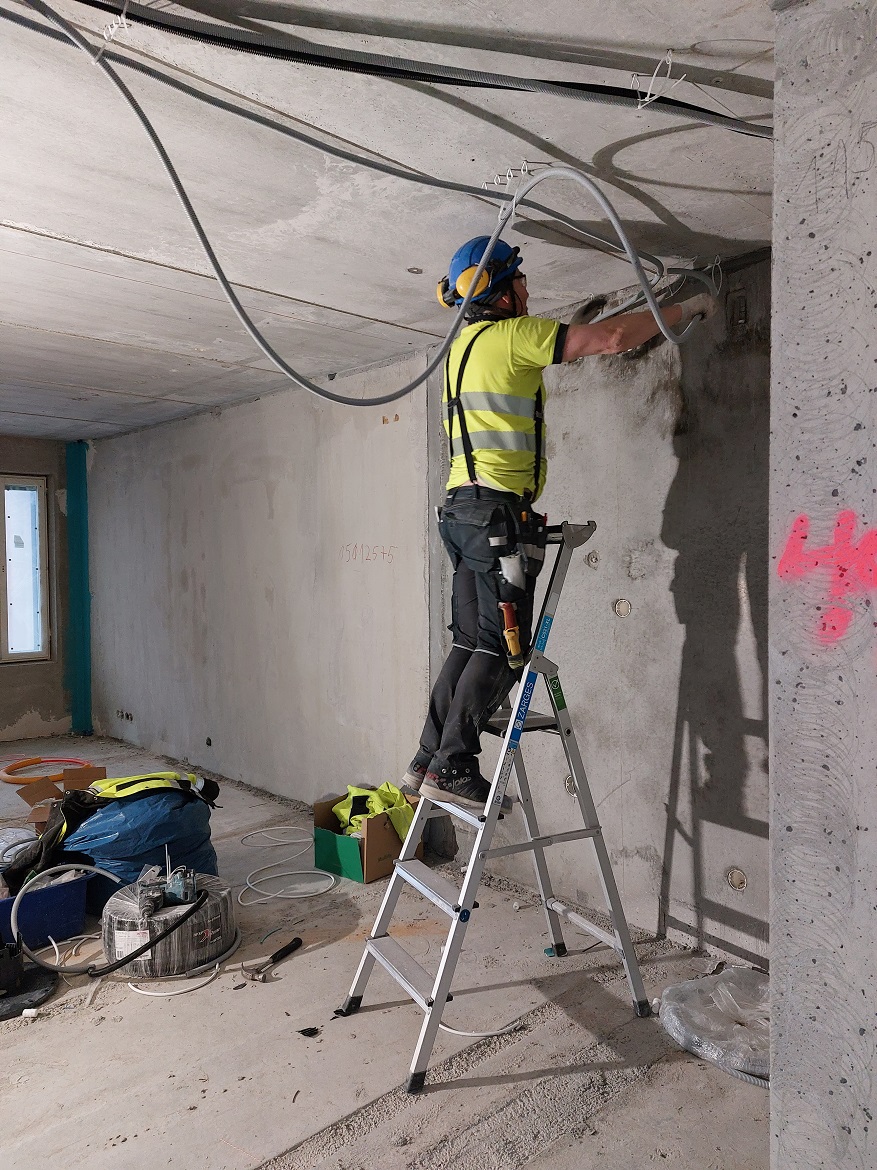

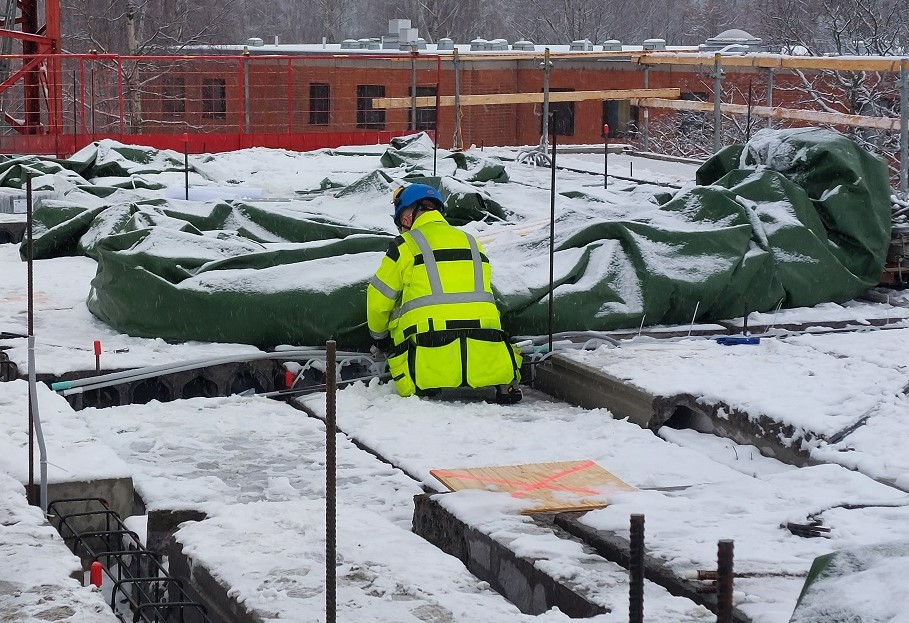

Talon viidennen kerroksen seinien ja talotekniikkahormien elementit on asennettu. Eilen asennettiin loput ontelolaatat. Sähköasentaja aloitti tänään viidennen kerroksen holvin sähköputkitukset.
Talo B

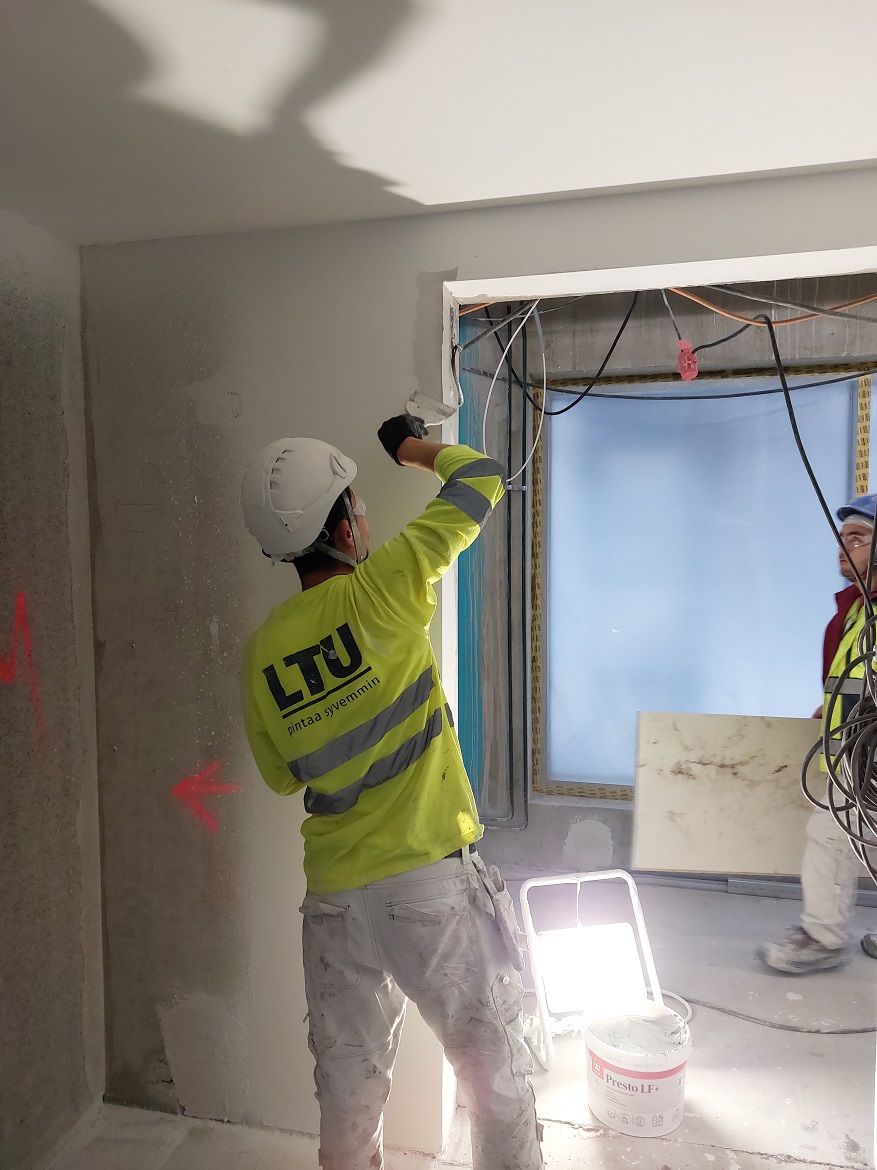

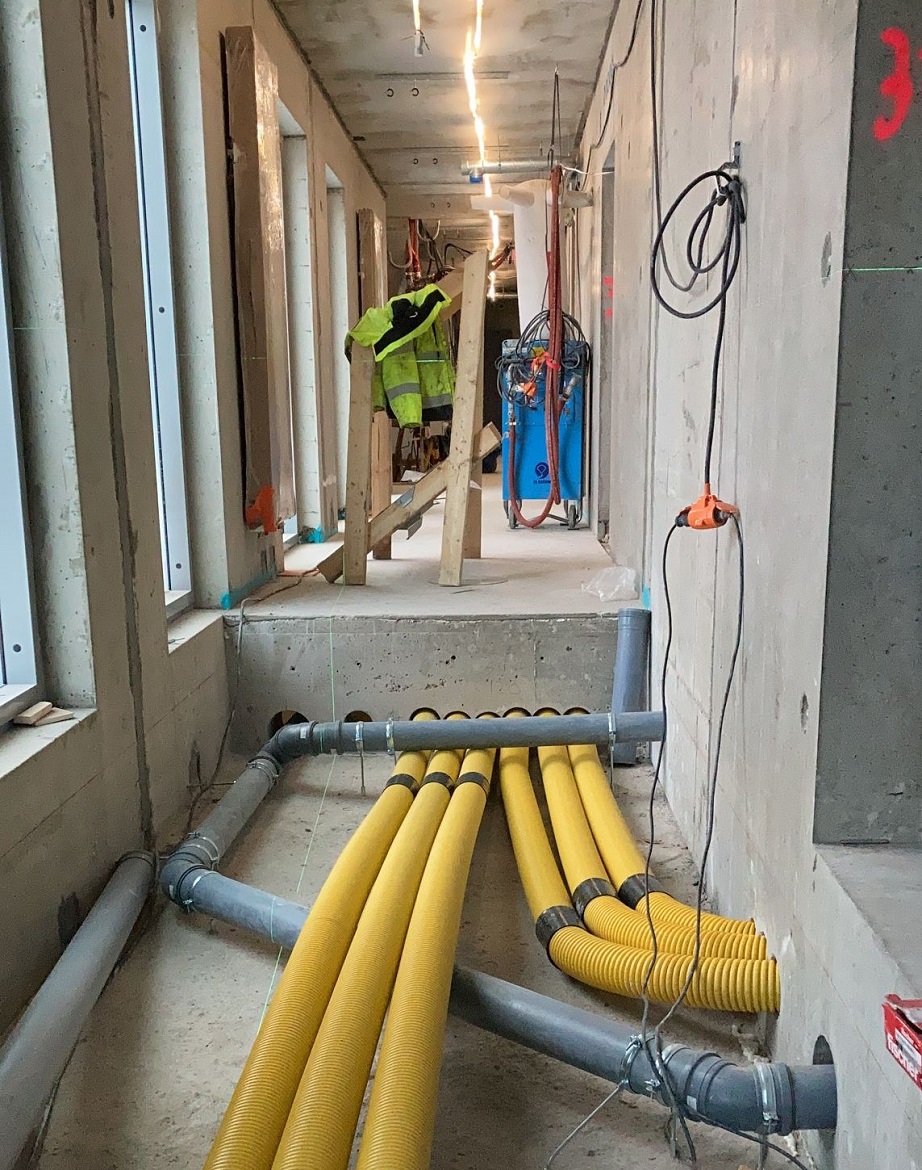

Lattioiden tasoitetyöt ovat valmistuneet. Sähkö- ja putkiasennukset jatkuvat.
Talo C
Kipsilevyseinät ja -alakatot valmistuneet. Tasoite- ja maalaustyöt on käynnissä toisessa kerroksessa. Sähkö- ja putkiasennukset jatkuvat edelleen muiden rakennustöiden rinnalla.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97.94 % (Sisäinen mittaus, mitattu 16.12.2022).
Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
