Viikkotiedote 48 / 2022
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

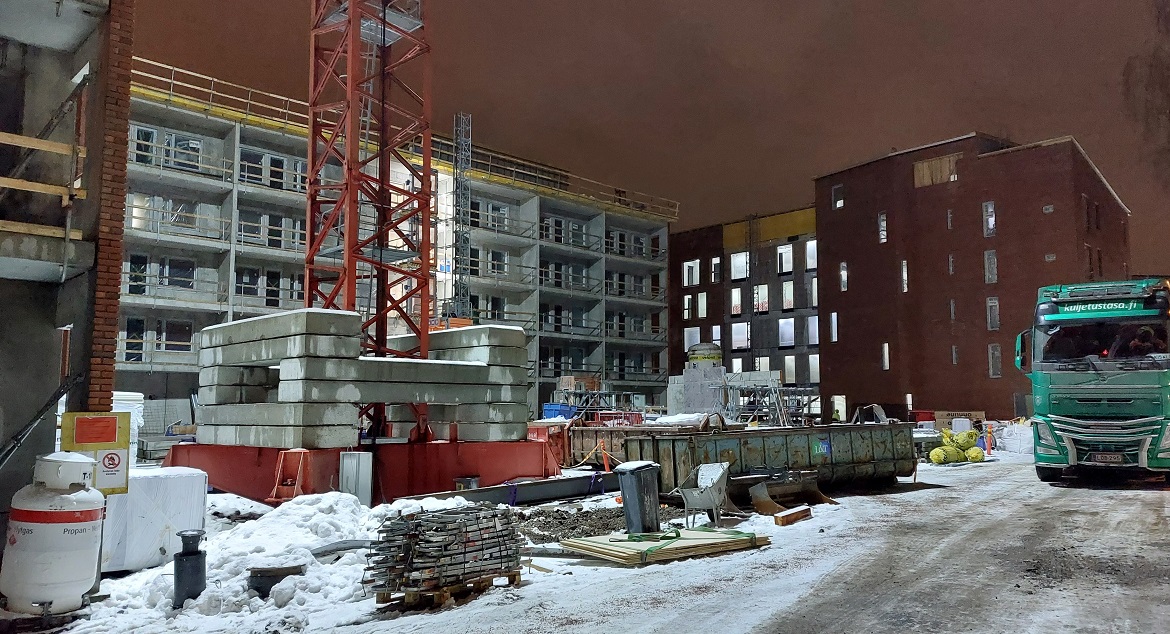

Työmaa etenee aikataulun mukaisesti alkutalvisessa säässä.
Talo A
Neljännen kerroksen väliseinä-, tekniikkahormi- ja hissikuiluelementit on asennettu.

Talo B

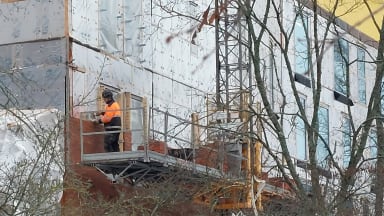

Julkisivumuuraukset jatkuvat koillisen, että kaakon puoleisilla julkisivuilla ja vesikaton konesumatun peltikaton asennus on päässyt alkuun.

Talo C

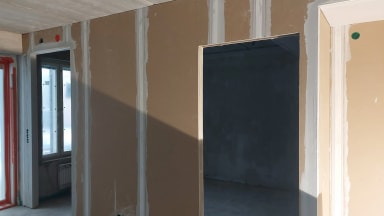

Julkisivumuuraukset jatkuvat vielä luoteen puoleisella julkisivulla. Kipsilevyseinien toisen puolen levytystyöt valmistuivat kolmannessa kerroksessa. Kipsilevyseinien tasoitetyöt ovat päässeet alkamaan ensimmäisessä kerroksessa. Vesikatolla olevan IV-konehuoneen katon bitumikermi on asennettu.

Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98.21 % (Sisäinen mittaus, mitattu 2.12.2022).
Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
