Viikkotiedote 31/2022
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

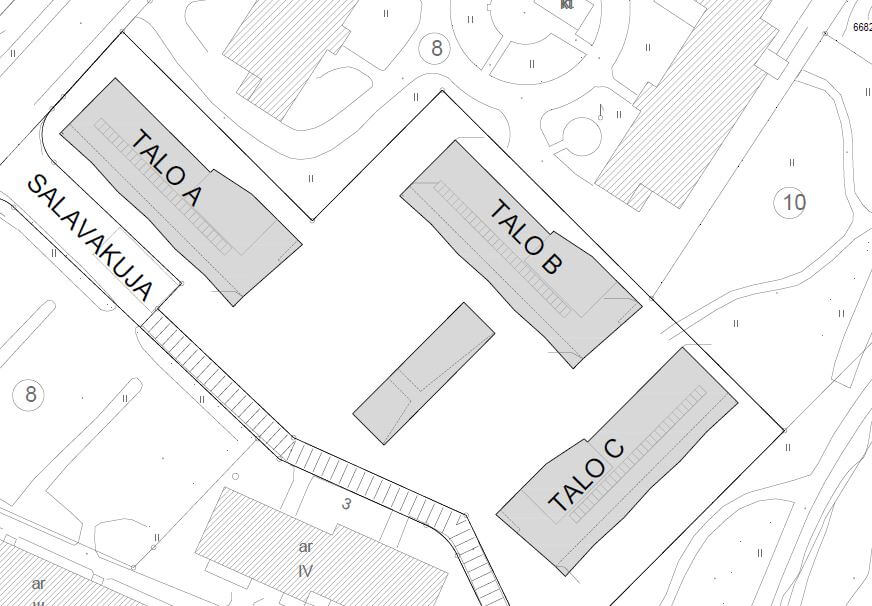

Talo A

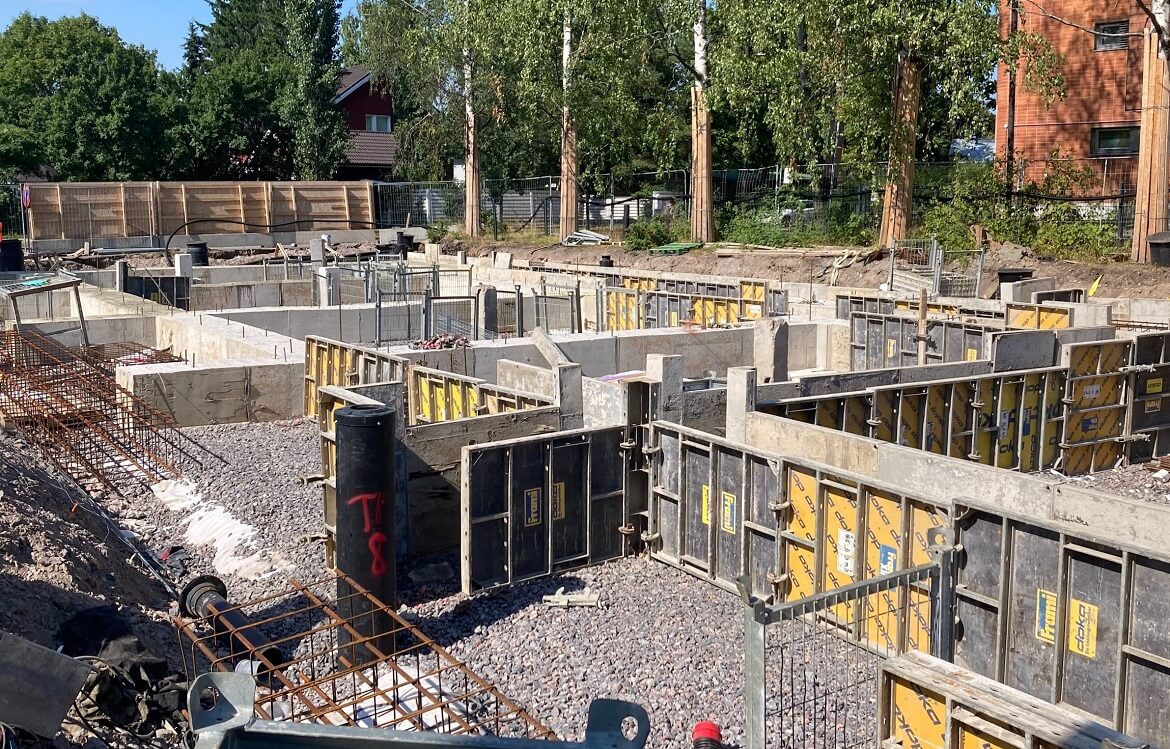

Ensimmäisen osuuden anturat on valettu sekä muottikalusto purettu. Myös puolet kapillaarikatkoista on tehty.
Talo B

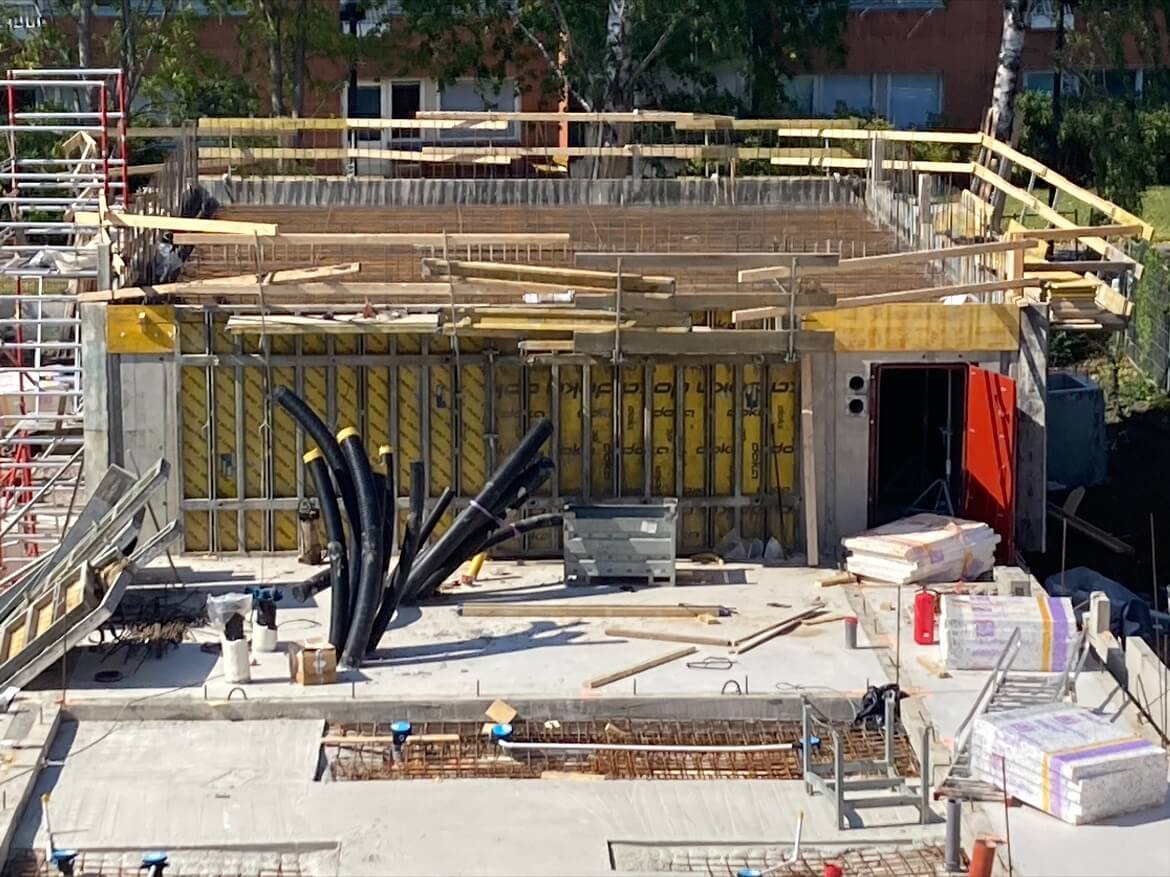

Tällä viikolla on tehty väestönsuojan holvin valuvalmisteluja. Ensi viikon maanantaina on betonivalu. Ensimmäisen kerroksen elementtiasennustyöt myös käynnistyvät ensi viikolla.
Talo C

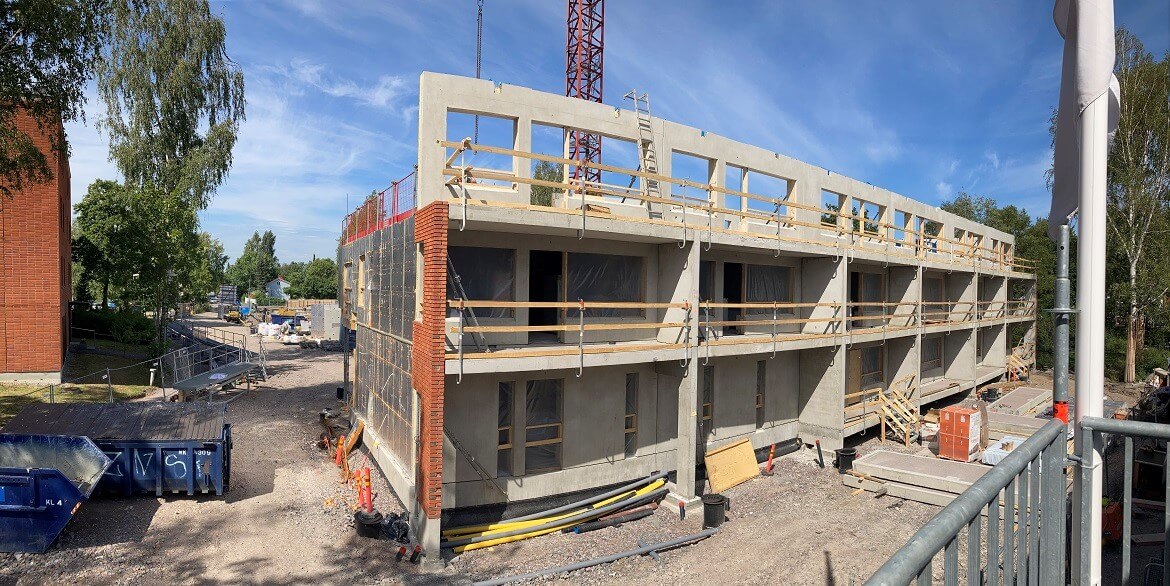

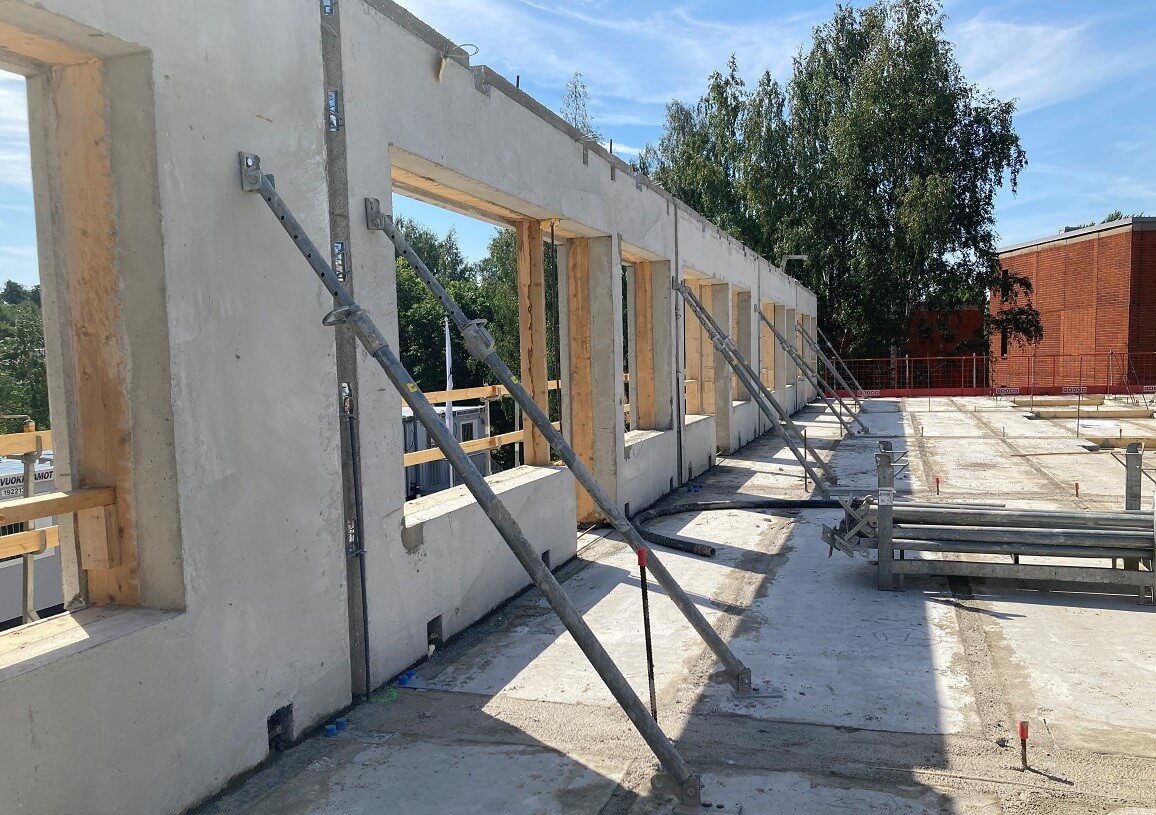

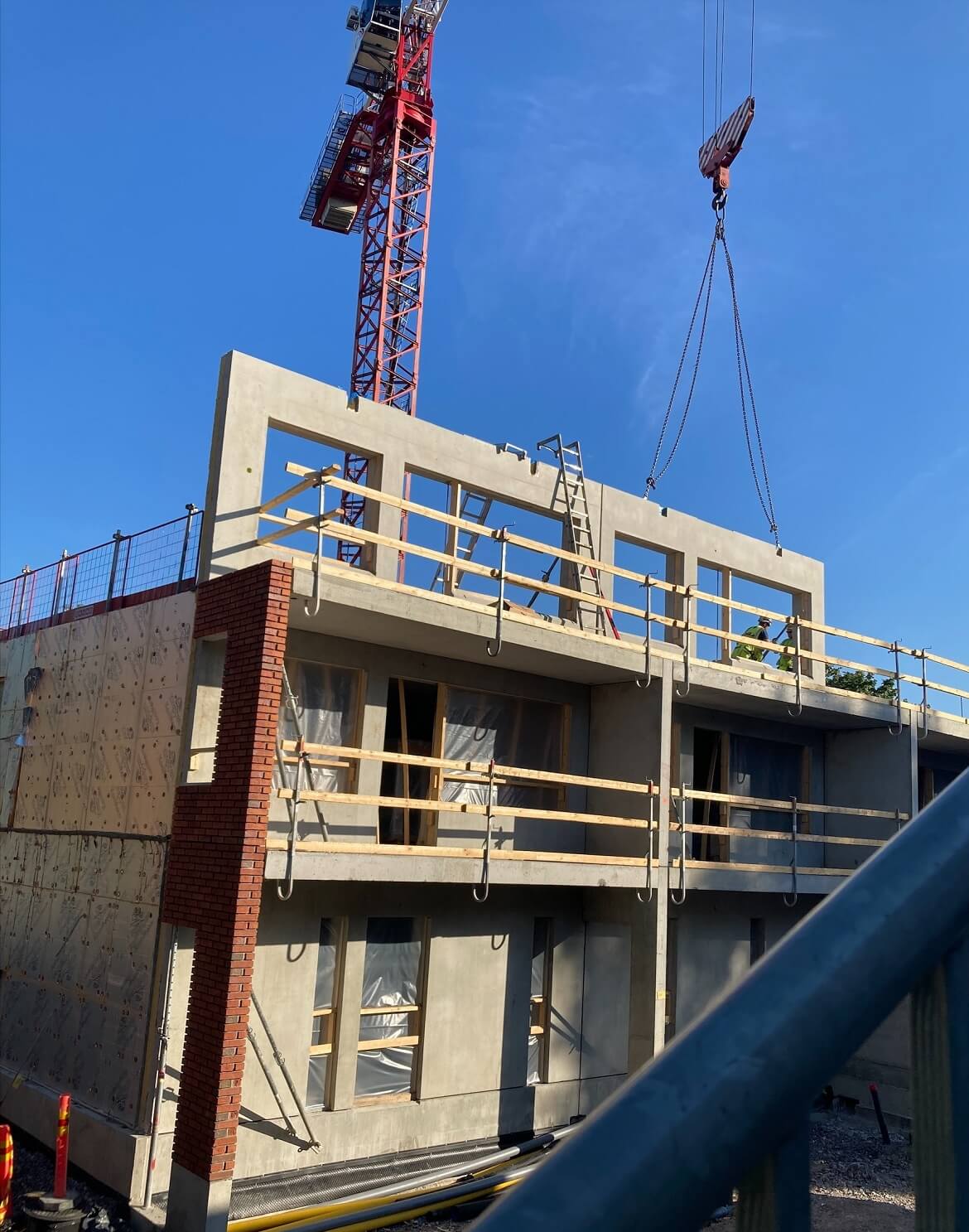

Kuluvalla viikolla on asennettu toisen kerroksen loput elementit sekä ontelolaatat. Kolmannen kerroksen elementtiasennus käynnistyi perjantaina.
Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 96,77 % (Sisäinen mittaus, mitattu 5.8.2022).
Työmaan aikataulu
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
