Viikkotiedote 3 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia

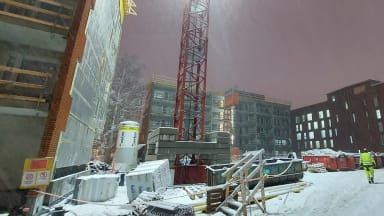

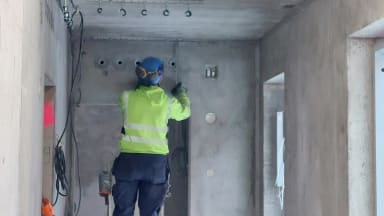

Työt jatkuvat aikataulun mukaisesti edelleenkin loskaisessa säässä.


Talo A

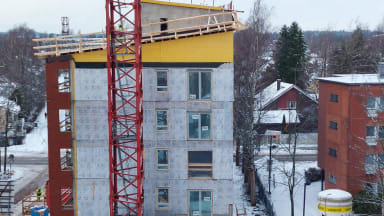

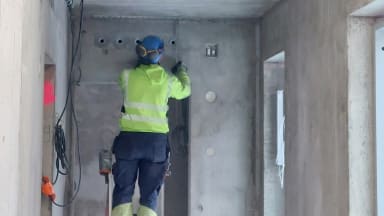

Vesikaton puutyöt ovat jo melkein valmiit. Vesikaton IV-työt ovat käynnissä. Sisällä tehdään viemäreiden putkihajoituksia toisessa ja kolmannessa kerroksissa. Lattioiden tasoitetöiden valmistelu työt ovat käynnissä ensimmäisessä ja toisessa kerroksissa.


Talo B

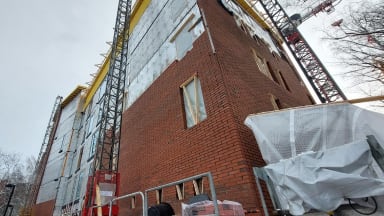

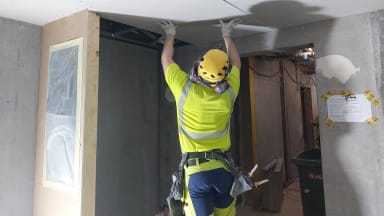

Muuraustyö jatkuvat luoteen ja kaakon puoleisilla julkisivuilla. Kipsilevyalakattojen asennustyöt ovat käynnissä. Hissiasennus on alkanut tällä viikolla. Talotekniikan työt etenevät muiden rakennustöiden kanssa.


Talo C

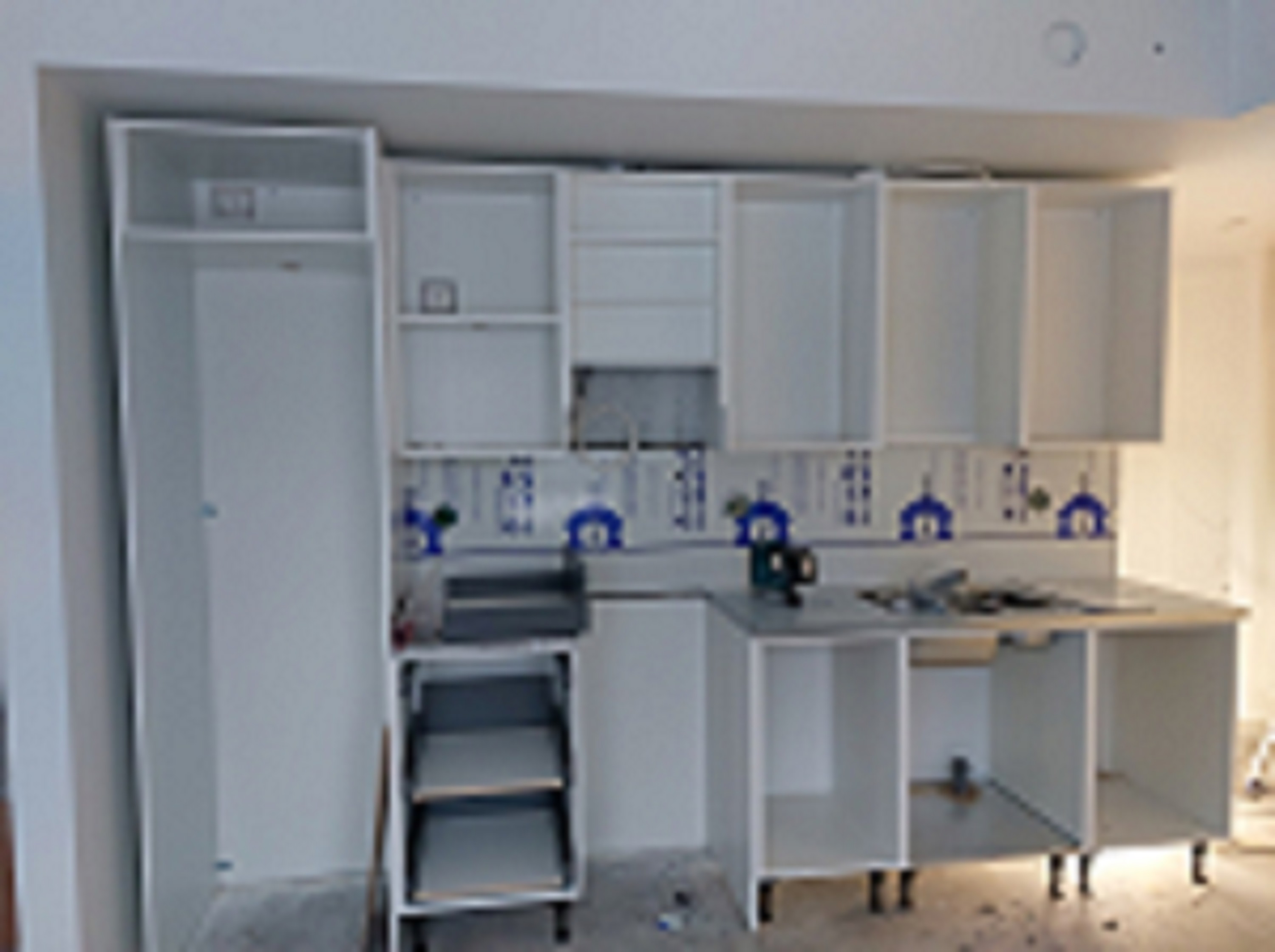

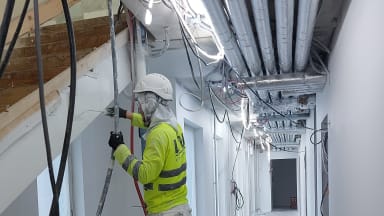

Kalustetyöt on käynnissä ensimmäisessä ja toisessa kerroksessa. Tasoitetyöt jatkuvat viidennessä kerroksessa ja maalaustyöt neljännessä kerroksessa.

Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-ulkoinen 96,98 % (Ulkoinen mittaus, mitattu 20.1.2023)
Työmaan aikataulu

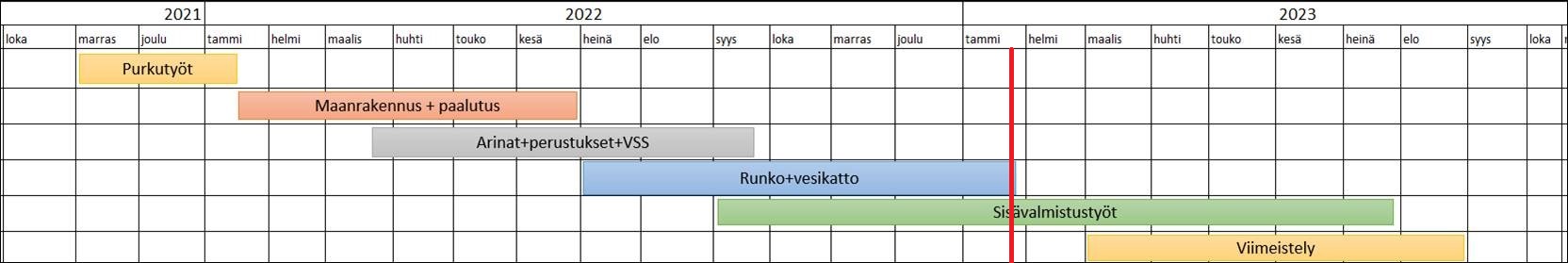

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
