Viikkotiedote 24 / 2023
NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.
Työmaan kuulumisia


A talo

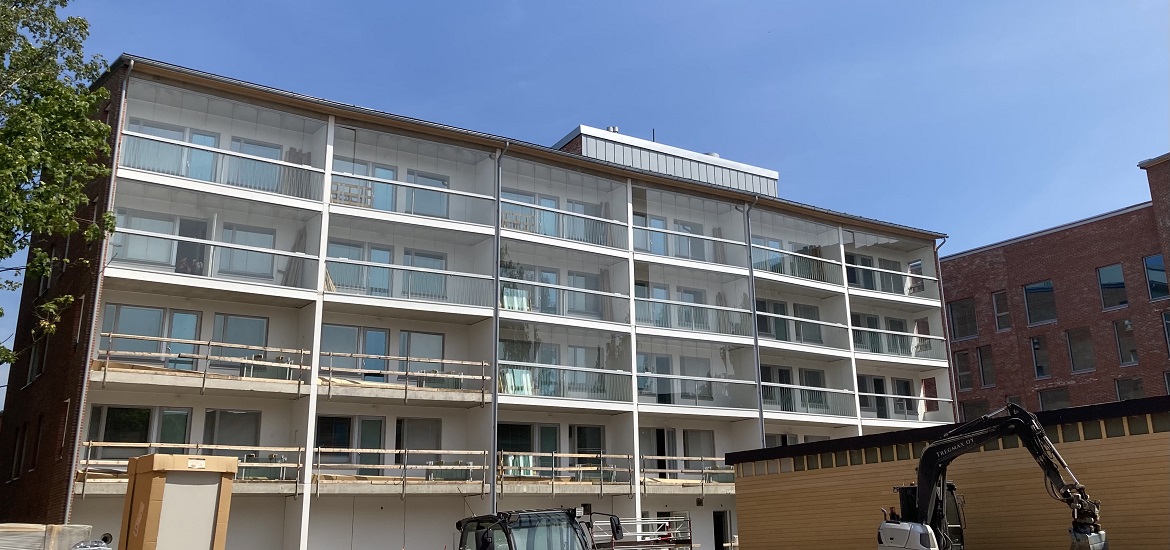

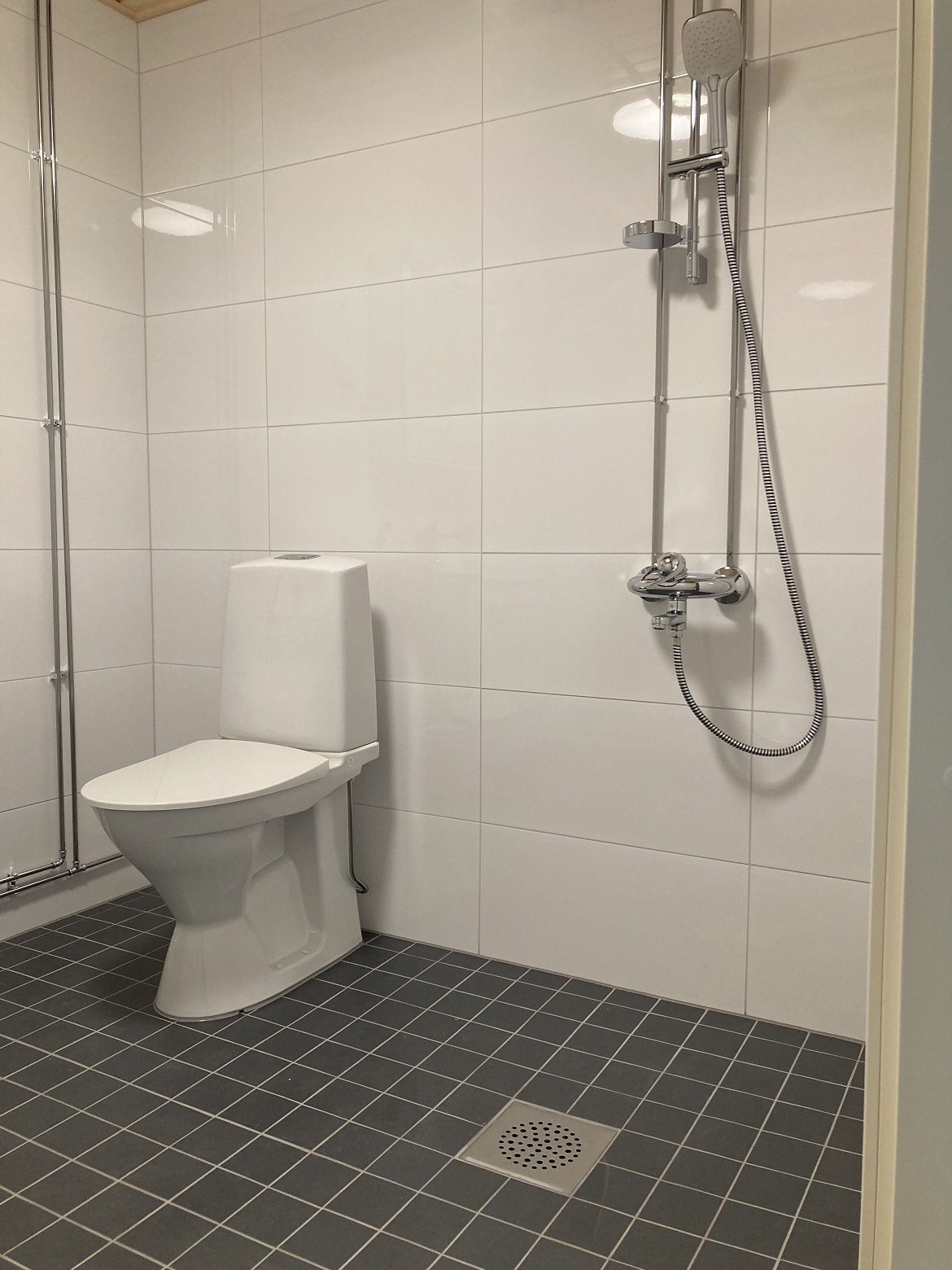

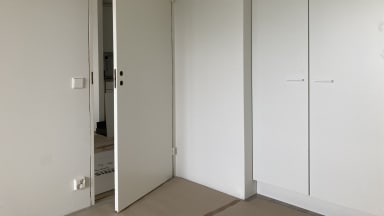

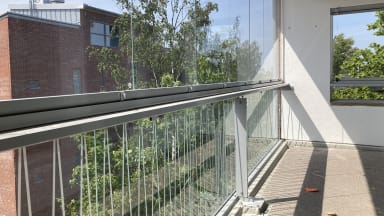

Kylpyhuoneissa kalustus- sekä kromiputkiasennukset alkoivat. Tällä viikolla asennettiin väliovia neljänteen ja viidenteen kerrokseen. Parvekkeiden maalaustyöt ovat valmiit. Porraskäytävien mattotyöt on valmiit neljännessä ja viidennessä kerroksessa.

B talo
Kylpyhuoneiden paneelikattoasennukset valmistuvat perjantaina. Liukuovien asennustyöt käynnissä. Parvekekaideasennukset jatkuvat. Talosaunan panelointityöt ovat käynnissä. Väestönsuojan irtaimistovarastossa on tehty valmistelutöitä.

C talo

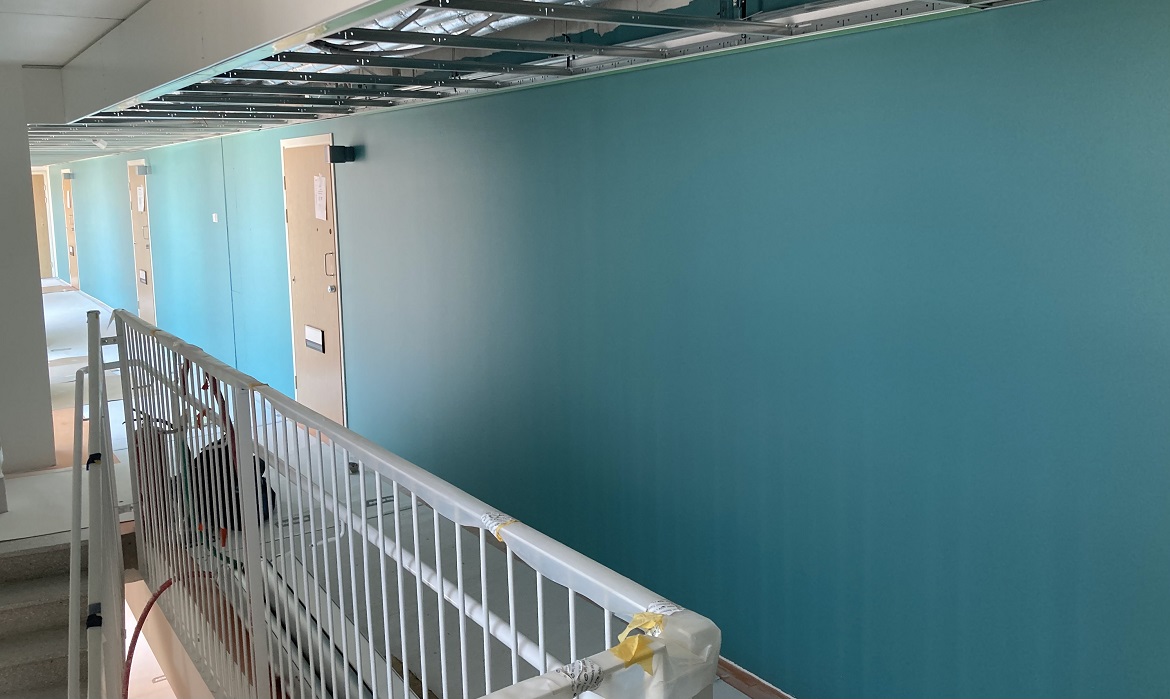

Asunnoissa viimeistelytyöt jatkuneet mm. keittiön ja kylpyhuoneen silikonisaumaustöillä sekä karmikorjauksilla. Pölyttömyyssiivous on meneillään kolmannessa kerroksessa. Porrashuoneessa käynnissä maalaus- sekä listoitustyöt.
Piha

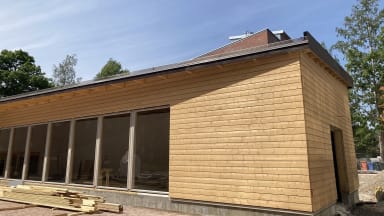

Piharakennuksen työt jatkuneet. Keskipihan profilointityöt jatkuvat ensi viikolla.

Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-sisäinen mittaus 97,48 % (mitattu 16.6.2023)
Työmaan aikataulu
Työmaa etenee aikataulun mukaisesti. Allaolevassa aikataulussa on punaisella pystyviivalla esitetty nykyhetki.
